Photovoltaik-Projekt Mulfingen I (17,2 MWp):
vollständig verkauft.
vollständig verkauft.
Der Solarpark Mulfingen I am Oberen Railhof (74673 Mulfingen, Hohenlohekreis, Baden-Württemberg) ist mit ca. 17,2 MWp der erste Bauabschnitt einer Freiflächenanlage, die Grötsch & Partner als Photovoltaik-Direktinvestment in Solartischen vermittelt hat. Ein Solartisch ist eine eigene Teilanlage mit ca. 259 kWp, eigenem Wechselrichter und eigenen Modulen.
Mulfingen I ist vollständig verkauft. Es sind keine Wechselrichter bzw. Solartische mehr verfügbar.
Das Projekt befindet sich seit Januar 2026 im Bau. Der Stand ist belegt, nicht versprochen:
- Genehmigung: Baugenehmigung und Einspeisezusage liegen vor
- Vergütung: EEG-Zuschlag erhalten (ca. 4,45 ct/kWh)
- Fertigstellung: DC-seitig vertraglich zum 30.11.2026 zugesichert
- Eigentum: Direkteigentum je Solartisch, Zahlung nach dokumentierten Meilensteinen
Vergleichen Sie auch die weiteren Photovoltaik-Projekte und Referenzen.
PVA Mulfingen I
Umsetzung & Zeitplan
In Bau≈ 17.173 kWp · Baden-Württemberg
4 von 8 Meilensteinen erledigt (50 %)
Aktueller Schritt: Montage & Elektroarbeiten am Gesamtstandort
Schritt 1 von 8, Baubeginn & Zufahrt

Start der Bauarbeiten am 07.01.2026 mit der Herstellung der Baustellenzufahrt. Der Untergrund wurde fachgerecht ertüchtigt: Erdmaterial gegen Frostschutzkies getauscht und Entwässerungsrohre unter der Zufahrt verlegt, damit die Baustelle auch bei schlechter Witterung befahrbar bleibt.
Schritt 2 von 8, Fundamente & interne Kabeltrassen

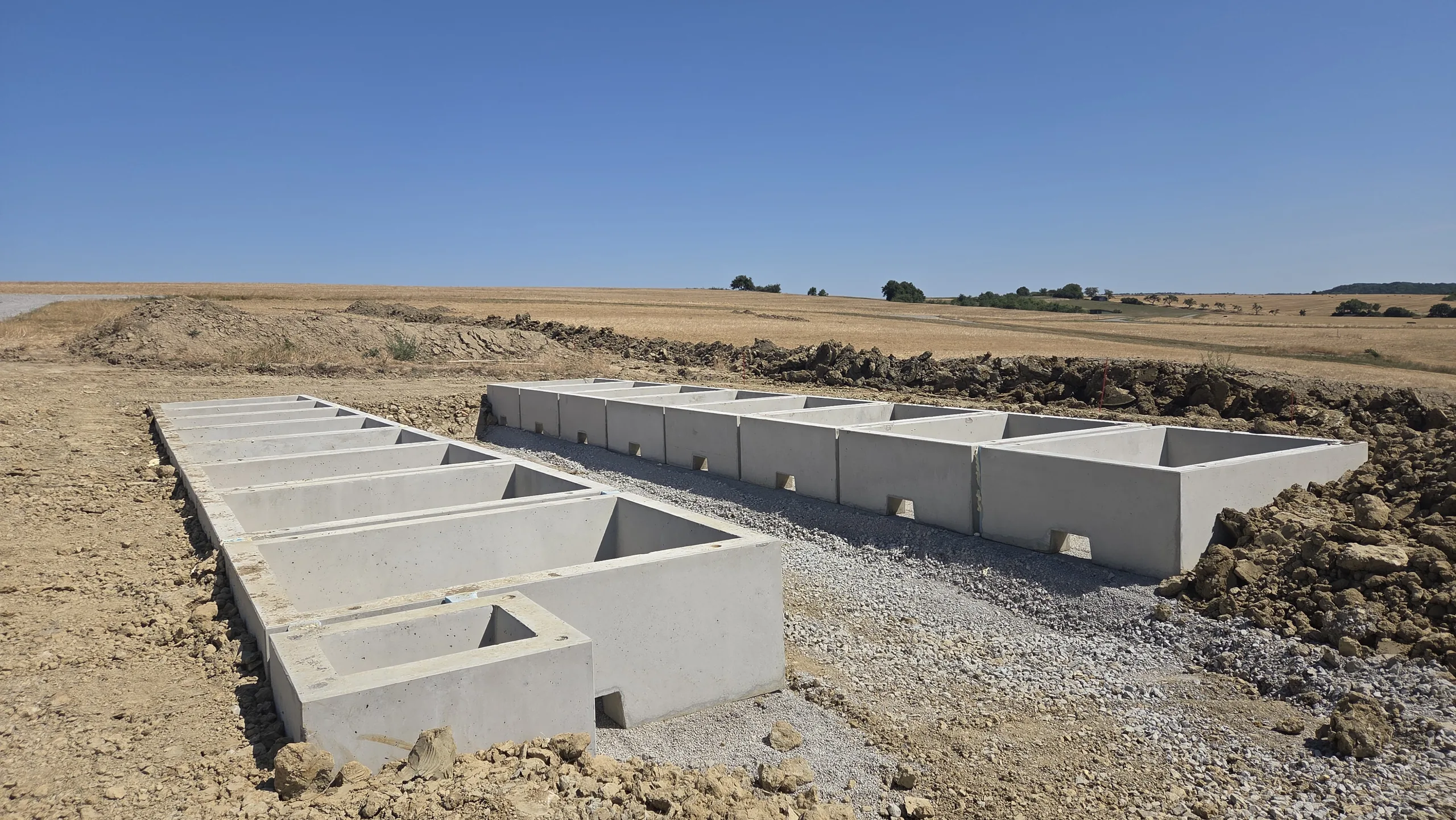

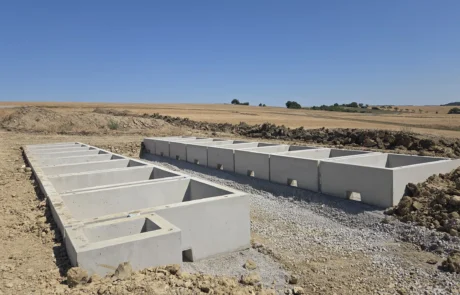

Baustelleneinrichtung und Baustellenstraßen fertiggestellt, Baugruben für die Trafostation ausgehoben und die Fundamente für die Großbauteile gegossen. Die internen Kabeltrassen im Baufeld sind verlegt.

Schritt 3 von 8, Übergabestationen gestellt & AC-Verkabelung
Die Übergabestationen als zentraler Bestandteil der Netzanbindung wurden aufgestellt. Parallel begannen die AC-Verkabelungsarbeiten und der Zaunbau.

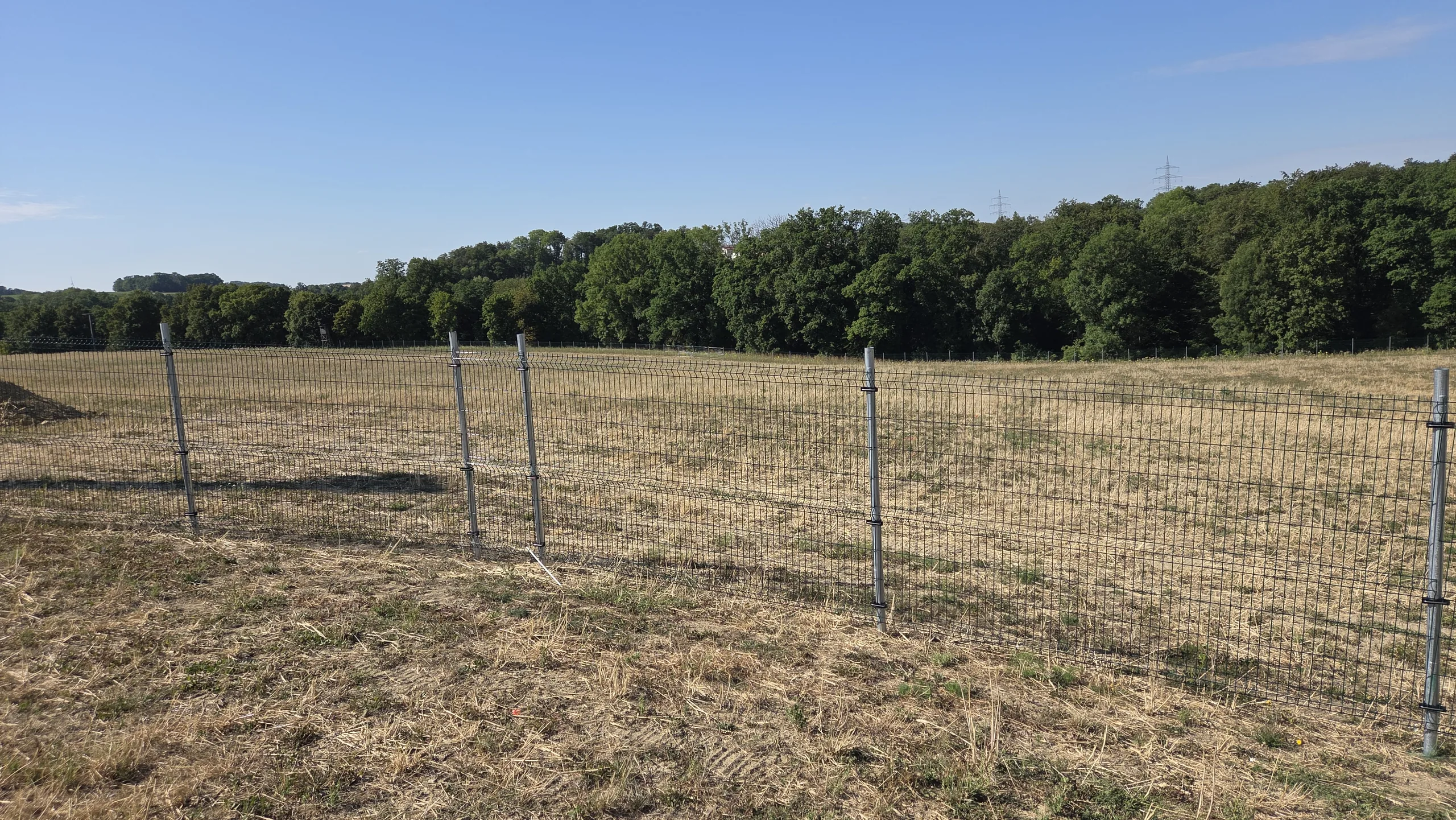

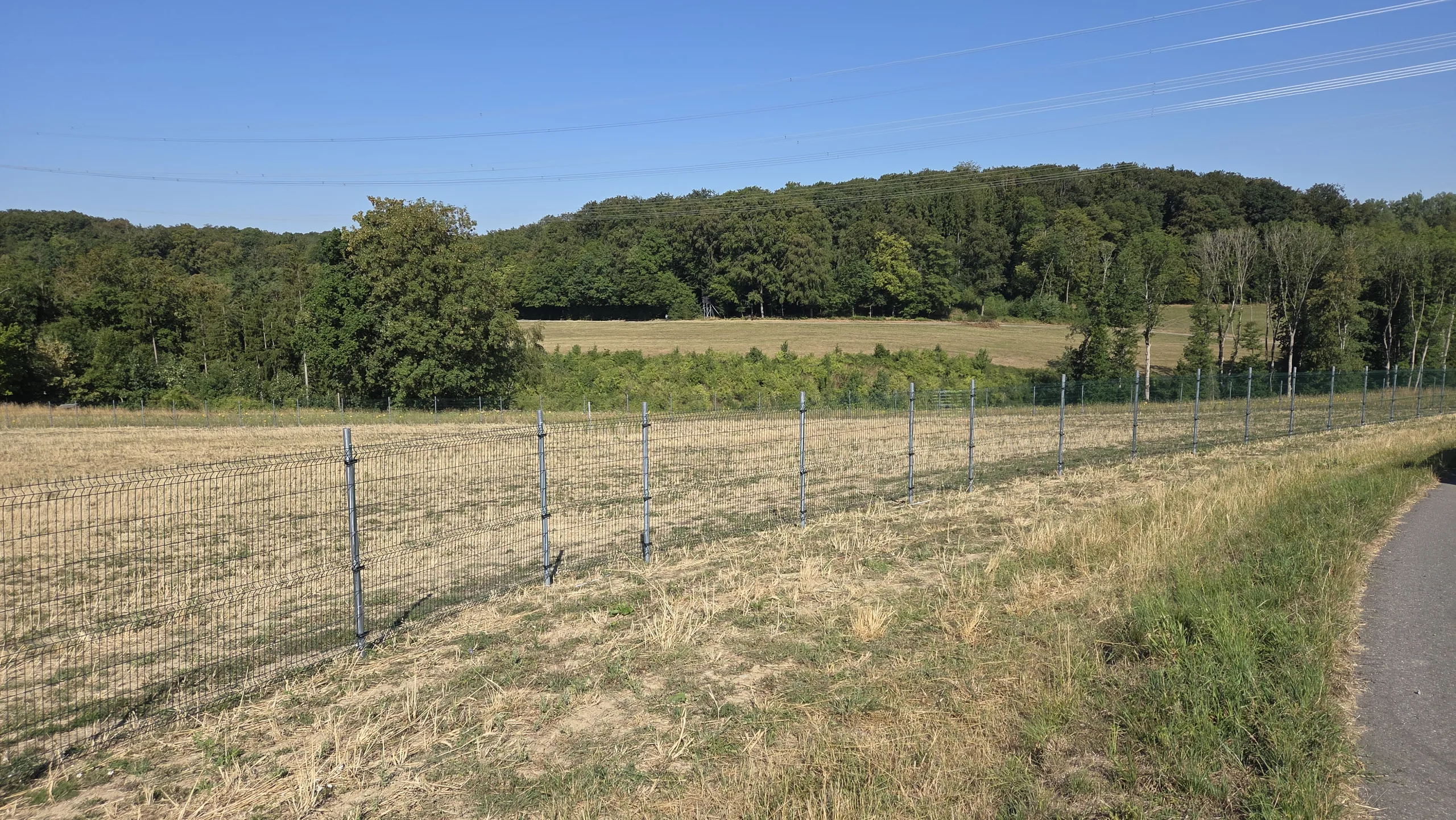

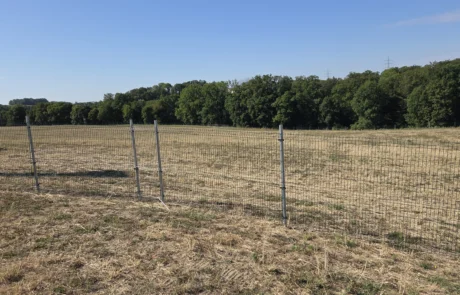

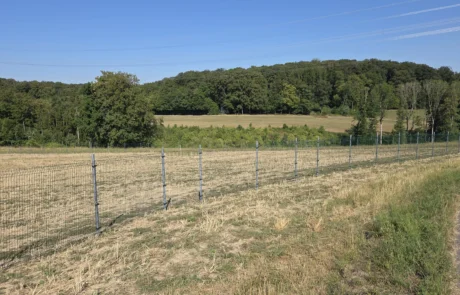

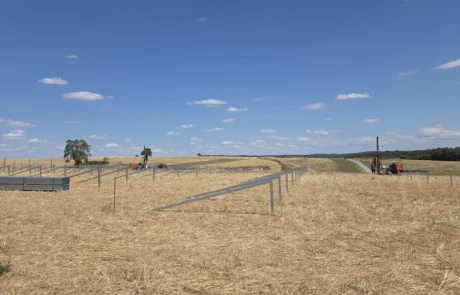

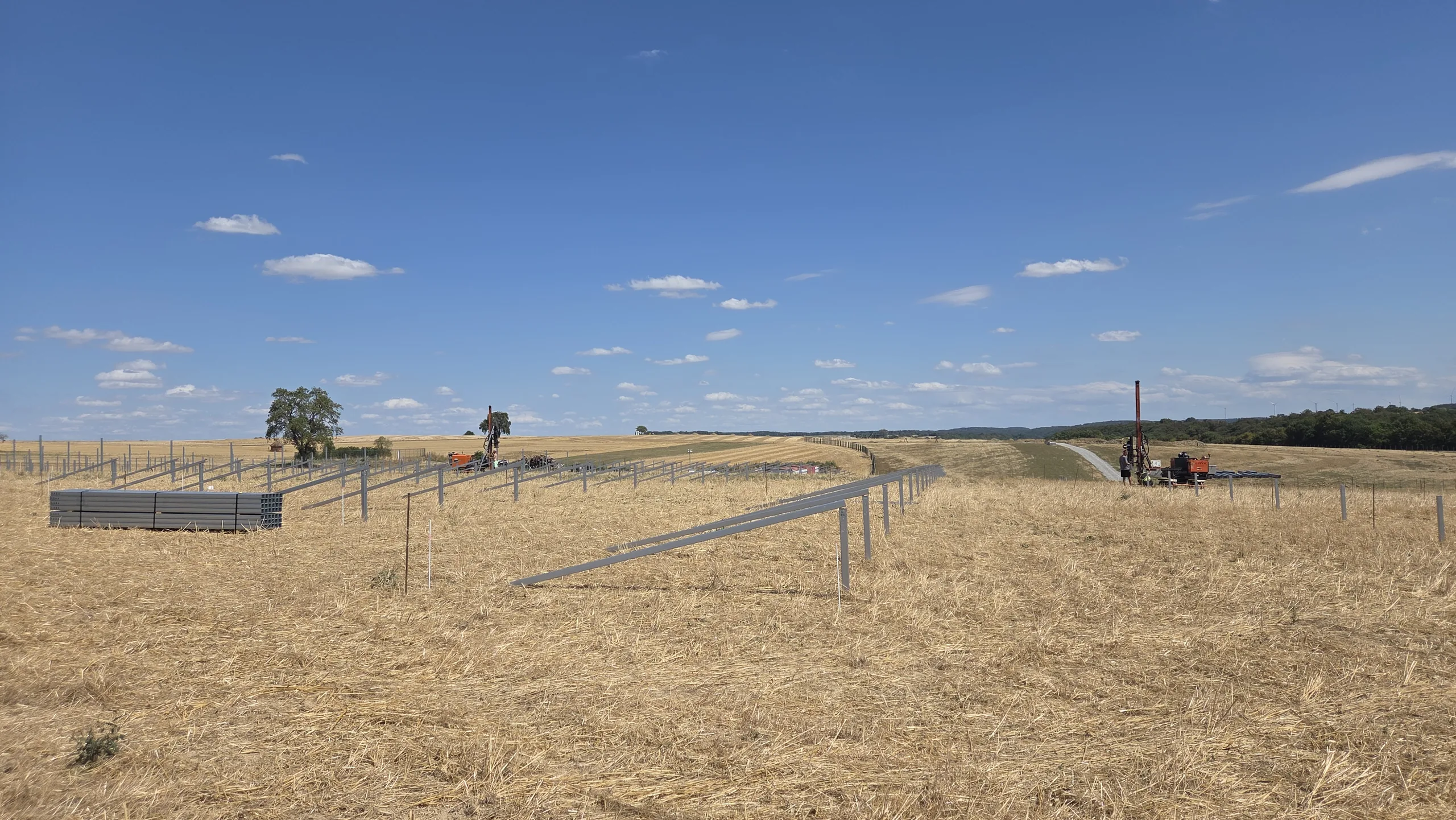

Schritt 4 von 8, Zaunbau & Rammarbeiten

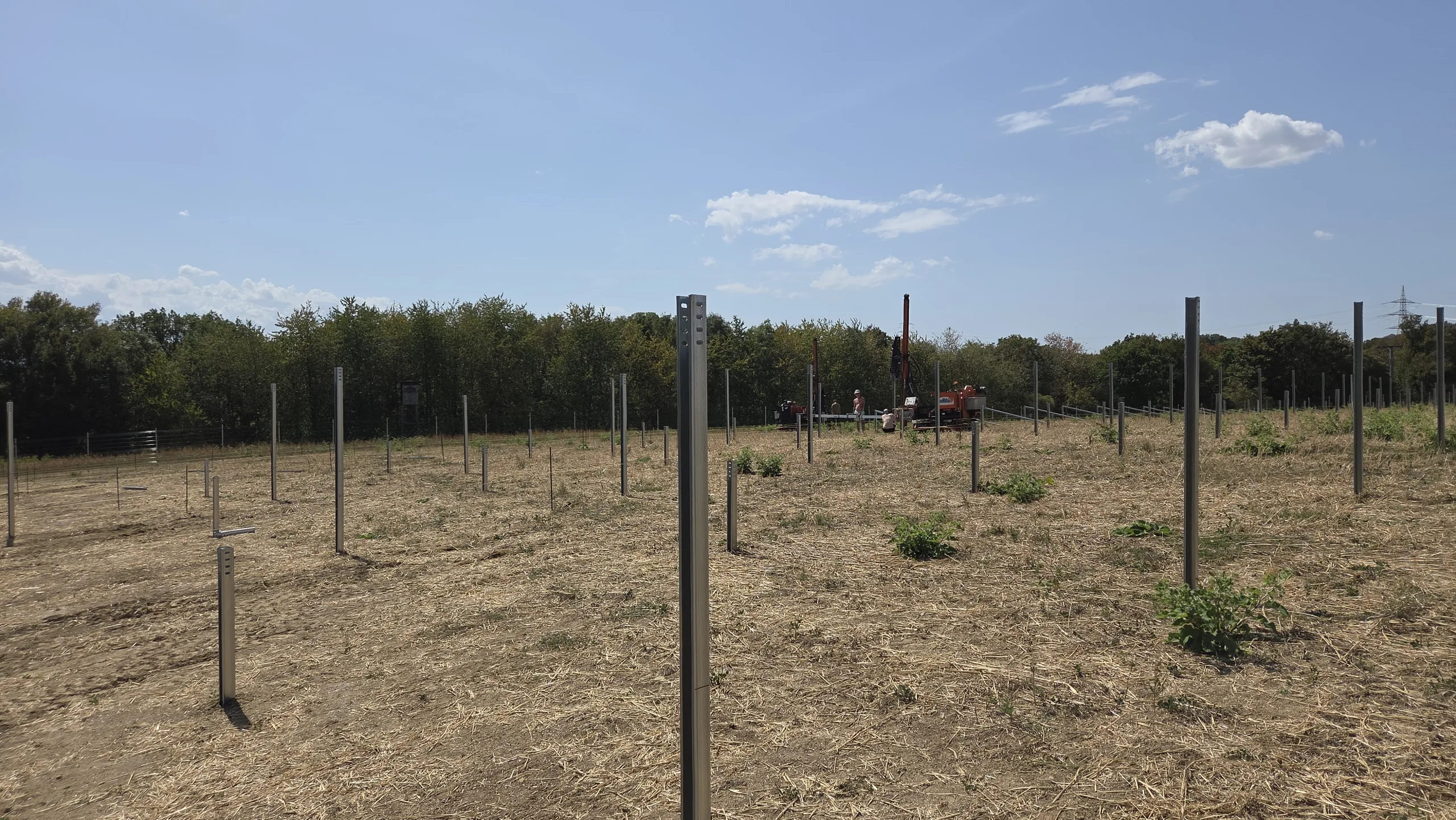

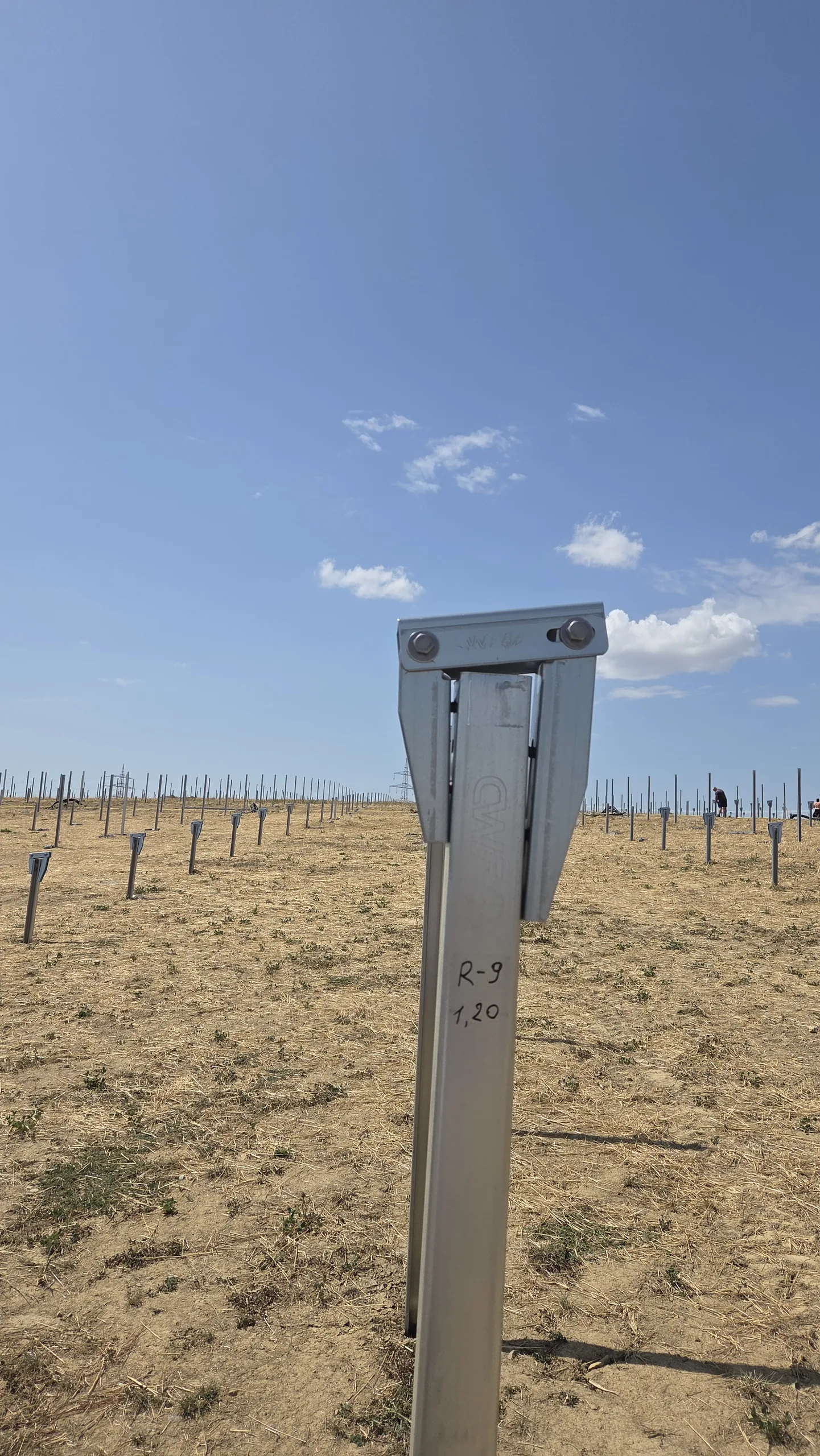

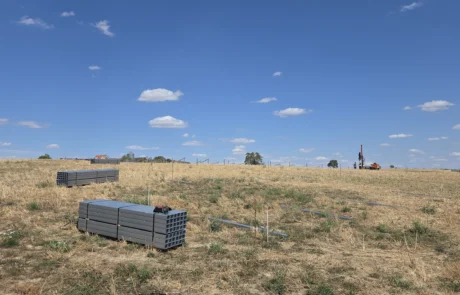

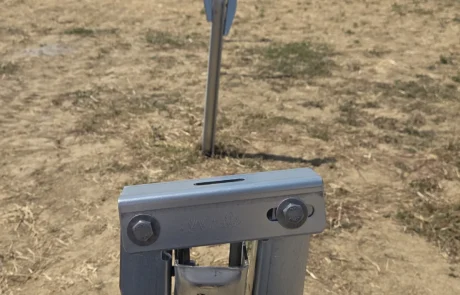

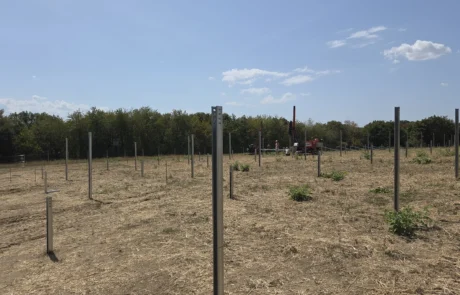

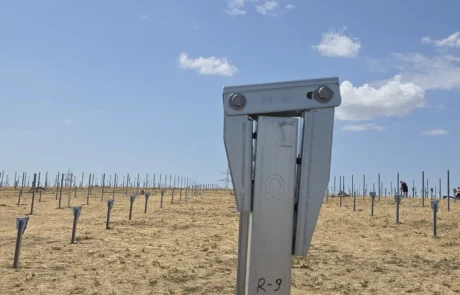

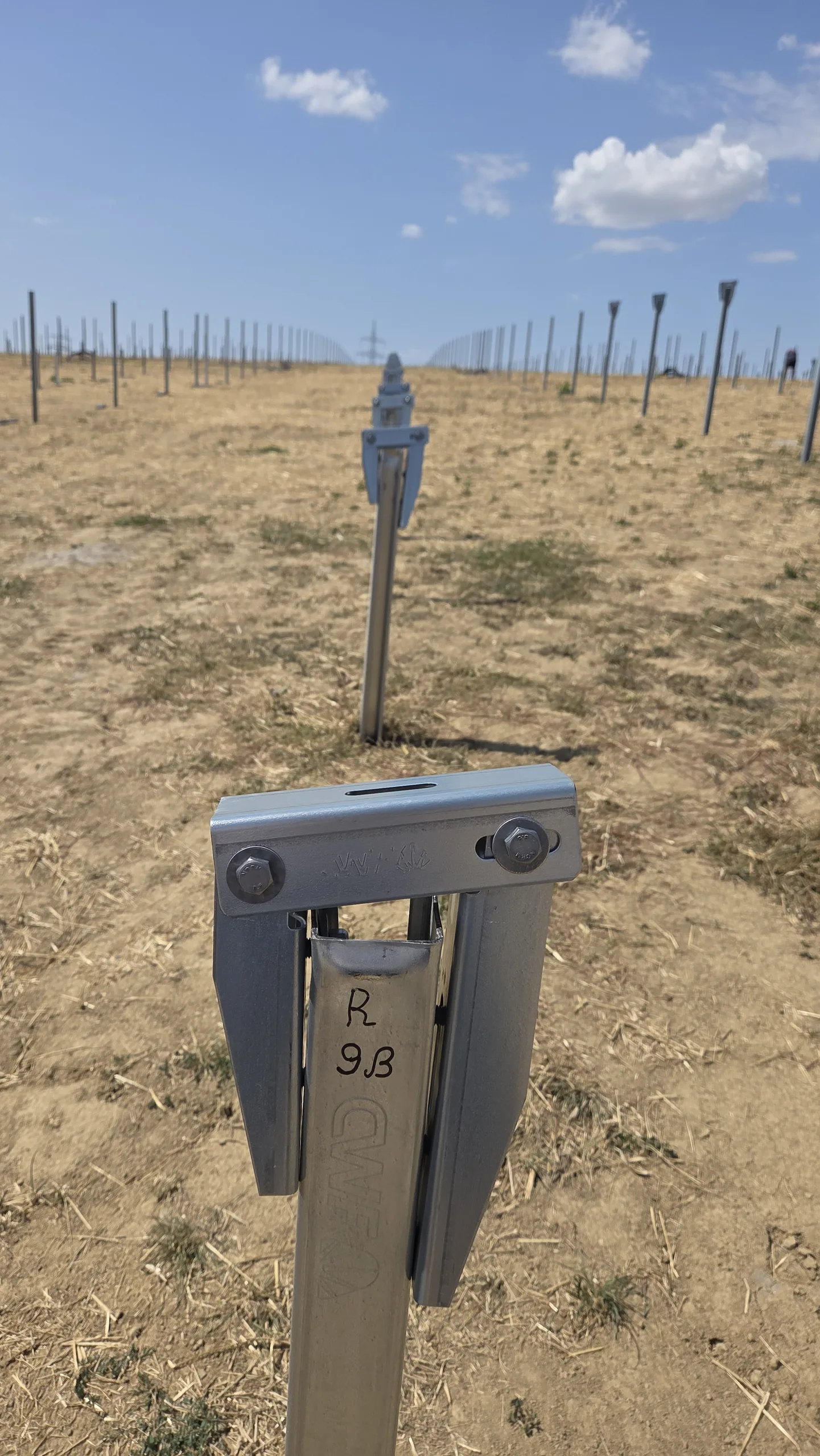

Zaunanlage vollständig abgeschlossen, das Gelände ist gesichert. Am 21.08.2026 waren bereits 100 % der vorgesehenen Rammpfosten (Park 1) gesetzt, deutlich vor Plan: Für die komplette Unterkonstruktion (Rammen sowie Quer- und Längsträger) ist Zeit bis 20.11.2026 eingeplant.
Schritt 5 von 8, aktueller Schritt, Montage & Elektroarbeiten am Gesamtstandort
Am Gesamtstandort Mulfingen ist die mechanische Montage der Unterkonstruktion weitgehend abgeschlossen. Letzte Modulträger werden installiert; die Modulmontage und DC-Verkabelung laufen. Die Installation der Wechselrichter hat begonnen. Der Bericht beschreibt den gemeinsamen Solarpark Mulfingen.
Schritt 6 von 8, DC-seitige Fertigstellung Mulfingen I Vertraglich zugesichert
Für Mulfingen I ist die vollständige Fertigstellung der Gleichstromseite zum 30.11.2026 vertraglich zugesichert. Der reguläre Netzanschluss folgt als gesonderter Schritt.
Schritt 7 von 8, Trafostationen & externe MS-Trasse

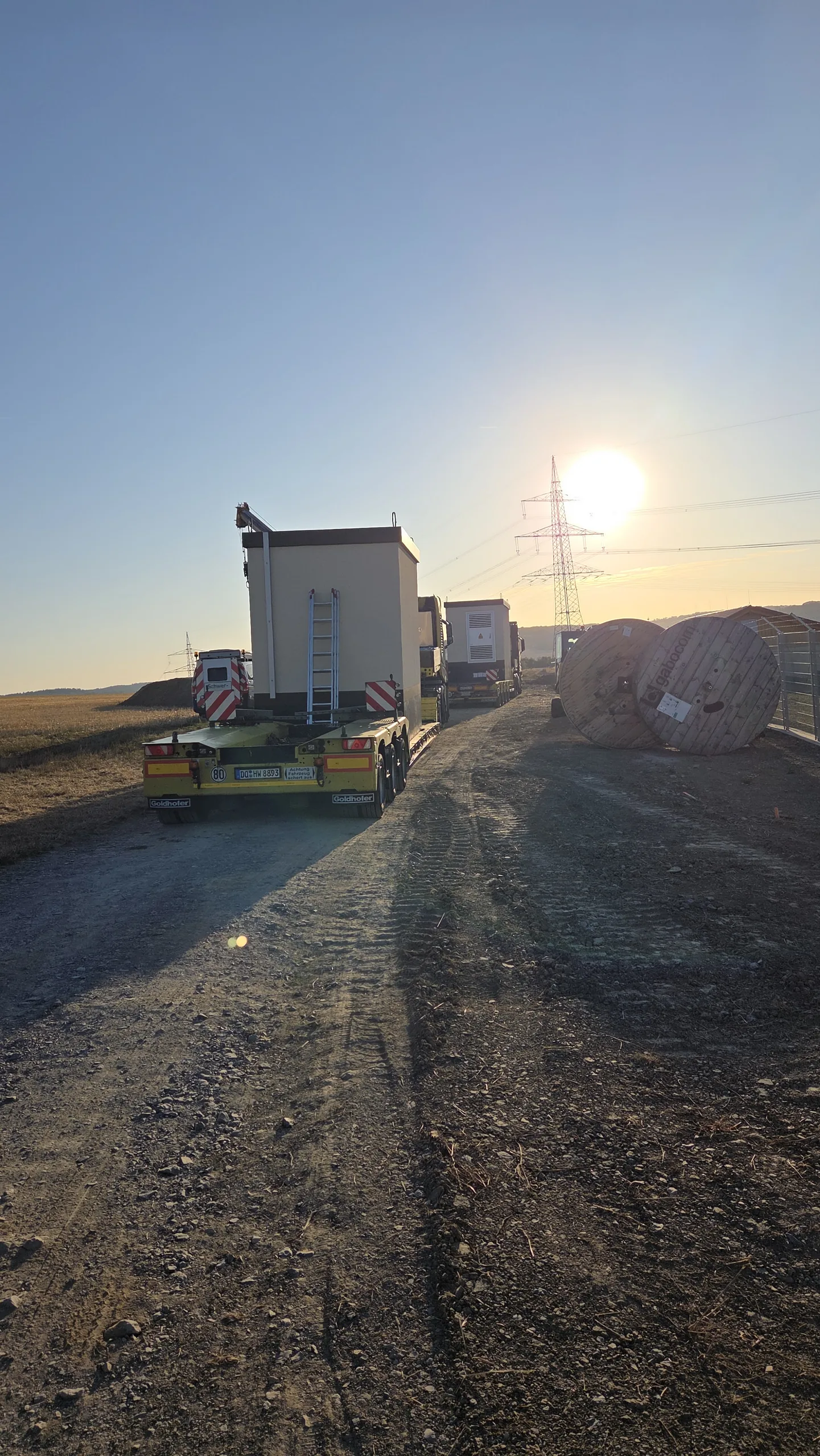

Die Trafostationen sind bestellt, die Lieferung ist für KW 45/2026 geplant, die Stellung für den Zeitraum 06.10. bis 13.11.2026 vorgesehen. Die externe Mittelspannungstrasse von 4.500 m ist von Juli bis 04.12.2026 zur Verlegung und zum Anschluss eingeplant.
Schritt 8 von 8, Inbetriebnahme & Netzanschluss
Inbetriebnahme laut Bauzeitenplan vom 14. bis 23.12.2026, Netzanschluss für das vierte Quartal 2026 geplant. Die Einspeisezusage liegt vor; die Einspeisung beginnt mit der bestätigten Inbetriebnahme.

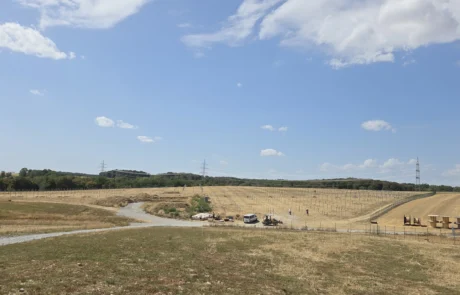

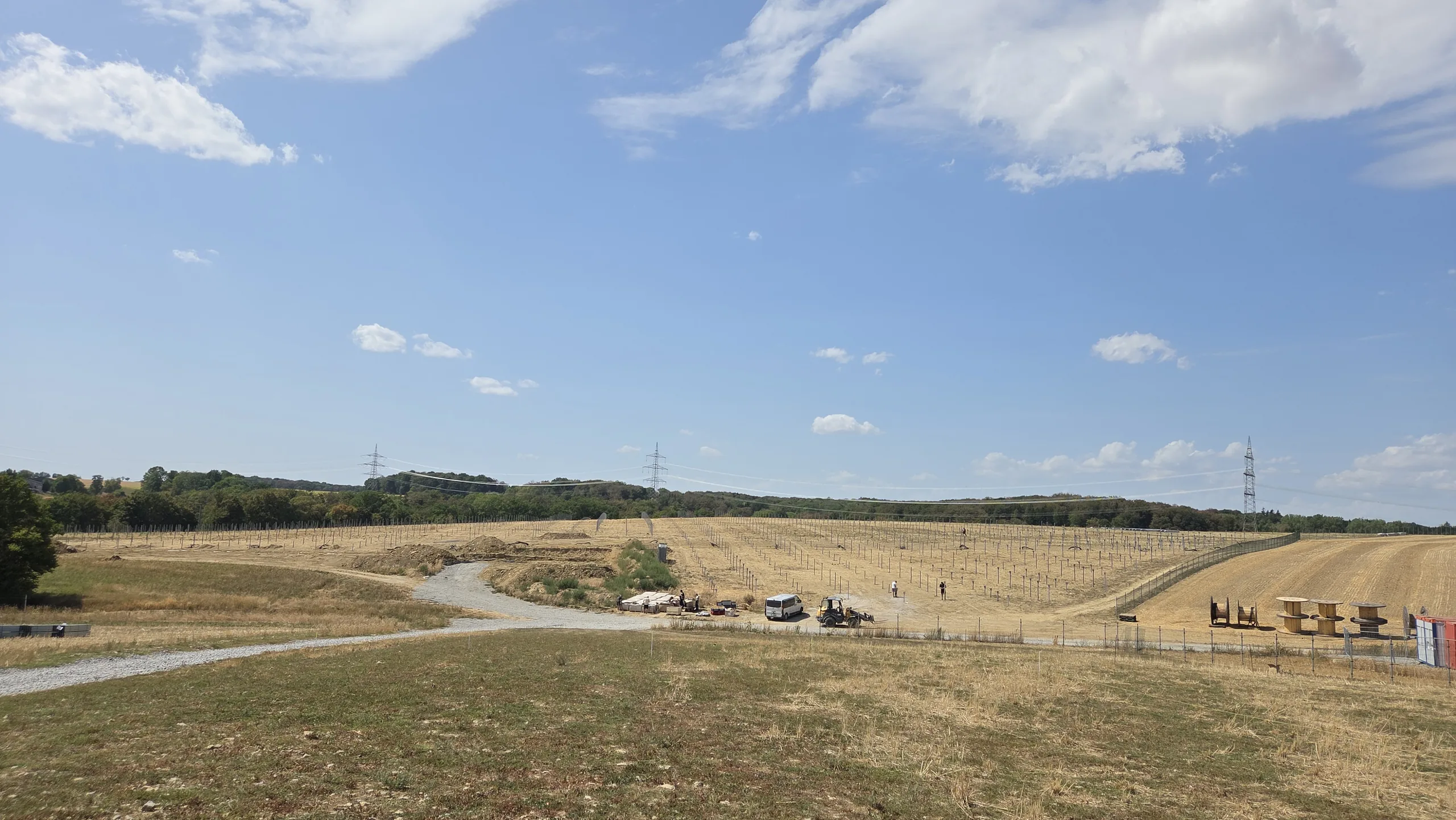

Bautenstand KW 40/2026 · Aufnahmedaten je Bild

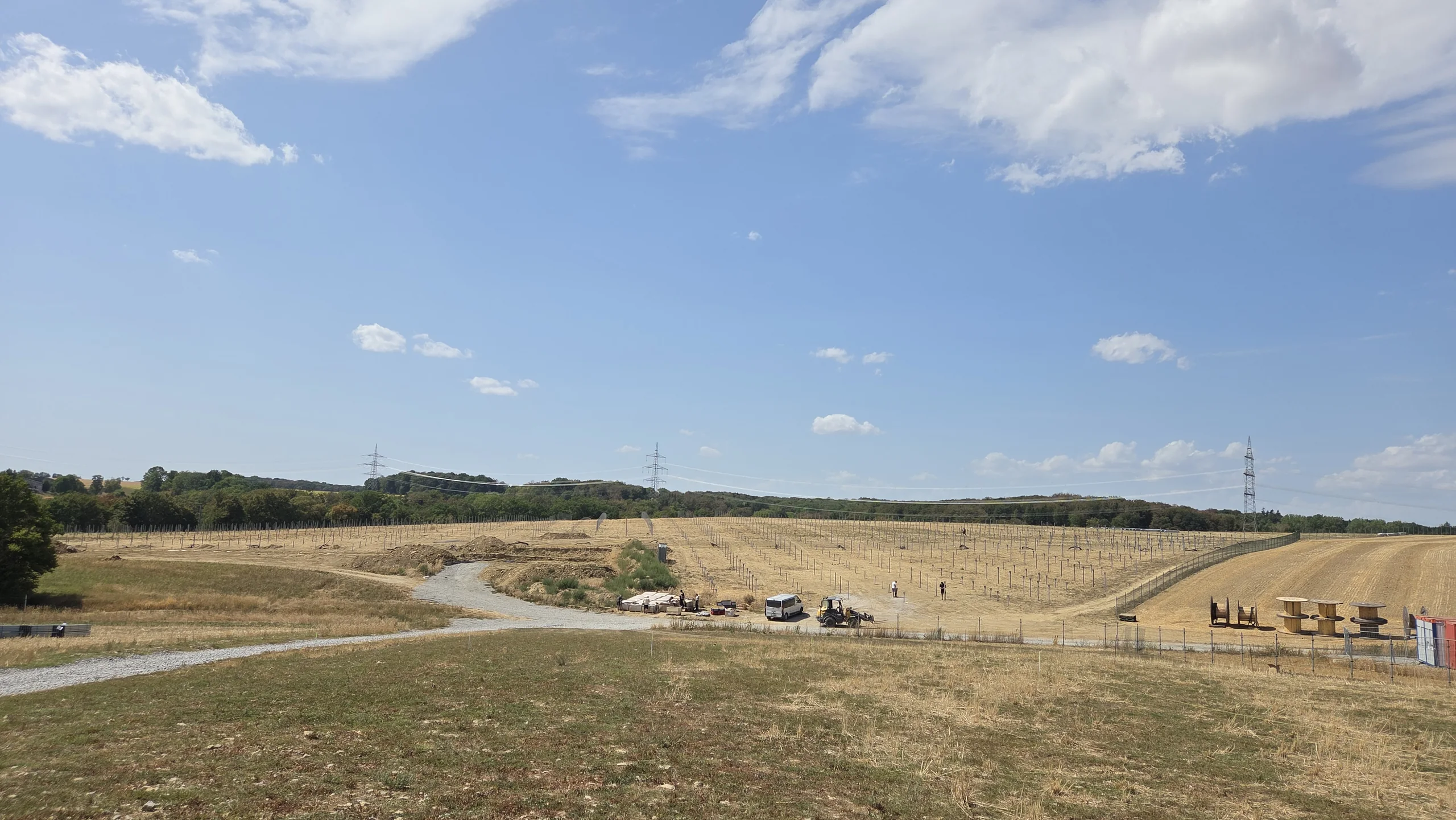

Baufortschritt in Bildern

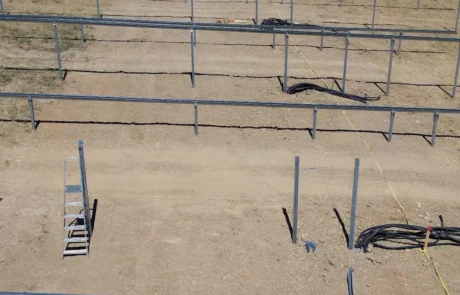

Die Unterkonstruktion des Solarparks ist weitgehend fertig. Die Modulmontage und die DC-Verkabelung laufen weiter; mit der Installation der Wechselrichter wurde begonnen. Die folgenden Aufnahmen zeigen den Gesamtpark Mulfingen.

Veröffentlicht am 20.10.2026
Video vom Solarpark Mulfingen
Einblicke direkt von der Fläche: Das Video zeigt den Baufortschritt von Mulfingen I, II und III.
Video auf Instagram ansehen ↗Key-Facts
Grid-First: Netzanschluss von Projektbeginn an mitgeplant
Die Freiflächenanlage wird über eigene Übergabestationen in das öffentliche Stromnetz einspeisen; die Einspeisezusage liegt vor. Laut PV*SOL erreicht sie eine Jahresproduktion von rund 19,74 GWh, rechnerisch genug für mehr als 5.500 Haushalte (bei 3.500 kWh/a).

Die Übergabestationen wurden bereits im Juli 2026 gestellt und die AC-Verkabelung aufgenommen. Der Standortbericht aus KW 40 zeigt den nächsten Fortschritt: Die Unterkonstruktion ist weitgehend montiert, die Modulmontage und DC-Verkabelung laufen, die Installation der Wechselrichter hat begonnen. Für Mulfingen I ist der Netzanschluss weiterhin für Q4 2026 geplant.

Frühere Bauphase

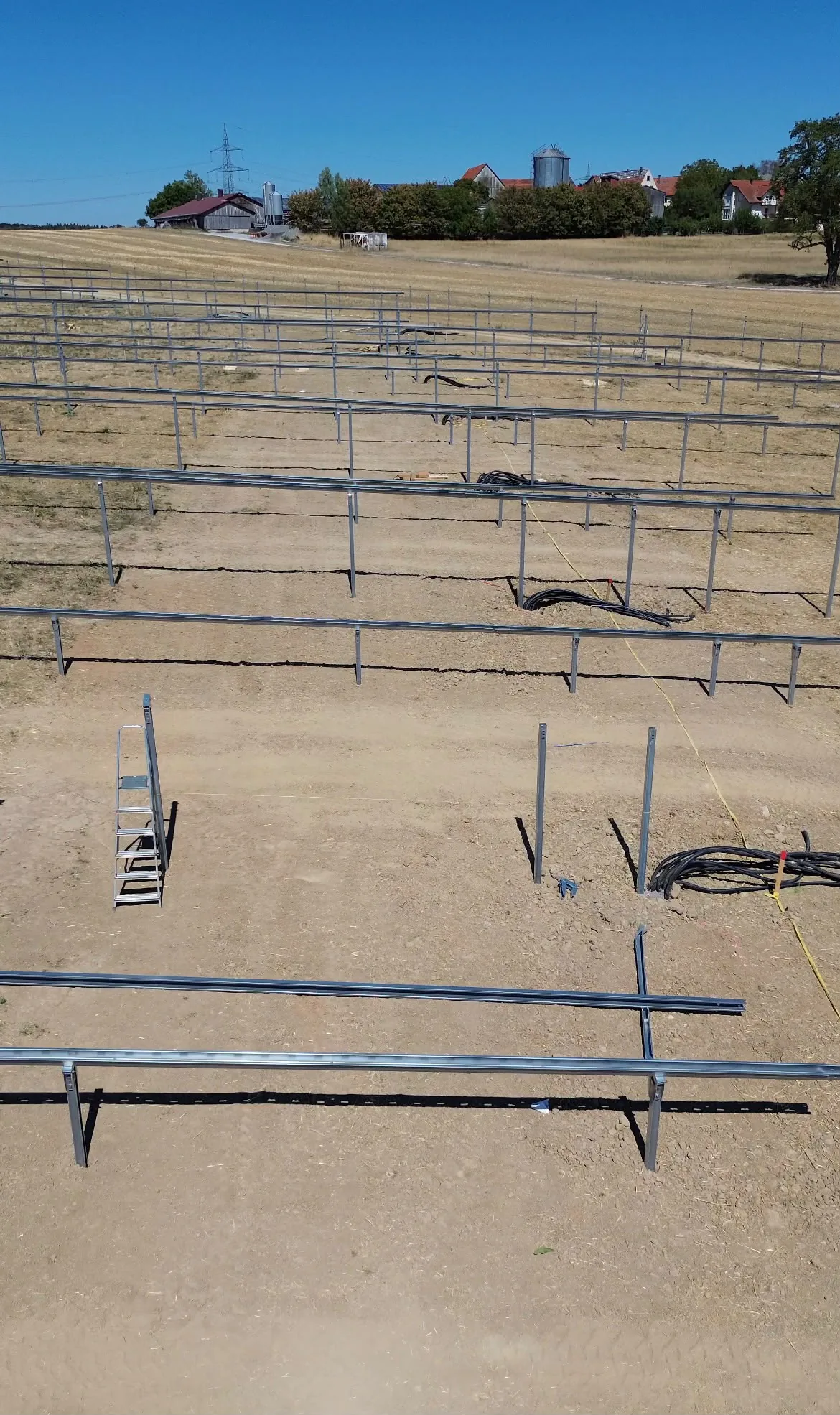

Die folgenden Bestandsaufnahmen zeigen frühere Bauphasen; ein gesichertes Aufnahmedatum liegt nicht vor.
Projektdaten auf einen Blick
Die Anlage ist mit Tier-1-Komponenten und einer robusten Unterkonstruktion auf hohe Verfügbarkeit ausgelegt.
Wirtschaftliche Highlights
- Zeitplan: DC-seitige Fertigstellung vertraglich zum 30.11.2026 zugesichert, Inbetriebnahme laut Bauzeitenplan 14. bis 23.12.2026, Netzanschluss für Q4 2026 geplant.
- Ertragsstark: Laut PV*SOL rund 19,74 GWh Jahresproduktion, das entspricht ca. 1.150 kWh/kWp bei einer Performance Ratio von 92,86 %. Bifaziale Glas-Glas-Module (N-Type TOPCon, 23,0 % Wirkungsgrad) in Südausrichtung mit 17° Neigung auf einer Unterkonstruktion aus Magnelis-Stahl, Wechselrichter mit bis zu 99,0 % Wirkungsgrad.
- Vergütung mit EEG-Zuschlag: Die Anlage hat in der EEG-Ausschreibung einen Zuschlag erhalten (ca. 4,45 ct/kWh). Bei negativen Börsenpreisen kann die Zahlung für einzelne Zeiträume entfallen.
- Direkteigentum & Zahlung nach Baufortschritt: Jeder Käufer ist Eigentümer seiner eigenen Teilanlage, eines Solartischs mit ca. 259 kWp, ohne Beteiligung Dritter: eigener Vertrag, eigener Wechselrichter, eigene Module. Die Zahlung erfolgt in Teilbeträgen nach dokumentierten Meilensteinen, von der Modulbestellung bis zu Fertigstellung und Netzanschluss. Module, Unterkonstruktion und Trafostationen sind verbindlich bestellt, die Fläche ist langfristig gepachtet, mit Verlängerungsoption. Alle Solartische sind verkauft; weitere Reservierungen für Mulfingen I sind nicht mehr möglich.
Käufer erhalten die prüffähigen Projektunterlagen im Datenraum. Ob und wie steuerliche Regeln in Ihrem Fall greifen, beurteilt ausschließlich Ihr Steuerberater.
Was passiert bei Problemen?
Wie wird Zeit gespart?
Zahlung & Pacht
Zahlung nach Baufortschritt
Teilzahlungen nach Meilensteinen. Jede Phase ist dokumentiert und belegbar.
Langfristige Pacht
Die Fläche ist langfristig gepachtet, mit Verlängerungsoption.
Video-Einblicke in Mulfingen
Direkt von den Menschen, die tagtäglich an den Projekten arbeiten.
Mit Martin Grötsch
Mit Martin Grötsch
Mit Martin Grötsch
Mit Anton Wurzinger
Planbar gebaut, transparent begleitet.
In Mulfingen zeigt sich, wie ein klar strukturierter Bauablauf, ein laufend dokumentierter Baufortschritt und eine vertraglich zugesicherte DC-Fertigstellung zusammenwirken: vom Baubeginn im Januar 2026 über die im Juli gestellten Übergabestationen bis zum geplanten Netzanschluss im vierten Quartal 2026.
Mulfingen I ist vollständig verkauft. Den weiteren Baufortschritt dokumentieren wir hier weiterhin für die Käufer. Wenn Sie sich für ein Photovoltaik-Direktinvestment interessieren, finden Sie bei Mulfingen II und in unserer Projektübersicht weitere Projekte.
