Solarpark Oberbreisig (ca. 15,1 MWp) – vollständig reserviert, aktueller Baufortschritt
Der Solarpark Oberbreisig ist vollständig reserviert. Auf rund 14,3 Hektar entsteht eine Freiflächen-Photovoltaikanlage mit ca. 15,1 MWp. Der vorhabenbezogene Bebauungsplan ist in Kraft.
Aktueller Baufortschritt: Rammarbeiten und Unterkonstruktion sind abgeschlossen. Die Modulmontage läuft. Für die parkinterne AC-Infrastruktur beschreibt der Oktoberbericht laufende Arbeiten; deren Abschluss ist durch die neue Rückmeldung nicht bestätigt.
Die Drohnenbilder vom 27.10.2026 zeigen: Module und weiteres Material sind auf der Baustelle, die Trafostationen sind gesetzt, und ein großer Teil der Modulreihen ist bereits belegt. Der DC-seitige Fertigstellungstermin wurde auf den 30.11.2026 angepasst. Der bisherige Netzplan nennt Dezember 2026; eine aktualisierte Bestätigung dazu liegt nicht vor.
Laut PV*SOL beträgt der spezifische Ertrag ca. 1.123,71 kWh/kWp pro Jahr; die prognostizierte Netzeinspeisung liegt bei rund 16,92 GWh jährlich.
PVA Oberbreisig
Umsetzung & Zeitplan
In Bau≈ 15.058 kWp · Rheinland-Pfalz
3 von 6 Meilensteinen erledigt (50 %)
Aktueller Schritt: Modulmontage
Schritt 1 von 6, Planung, Genehmigung & EEG-Zuschlag

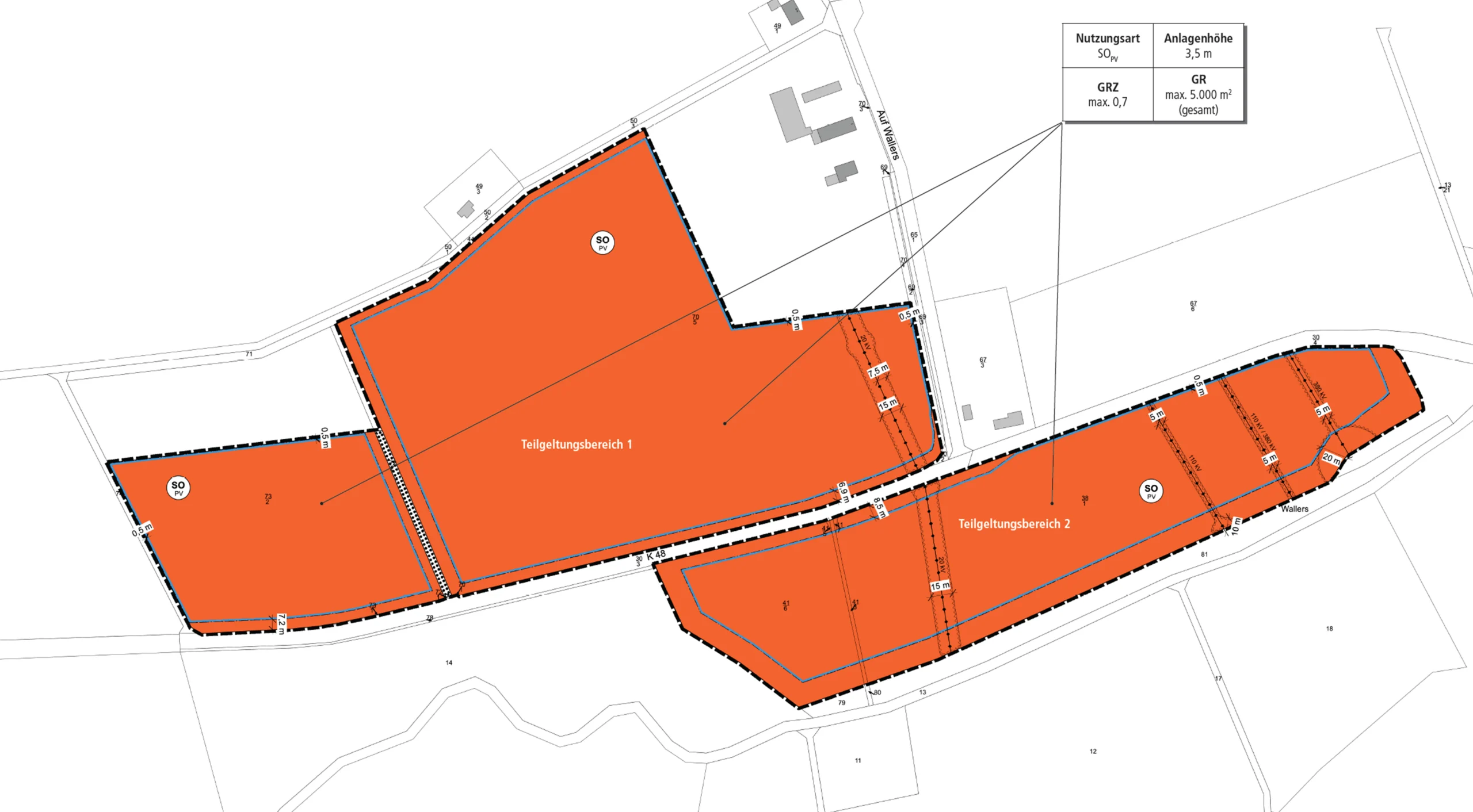

Bebauungsplan als Satzung beschlossen und in Kraft; Einspeisezusage und EEG-Zuschlag der Bundesnetzagentur liegen vor.
Schritt 2 von 6, Projektstart & Flächenfreigabe
Kampfmittelsondierung mit vollständiger Freigabe der Flächen sowie erfolgreicher Zugversuch zur Tragfähigkeit des Bodens; die statischen Berechnungen der Unterkonstruktion sind fertiggestellt.
Schritt 3 von 6, Rammarbeiten & Unterkonstruktion
Rammarbeiten und Unterkonstruktion sind laut Rückmeldung der Geschäftsleitung bzw. des Backoffice abgeschlossen.
Schritt 4 von 6, aktueller Schritt, Modulmontage
Die Modulmontage läuft. Die Bilder vom 27.10.2026 dokumentieren den Baufortschritt. Für die parkinterne AC-Infrastruktur beschreibt der Oktoberbericht laufende Arbeiten; deren Abschluss ist durch die neue Rückmeldung nicht bestätigt.
Schritt 5 von 6, DC-seitige Fertigstellung
Der DC-seitige Fertigstellungstermin wurde laut Rückmeldung auf den 30.11.2026 angepasst. Der ursprüngliche Termin konnte nicht gehalten werden. Die AC-Fertigstellung ist davon getrennt zu betrachten; hierfür liegt keine neue Bestätigung vor.
Schritt 6 von 6, Prüfungen, Netzgang & Einspeisestart
Der Oktoberplan sah den finalen Netzgang im Dezember 2026 vor. Dieser Termin wurde in der neuen Rückmeldung nicht erneut bestätigt. Nach erfolgreichem Abschluss der Prüfungen folgen Netzanschluss, Hochlauf und vergütete Einspeisung.

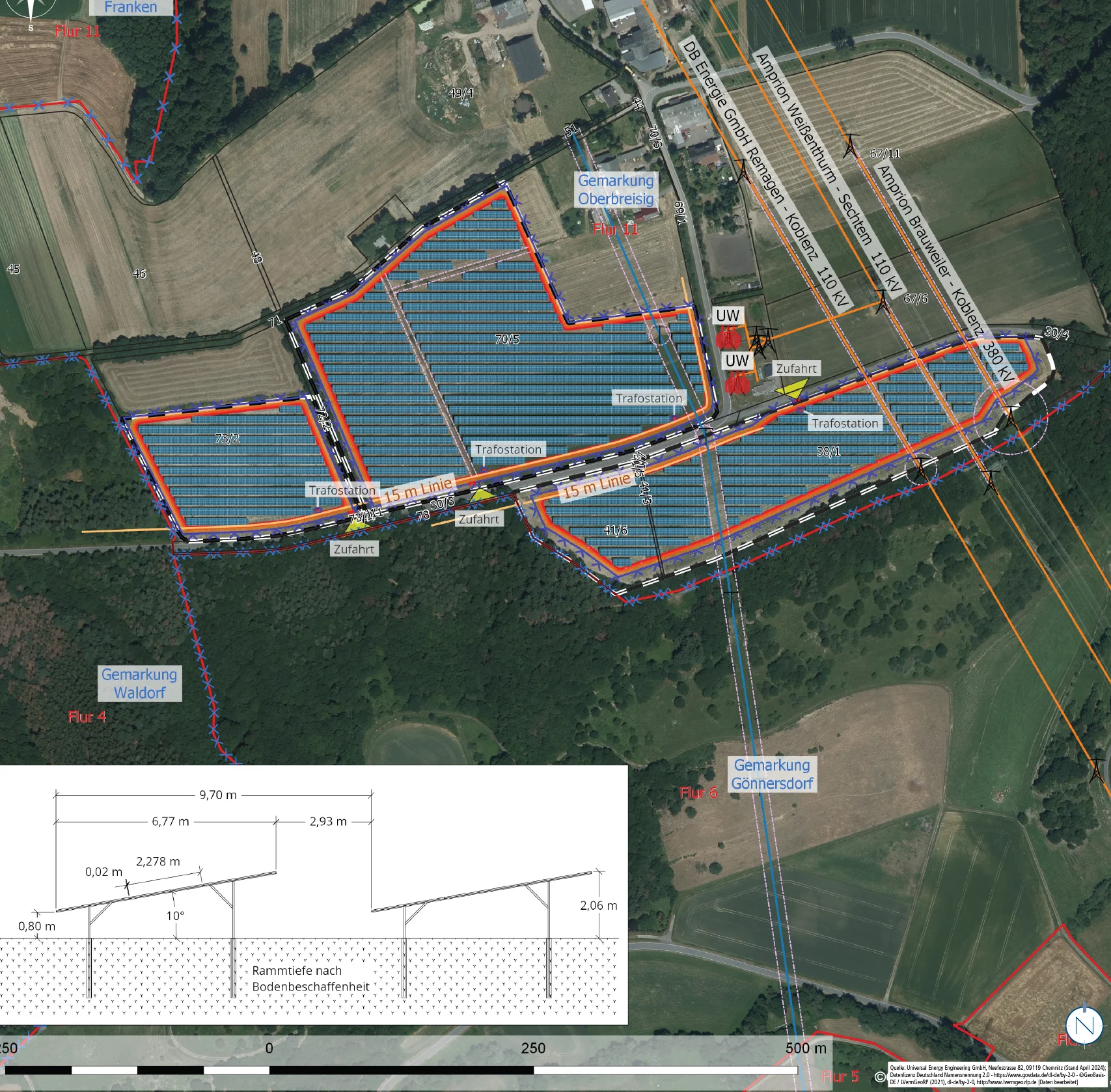

Bautenstandsbericht Oktober 2026 · neue Drohnenbilder vom 27.10.2026
Baufortschritt in Bildern
Rammarbeiten und Unterkonstruktion sind abgeschlossen. Module und Material sind auf der Baustelle, die Trafostationen sind gesetzt, und die Modulmontage läuft. Der angepasste DC-Fertigstellungstermin ist der 30.11.2026. Der bisherige Netzplan nennt Dezember 2026; ein aktualisierter AC- und Netzplan ist noch zu bestätigen.






Key-Facts
„Grid-First“ – mit uns kommen Sie schneller – ans Netz!
Der Solarpark Oberbreisig ist nicht nur in der Fläche stark, sondern vor allem in der Struktur.
Entscheidend ist nicht allein, dass gebaut wird – sondern dass
- Netzprozess,
- Technik,
- Übergabe und
- Vermarktung sauber zusammengeführt werden.
Genau das meinen wir mit Grid-First:
Wir denken den Netzpfad nicht am Ende mit, sondern von Anfang an. So entstehen keine vermeidbaren Verzögerungen durch fehlende Abstimmungen, Nachforderungen oder unklare Verantwortlichkeiten.
Für Oberbreisig bedeutet das: Planungsrecht liegt vor; Rammarbeiten und Unterkonstruktion sind abgeschlossen, die Modulmontage läuft. Der angepasste DC-Fertigstellungstermin ist der 30.11.2026. Der bisherige Netzplan nennt Dezember 2026; ein aktualisierter AC- und Netzplan ist noch zu bestätigen.

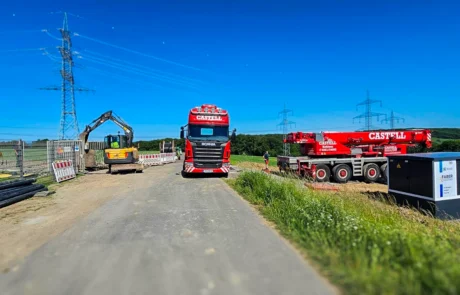

Frühere Bauphase
Die folgenden Bestandsaufnahmen zeigen frühere Bauphasen; ein gesichertes Aufnahmedatum liegt nicht vor.

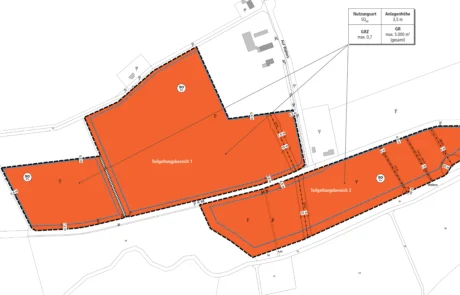

Projektdaten auf einen Blick
Die Anlage ist auf hohe Verfügbarkeit ausgelegt: Tier-1-Module, robuste Unterkonstruktion und zentralisiertes Monitoring sorgen für stabile Erträge, mit klarer O&M-Struktur bereits ab Netzgang.
Die Anlage ist auf hohe Verfügbarkeit ausgelegt: leistungsstarke String-Wechselrichter, bifaziale Hochleistungsmodule und eine strukturierte Feldaufteilung.
Wirtschaftliche Highlights
Aktueller Bauzeitplan
- Laufende Arbeiten: Modulmontage; AC-Trassen und Verkabelung laut bisherigem Bauplan. Rammarbeiten und Unterkonstruktion sind abgeschlossen.
- Fotos vom 27.10.2026: Module und Material auf der Baustelle, Trafostationen gesetzt, Modulmontage läuft.
- 30.11.2026: angepasster Termin für die DC-seitige Fertigstellung.
- Bisheriger Plan Dezember 2026: finaler Netzgang nach erfolgreichen Prüfungen; noch nicht erneut bestätigt.
Fortschritte, Meilensteine und relevante Unterlagen werden im Datenraum bereitgestellt.
Attraktive Erlöslogik
-
EEG-Ausschreibung: Zuschlag erteilt, damit ist eine planbare Basisvergütung als Fundament gegeben.
-
Direktvermarktung: zusätzliche Erlösoptionen über strukturierte Vermarktung; sauber dokumentiert, nachvollziehbar und mit klaren Annahmen.
Steuerlich relevant
Durch die klare Struktur, die definierte Flächenkulisse und die nachvollziehbaren Projektparameter eignet sich Oberbreisig sehr gut als Grundlage für die steuerliche und unternehmerische Prüfung.
- klare Projektgrößen
- saubere Dokumentationsbasis
- strukturierte Projektkommunikation
- prüffähige Unterlagen für Steuerberater und Finanzierungspartner
Hinweis: Die konkrete steuerliche Ausgestaltung erfolgt immer in Abstimmung mit dem jeweiligen Steuerberater.

Qualität & Betrieb
Zahlung nach Baufortschritt
Teilzahlungen nach Meilensteinen, nicht nach Bauchgefühl. Jede Phase ist dokumentiert und belegbar –
das schafft Transparenz und reduziert Abstimmungsaufwand bei Finanzierung und Prüfung.
Service & Monitoring
Professionelle Betreuung und Abwicklung über Grötsch & Partner und den technischen Betreiber.
24/7-Fernüberwachung
jedes Wechselrichters,regelmäßige Wartung und thermografische Kontrollen sichern die Betriebsqualität.
Absicherung
Umfassende Versicherung inkl. Elementarschäden, Elektronikschäden und Ertragsausfall.
Langfristige Pachtverträge und bewährte Vertragsstruktur mit klaren Zahlungsplänen schaffen zusätzliche Planungssicherheit.
Video-Einblicke in Bad Breisig
& unsere Arbeitsweise
& unsere Arbeitsweise
Direkt von den Menschen, die tagtäglich an den Projekten arbeiten.
Mit Martin Grötsch:
Mit Anton Wurzinger:
