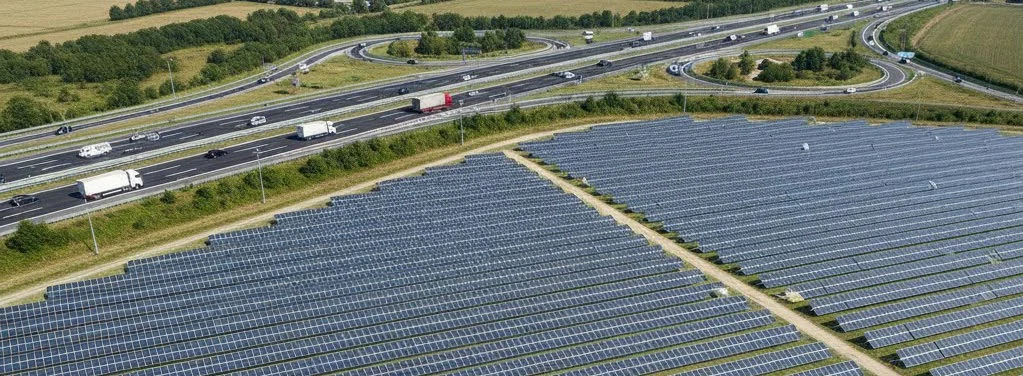

Solarpark Porta Westfalica (ca. 5,86 MWp): Freiflächenanlage mit EEG-Zuschlag
In Porta Westfalica entsteht eine Freiflächen-Photovoltaikanlage mit einer Gesamtleistung von ca. 5,86 MWp. Einspeisezusage und Baugenehmigung liegen bereits vor.
Die Anlage ist nach Süden ausgerichtet. Laut PV*SOL-Berechnungen wird ein spezifischer Ertrag von ca. 1.020,83 kWh/kWp pro Jahr erreicht.
Die Anlage ist seit August 2026 DC-seitig vollständig fertiggestellt. Die Module und Wechselrichter sind montiert. Anlieferung und Montage der 30-kV-Übergabestation sind zwischen KW 49 und KW 52/2026 geplant. Der Netzgang wird voraussichtlich im ersten Quartal 2027 erwartet; ein konkreter Termin ist noch nicht bestätigt.
Für das Projekt gelten:
- vertraglich fixierte Meilensteine
- monatliche Bautenstandsberichte
Vergleichen Sie auch unsere weiteren Photovoltaik-Projekte und Referenzen.
PVA Porta Westfalica (Vennebeck)
Umsetzung & Zeitplan
DC-seitig fertiggestellt≈ 5.855 kWp · Nordrhein-Westfalen
5 von 7 Meilensteinen erledigt (71 %)
Aktueller Schritt: Übergabestation & Netzanschlussvorbereitung
Schritt 1 von 7, Planung, Genehmigung & EEG-Zuschlag
Einspeisezusage und Baugenehmigung liegen vor; der EEG-Zuschlag aus der Ausschreibung der Bundesnetzagentur (ca. 4,46 Cent je kWh) ist erteilt.
Schritt 2 von 7, Baubeginn & Rammarbeiten
Vorbereitung des Baugrunds und Rammung der Unterkonstruktion mit bis zu fünf Rammgeräten — Anfang Juli 2026 vollständig abgeschlossen.
Schritt 3 von 7, Unterkonstruktion & Modulanlieferung
Die Unterkonstruktion wurde gerammt und die Modultische nach erfolgreicher Abnahme des Probetischs montiert. Die Modulanlieferung begann am 18.06.2026.
Schritt 4 von 7, DC-seitige Fertigstellung
Die Anlage ist seit August 2026 auf der Gleichstromseite vollständig fertiggestellt. Die Module und Wechselrichter sind montiert; bereits der Juli-Bericht dokumentierte die parkinterne Kabelverlegung und die gesetzten Sammelschränke.
Schritt 5 von 7, EEG-Inbetriebnahme & Marktstammdatenregister
Die EEG-Inbetriebnahme und die Eintragung im Marktstammdatenregister sind bestätigt. Der reguläre Netzanschluss und der vergütete Einspeisestart bleiben gesonderte Projektschritte.
Schritt 6 von 7, aktueller Schritt, Übergabestation & Netzanschlussvorbereitung
Anlieferung und Montage der speziell gefertigten 30-kV-Übergabestation sind zwischen KW 49 und KW 52/2026 geplant. Die Spezialanfertigung verzögert den Netzanschluss. Die Fertigstellung der DC-Seite bleibt davon getrennt.
Schritt 7 von 7, Finaler Netzgang & Einspeisestart
Nach Abschluss der netzseitigen Voraussetzungen und Prüfungen folgen Netzgang und vergütete Einspeisung. Aufgrund der Verzögerung der Spezial-Übergabestation wird derzeit Q1 2027 erwartet; ein konkreter Termin ist noch nicht benennbar.
DC-seitig fertig seit August 2026 · Fotodokumentation Juli 2026
Baufortschritt in Bildern
Die Anlage ist seit August 2026 DC-seitig vollständig fertiggestellt. Die EEG-Inbetriebnahme und die Registrierung im Marktstammdatenregister sind ebenfalls bestätigt. Der reguläre Netzgang wird separat dokumentiert. Die Fotos zeigen den Baufortschritt aus der Juli-Dokumentation.




Die aktuelle Verfügbarkeit für Porta Westfalica klären wir persönlich. Für eine unverbindliche Prüfung können Sie sich über das Anfrageformular melden.
Key-Facts
„Grid-First“ – mit uns kommen Sie schneller – ans Netz!
Der Solarpark Porta Westfalica (Vennebeck) entsteht als Freiflächenanlage mit
ca. 5,86 MWp Gesamtleistung. Die Anlage ist nach Süden ausgerichtet und erreicht laut PV*SOL einen spezifischen Ertrag von ca. 1.020,83 kWh/kWp p.a. – das entspricht einer Jahresproduktion von rund ~6 GWh.
Die DC-Seite des Solarparks ist seit August 2026 vollständig fertiggestellt. Anlieferung und Montage der speziell gefertigten 30-kV-Übergabestation sind zwischen KW 49 und KW 52/2026 geplant. Wegen der Verzögerung durch die Spezialanfertigung wird der Netzgang voraussichtlich im ersten Quartal 2027 erwartet; ein konkreter Termin ist noch nicht bestätigt. Der reguläre Netzanschluss und der vergütete Einspeisestart folgen nach Abschluss der netzseitigen Voraussetzungen und Prüfungen.

Frühere Bauphase
Die folgenden Bestandsaufnahmen zeigen frühere Bauphasen; ein gesichertes Aufnahmedatum liegt nicht vor.
Projektdaten auf einen Blick
Die Anlage ist auf hohe Verfügbarkeit ausgelegt: Tier-1-Module und eine robuste Unterkonstruktion.
Wirtschaftliche Highlights
Zeitplan & Netzanschluss
-
Baubeginn: März 2026.
-
Netzanschluss / Einspeisestart: Voraussichtlich Q1 2027; konkreter Termin noch nicht bestätigt. Voraussetzung sind die netzseitigen Arbeiten und Prüfungen.
-
Transparenz: Meilensteine, Dokumente und Fortschritt werden prüffähig im Datenraum bereitgestellt.
Attraktive Vergütungsstruktur
-
EEG-Ausschreibung: Zuschlag erteilt, damit ist eine planbare Basisvergütung als Fundament gegeben.
-
Direktvermarktung: zusätzliche Erlösoptionen über strukturierte Vermarktung; sauber dokumentiert, nachvollziehbar und mit klaren Annahmen.
Unterlagen für Ihren Steuerberater
Für die steuerliche Beurteilung stellen wir Ihrem Steuerberater die Projektunterlagen im Datenraum bereit. Ob und wie steuerliche Regeln in Ihrem Fall greifen, beurteilt ausschließlich Ihr Steuerberater.

Qualität & Betrieb
Zahlung nach Baufortschritt
Teilzahlungen nach Meilensteinen. Jede Phase ist dokumentiert und belegbar.
Langfristige Pacht
Die Fläche ist langfristig gepachtet.
Video-Einblicke in Porta Westfalica
& unsere Arbeitsweise
& unsere Arbeitsweise
Direkt von den Menschen, die tagtäglich an den Projekten arbeiten.
Mit Martin Grötsch:
Mit Anton Wurzinger:
Hinweis: Angaben zu Erträgen sind Prognosen auf Basis der jeweils genannten Ertragsberechnung und keine Zusicherung. Termine sind Planwerte, soweit sie nicht ausdrücklich als vertraglich zugesichert bezeichnet sind. Maßgeblich sind allein die Projektverträge. Diese Seite ist keine Steuer- oder Rechtsberatung.
