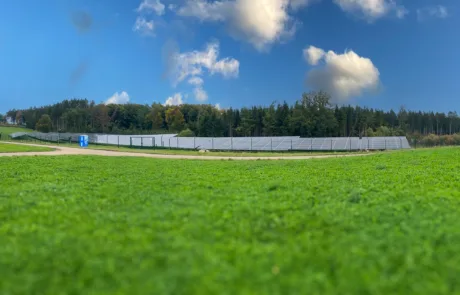

Photovoltaik-Projekt Üttfeld (5,4 MWp) –
schneller am Netz, früher im Ertrag.
schneller am Netz, früher im Ertrag.

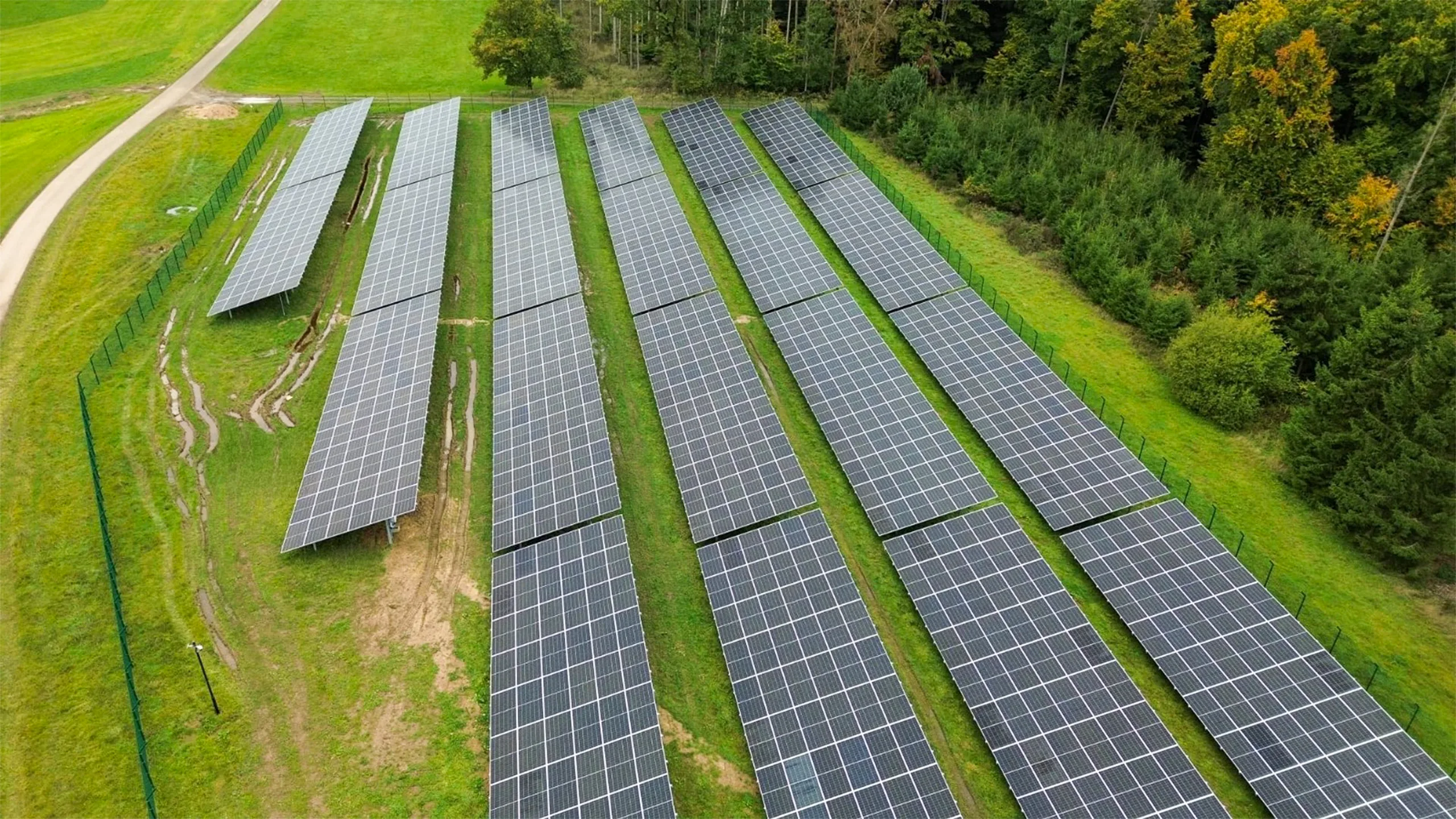

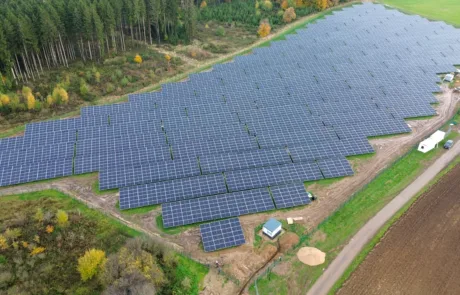

Der Solarpark Üttfeld im Eifelkreis Bitburg-Prüm zählt mit über 5,4 MWp zu den modernsten Freiflächenanlagen im Portfolio von Grötsch & Partner.
Gemeinsam mit einem unserer zuverlässigen Bauträger – Faber Solartechnik – umgesetzt, zeigt das Projekt sehr klar, was eine konsequente Grid-First-Strategie bedeutet:
- kurze Wege
- saubere Projektsteuerung
- ein Netzgang, der planmäßig und termintreu erfolgt.
PVA Üttfeld
Umsetzung & Zeitplan
In Betrieb≈ 5.402 kWp · Rheinland-Pfalz
8 von 9 Meilensteinen erledigt (89 %)
Aktueller Schritt: Speicherzubau & laufende Abrechnung

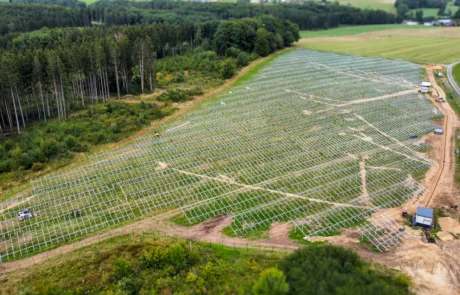

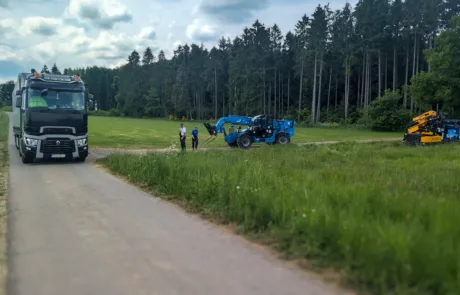

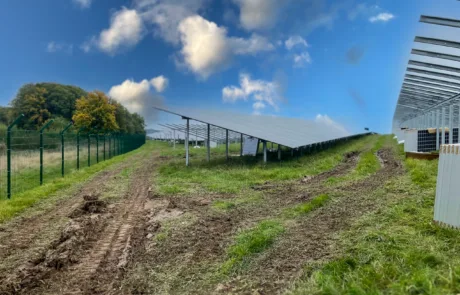

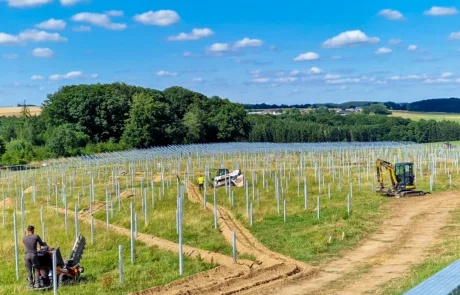

Schritt 1 von 9, Projektstart

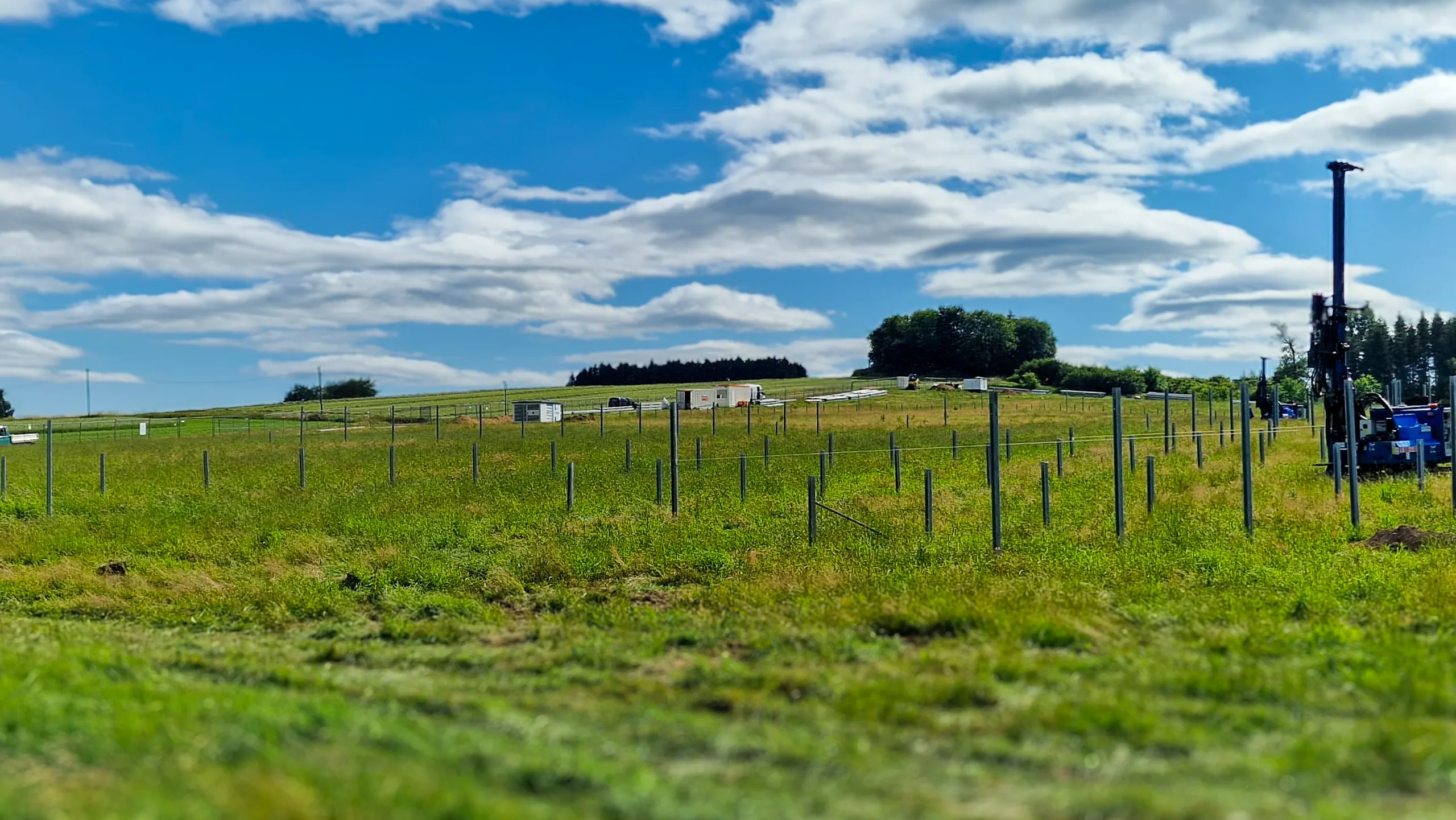

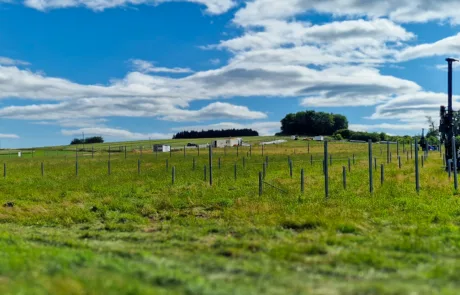

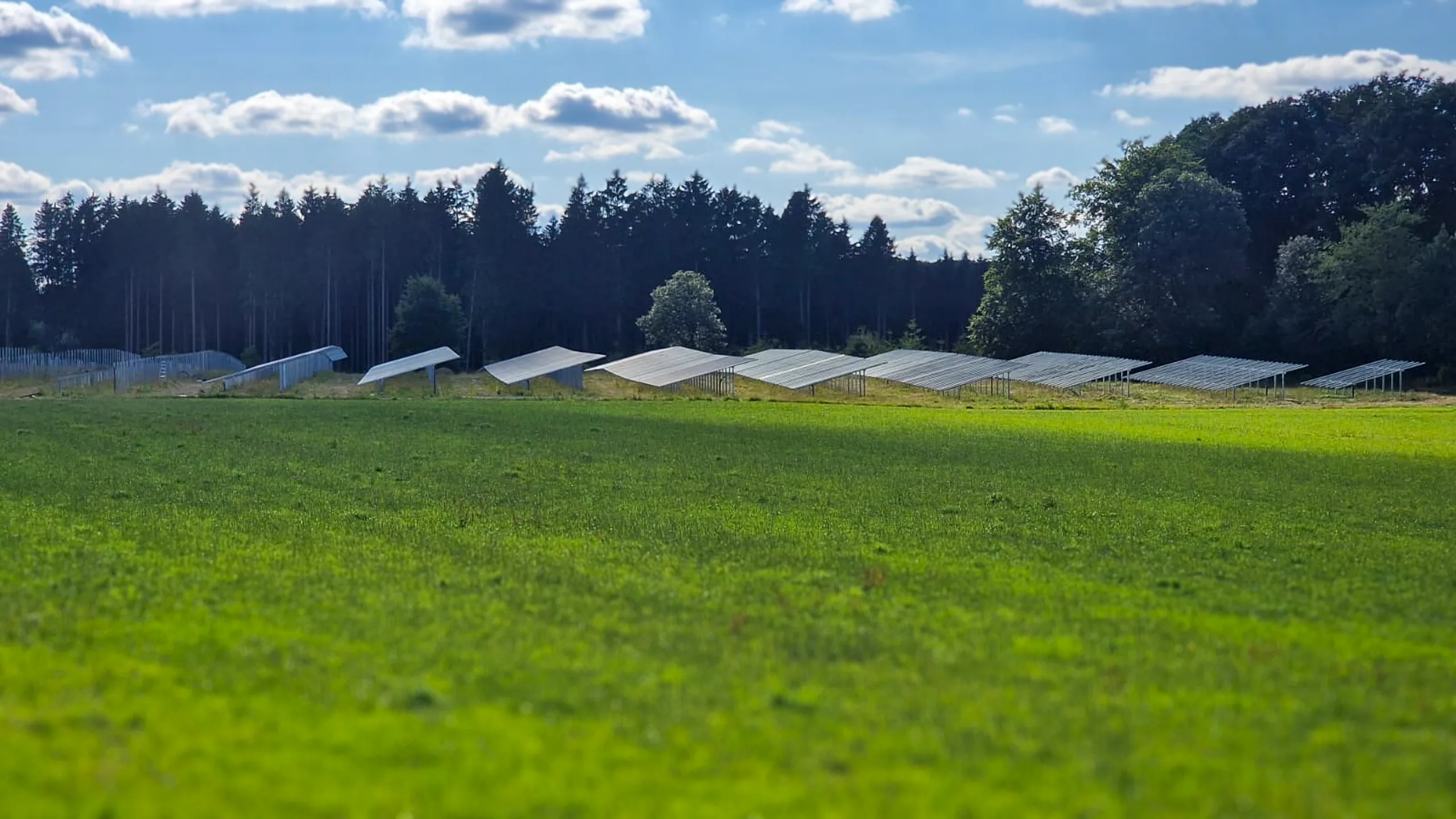

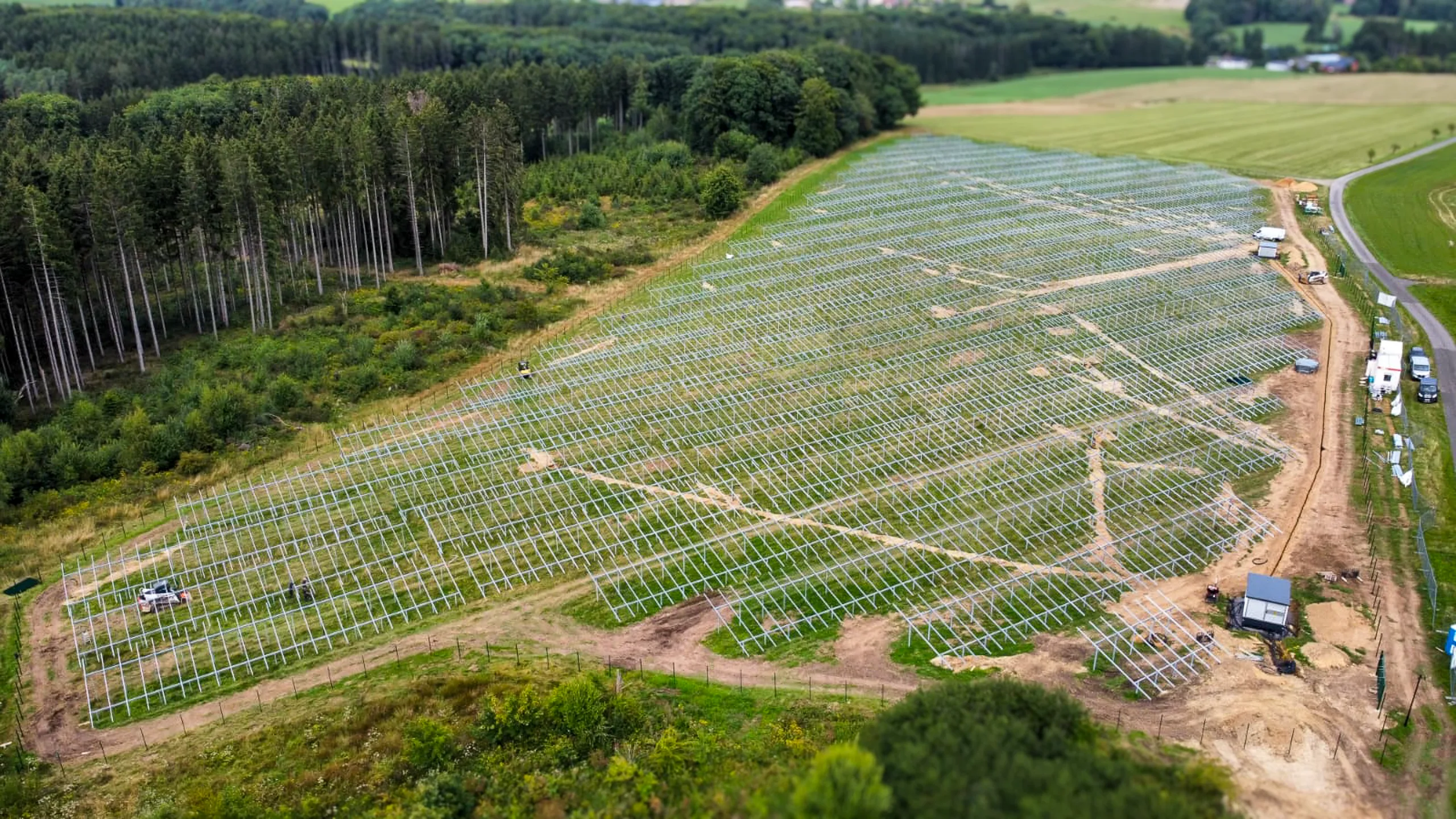

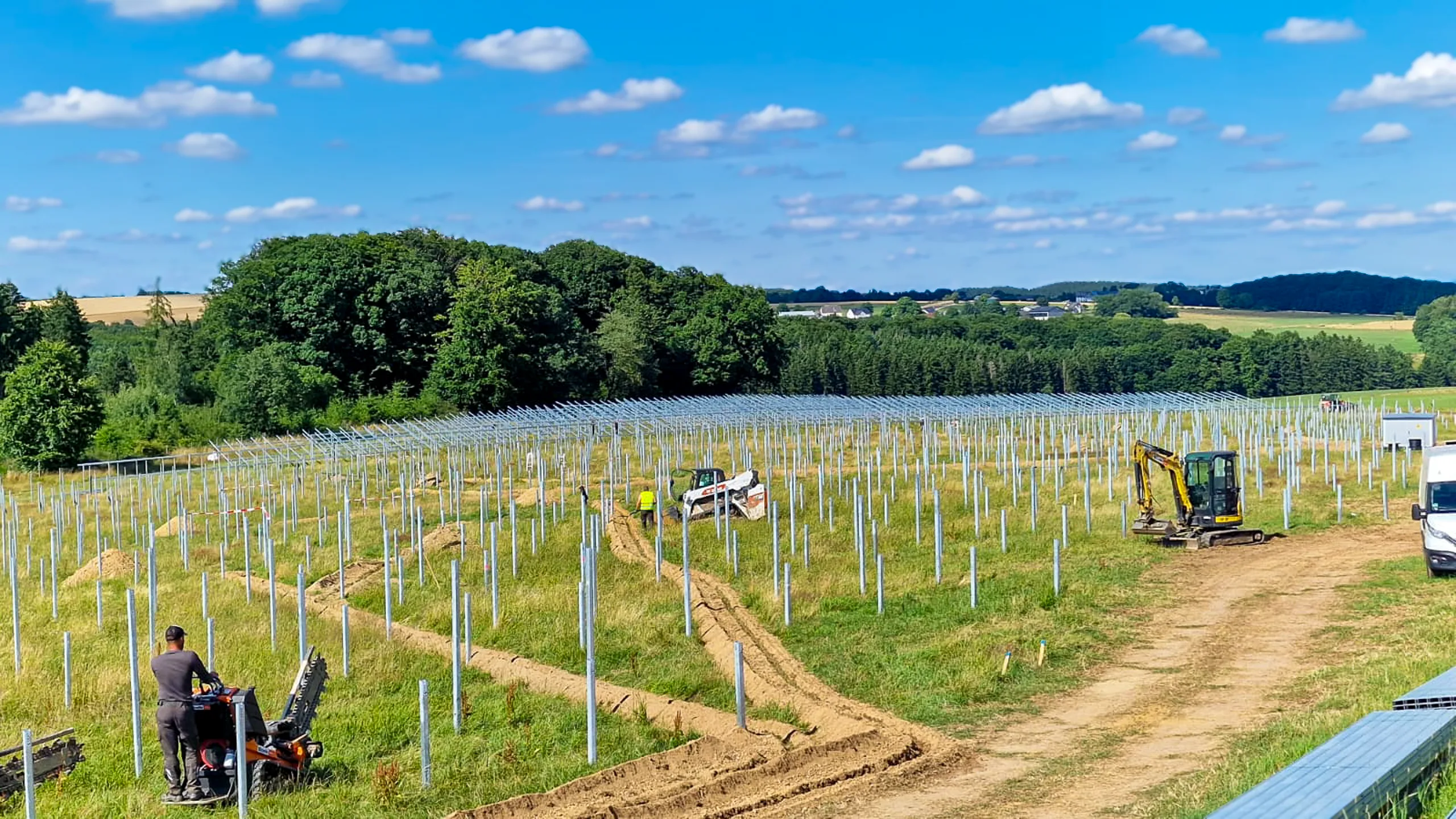

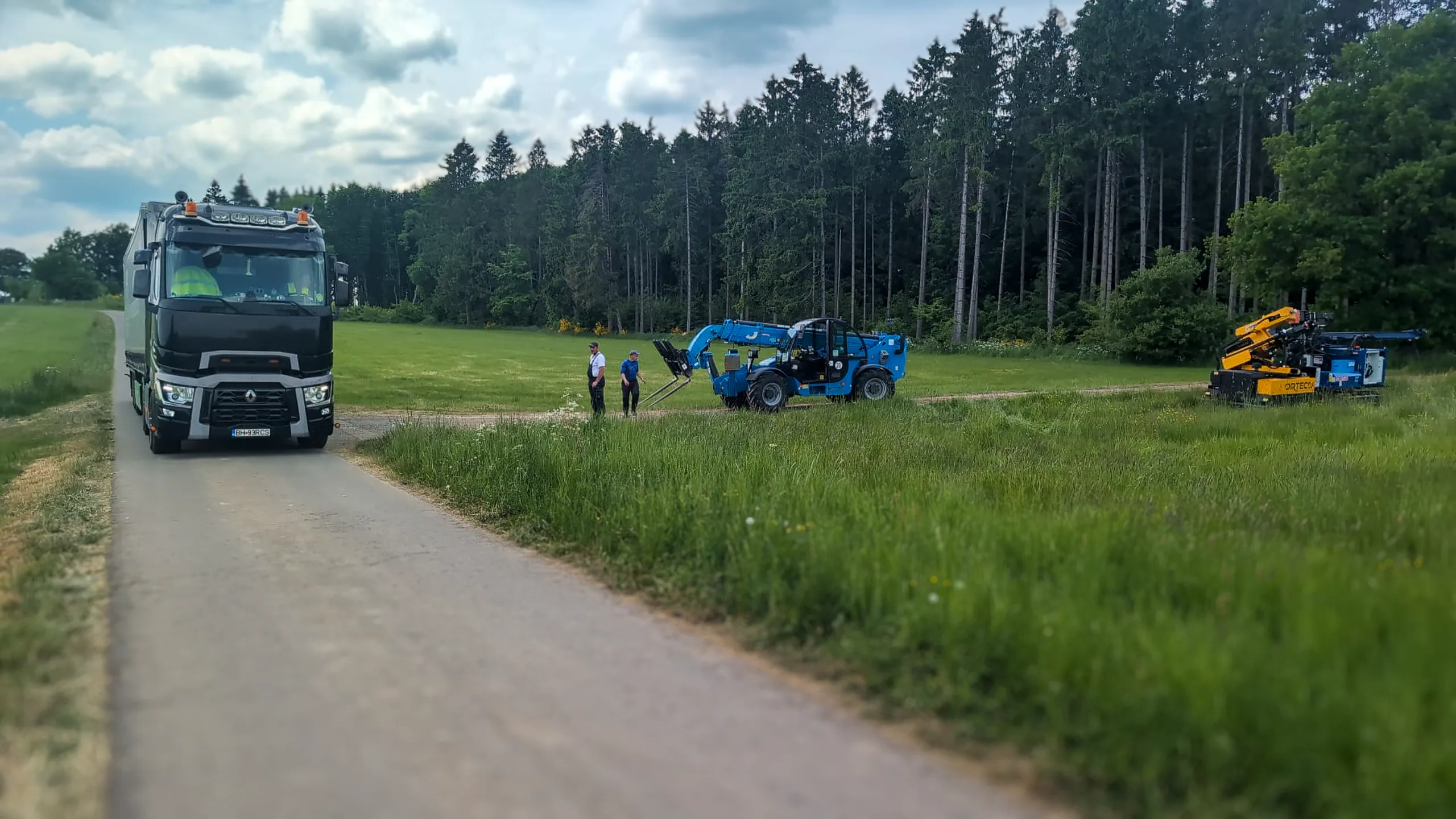

Einrichtung der Baustelle, Anlieferung der Unterkonstruktion und GPS-Vermessung der Rammpunkte auf rund 24.000 m² Generatorfläche.

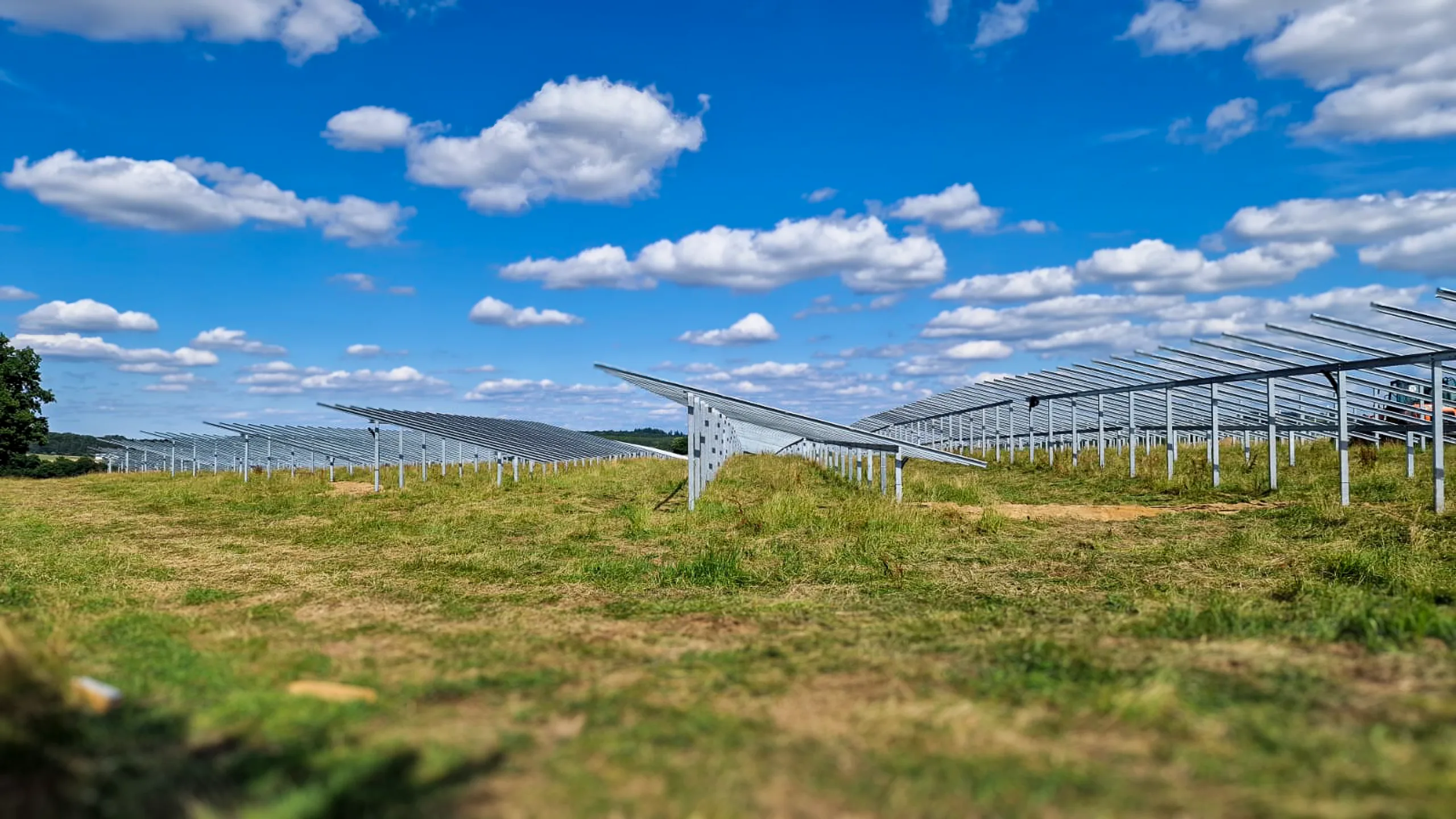

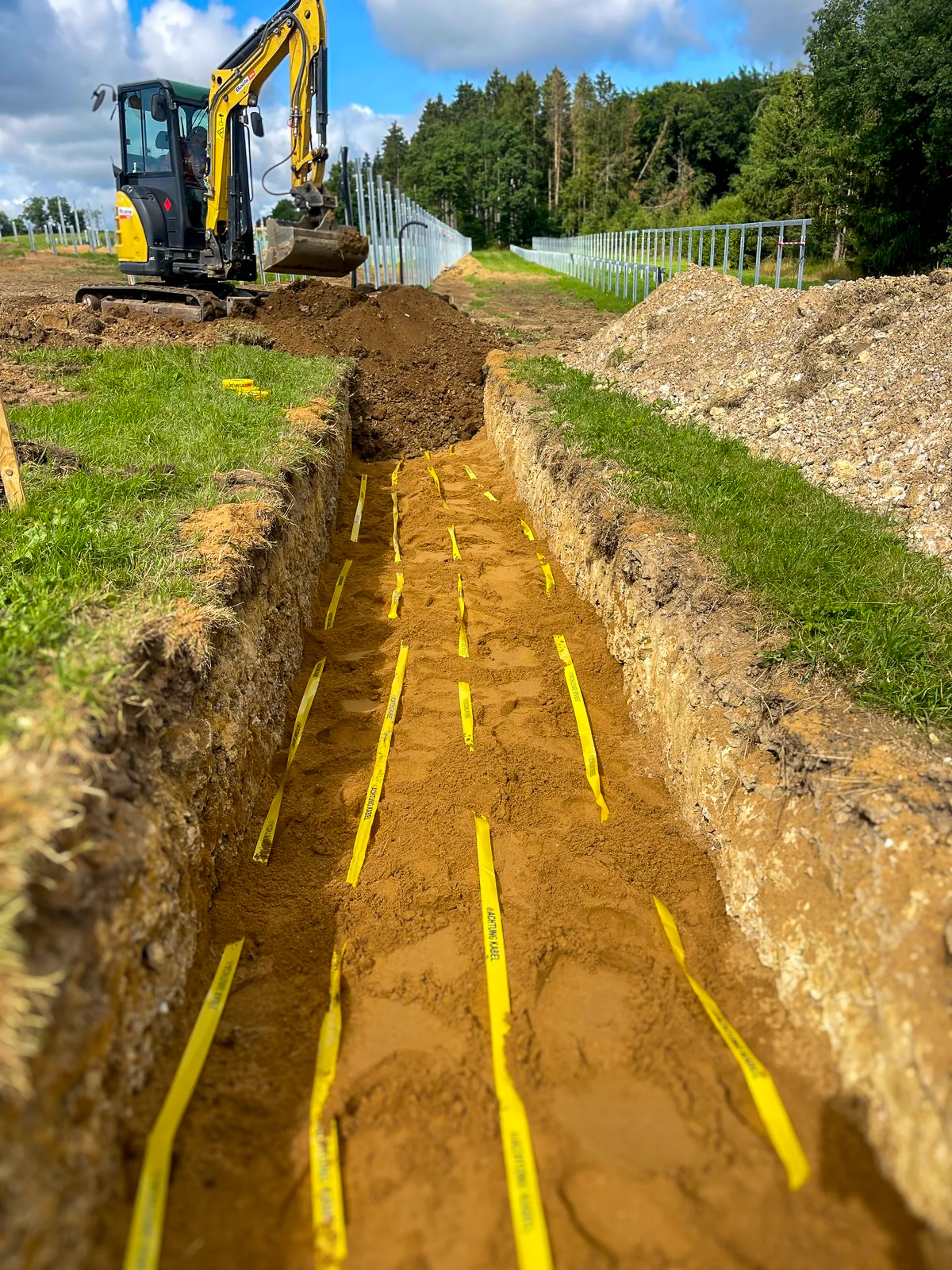

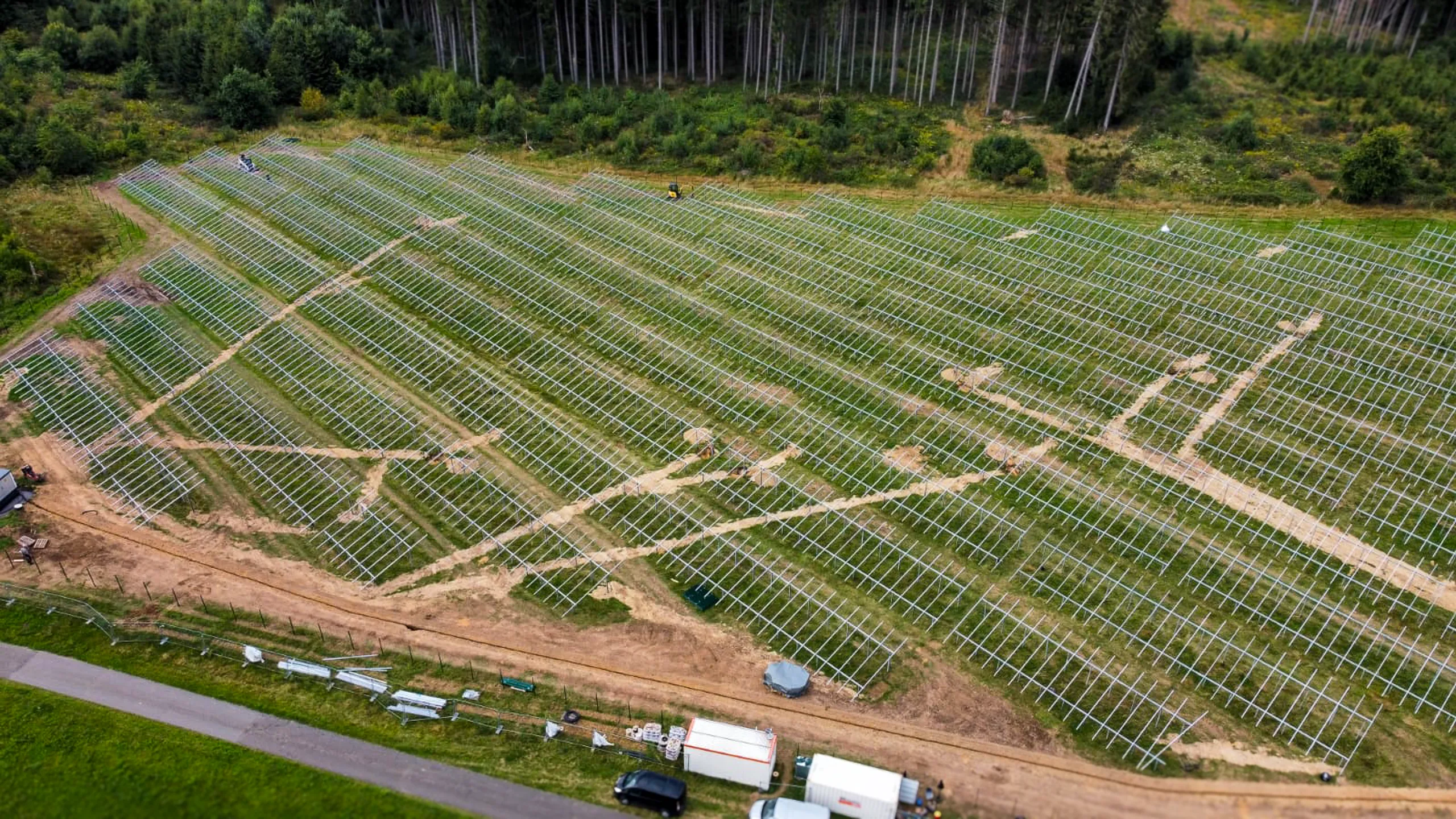

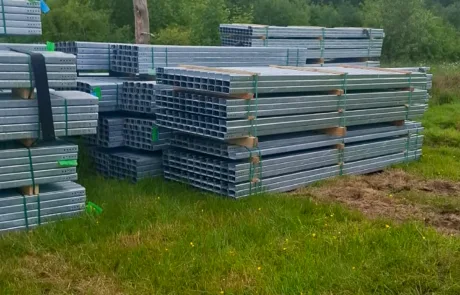

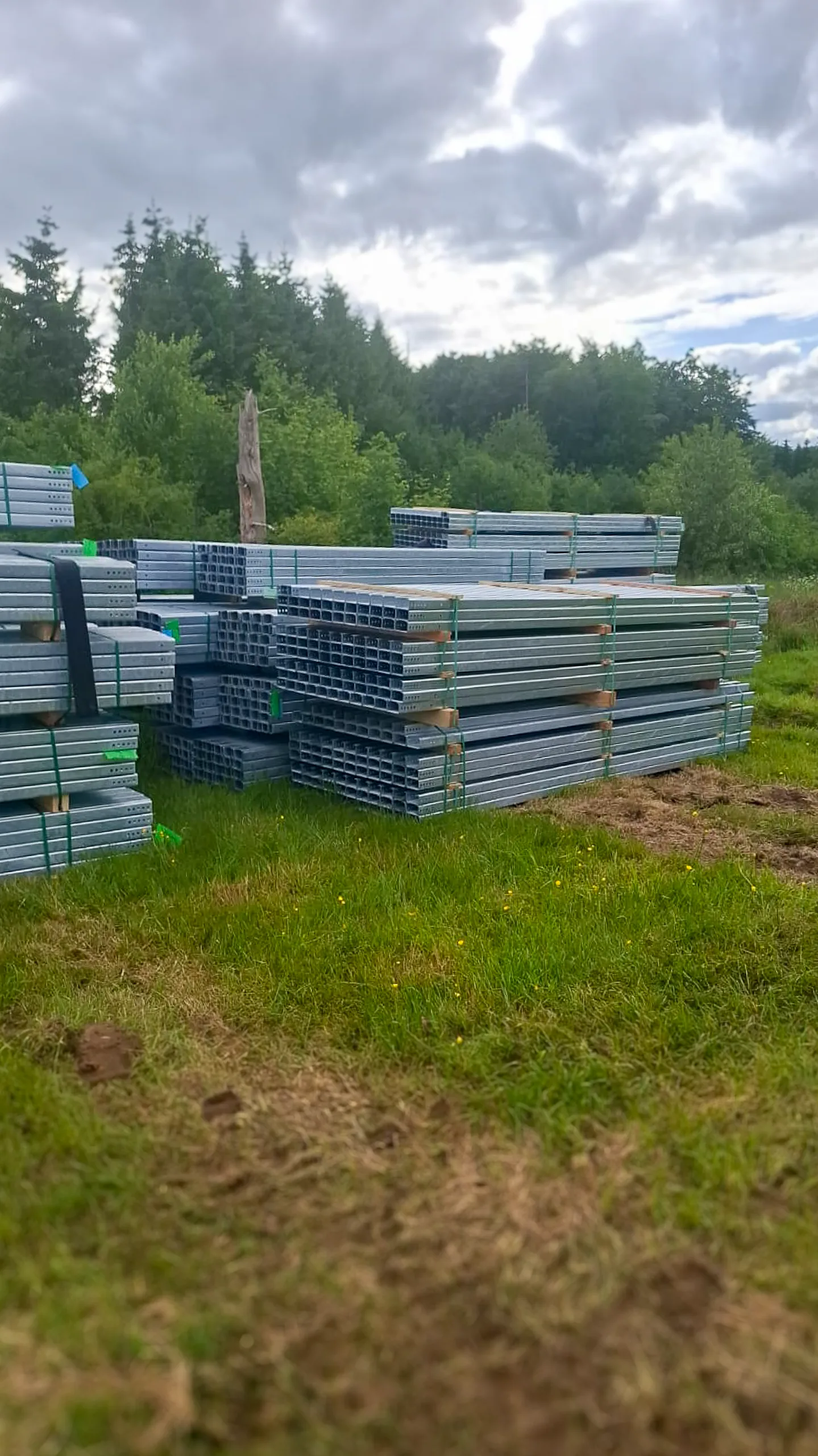

Schritt 2 von 9, DC-seitiger Baubeginn

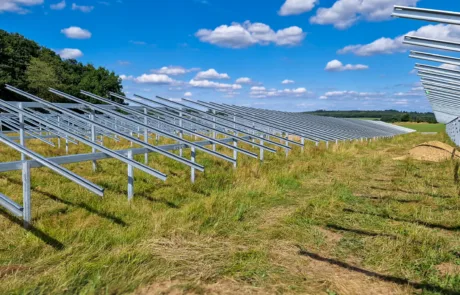

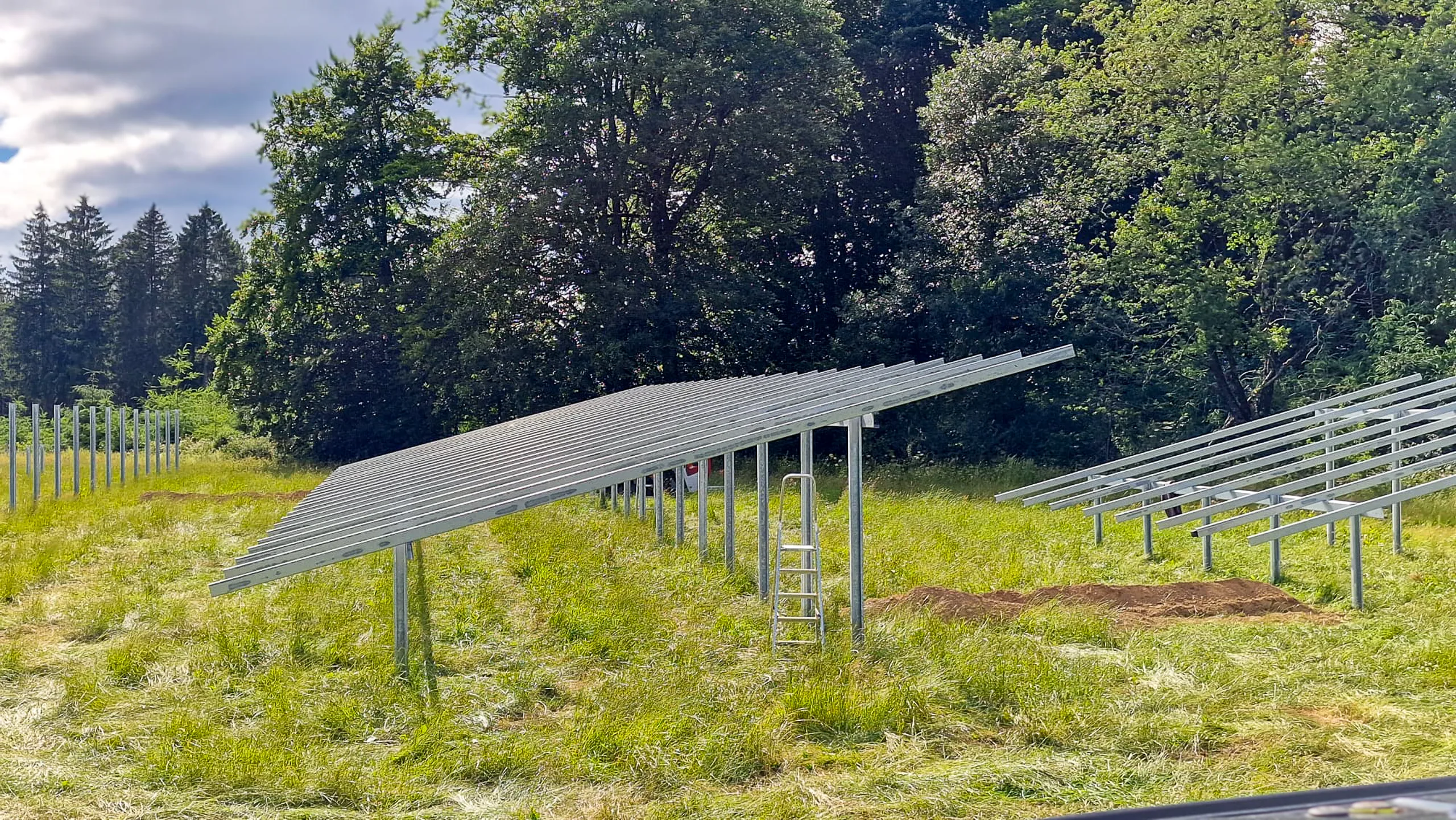

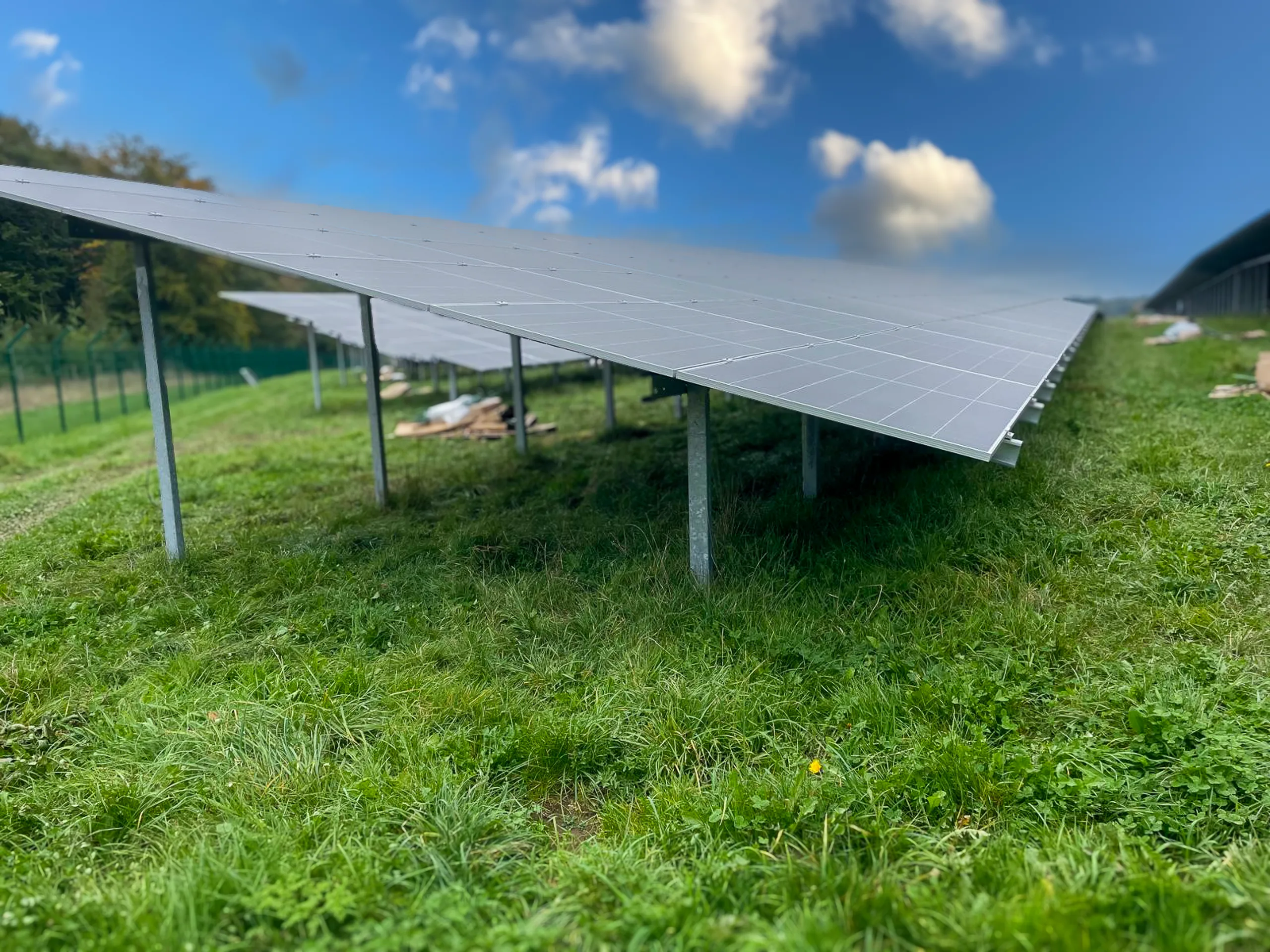

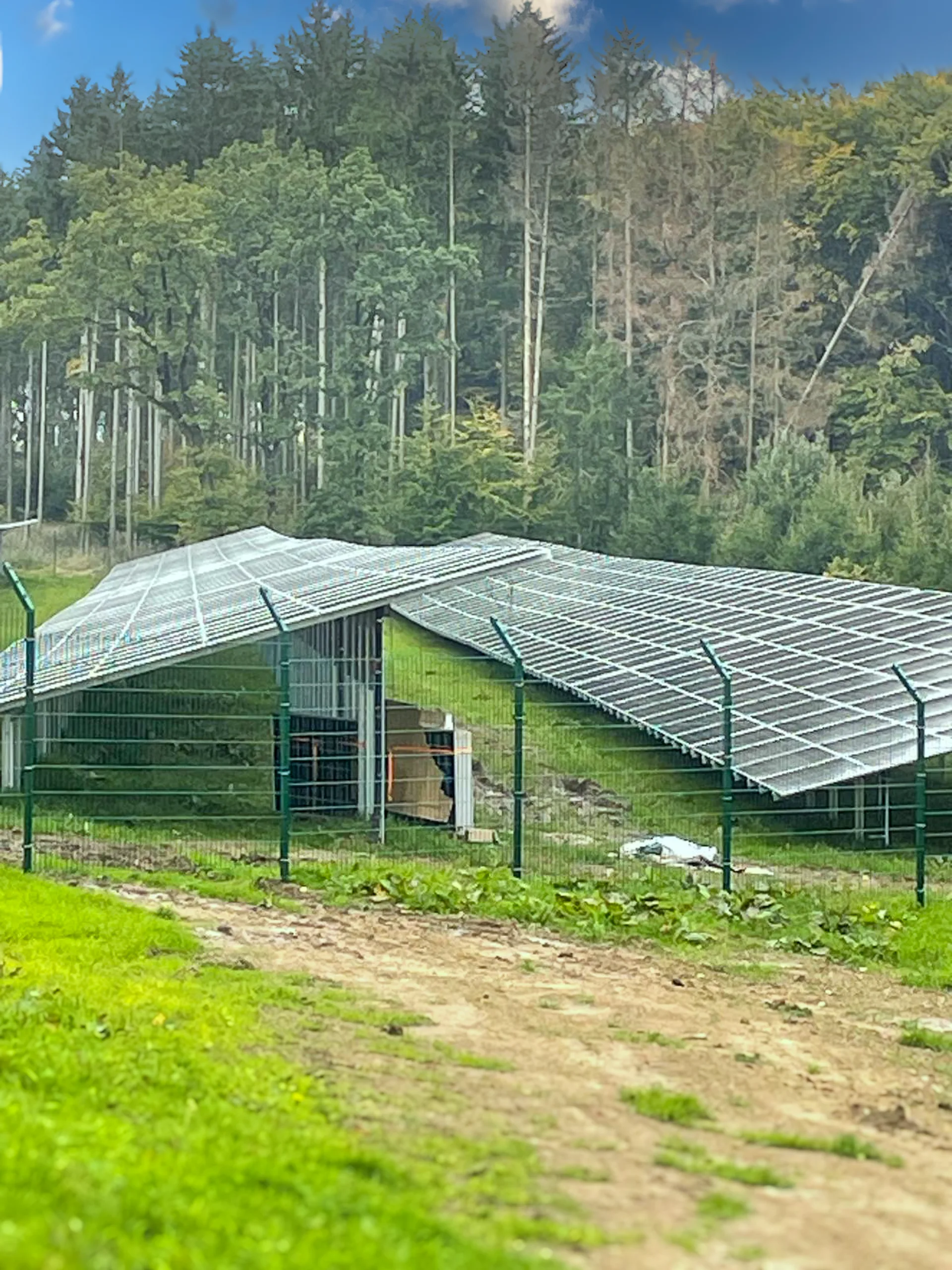

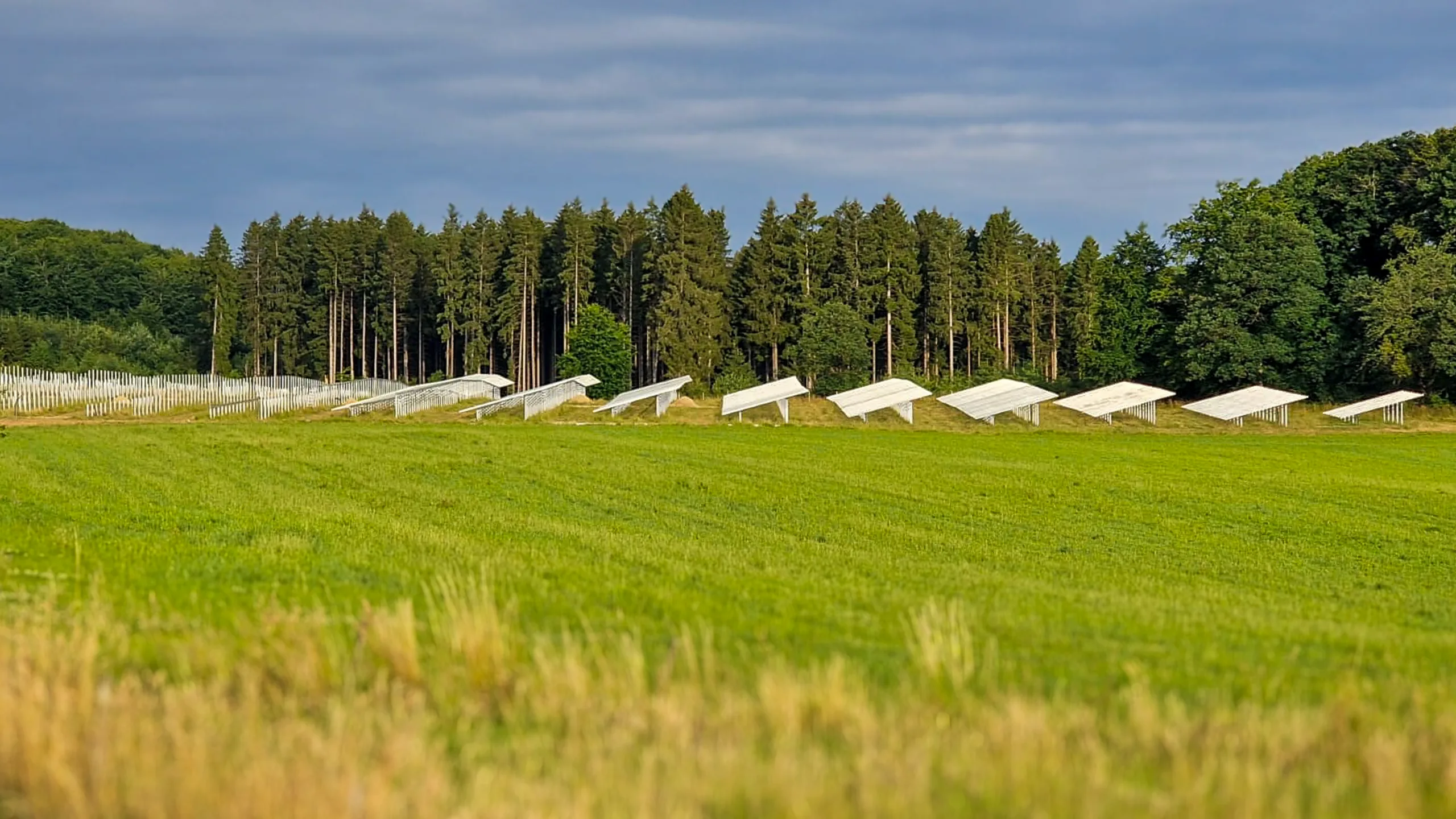

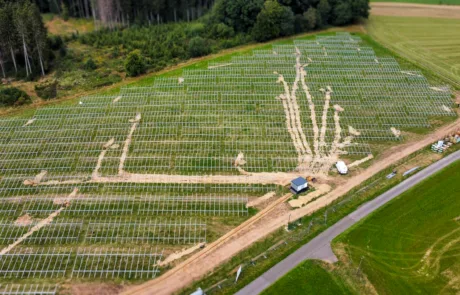

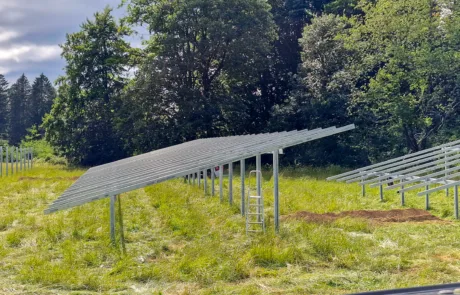

Start der Rammarbeiten und Montage der Unterkonstruktion — trotz felsigen Untergrunds mit alternativen Fundamentlösungen termingerecht umgesetzt.
Schritt 3 von 9, AC-seitiger Baubeginn

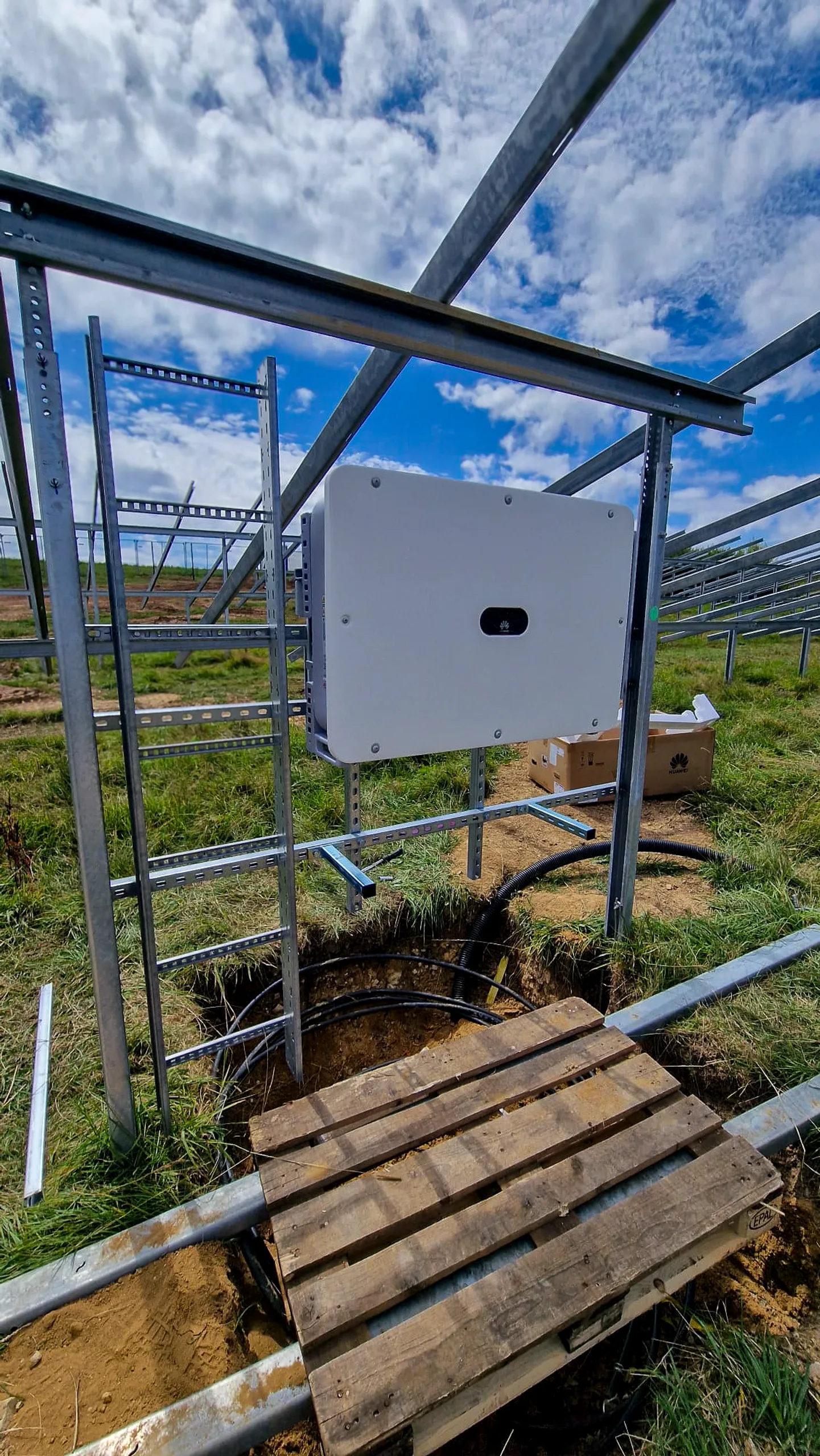

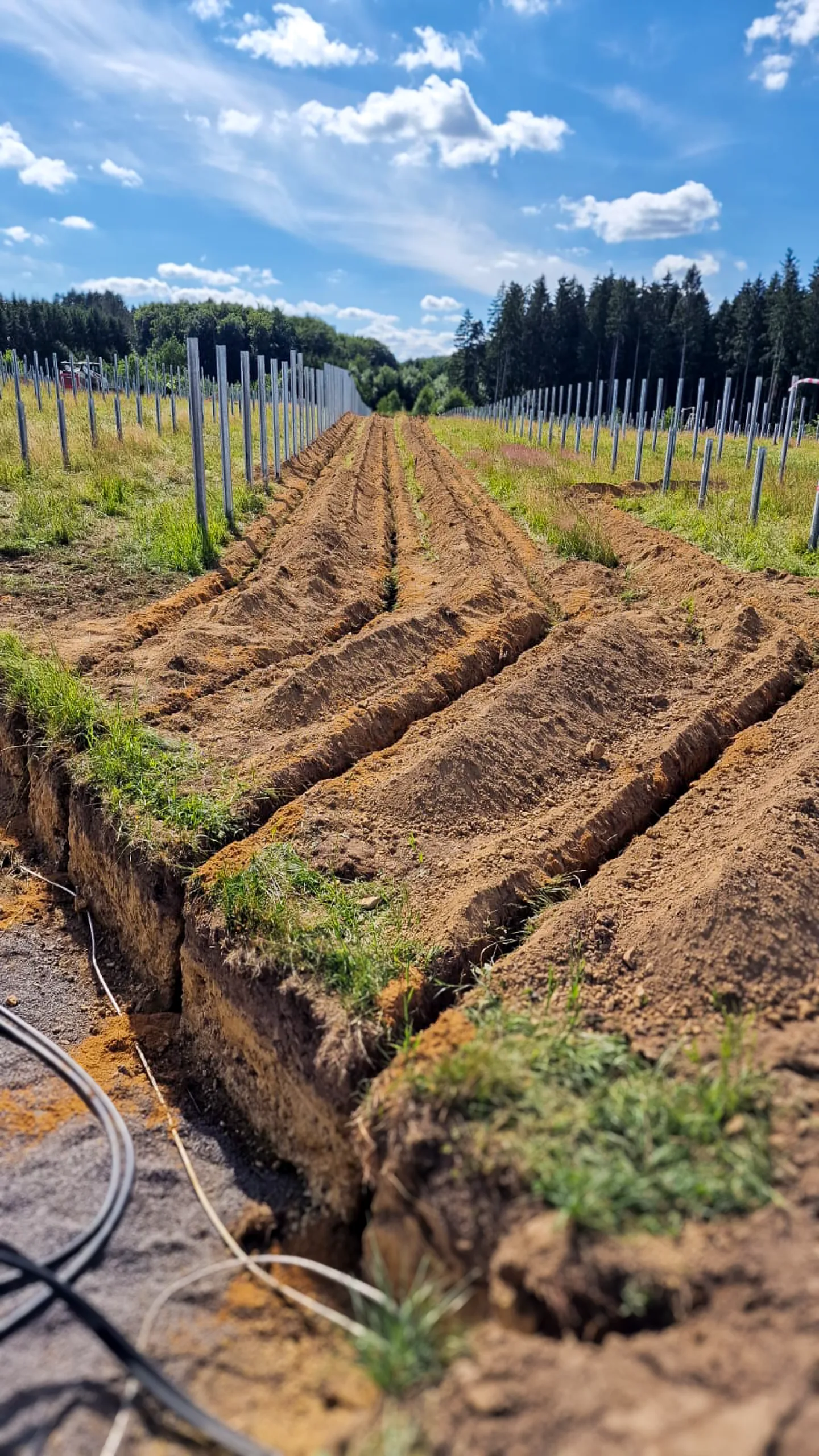

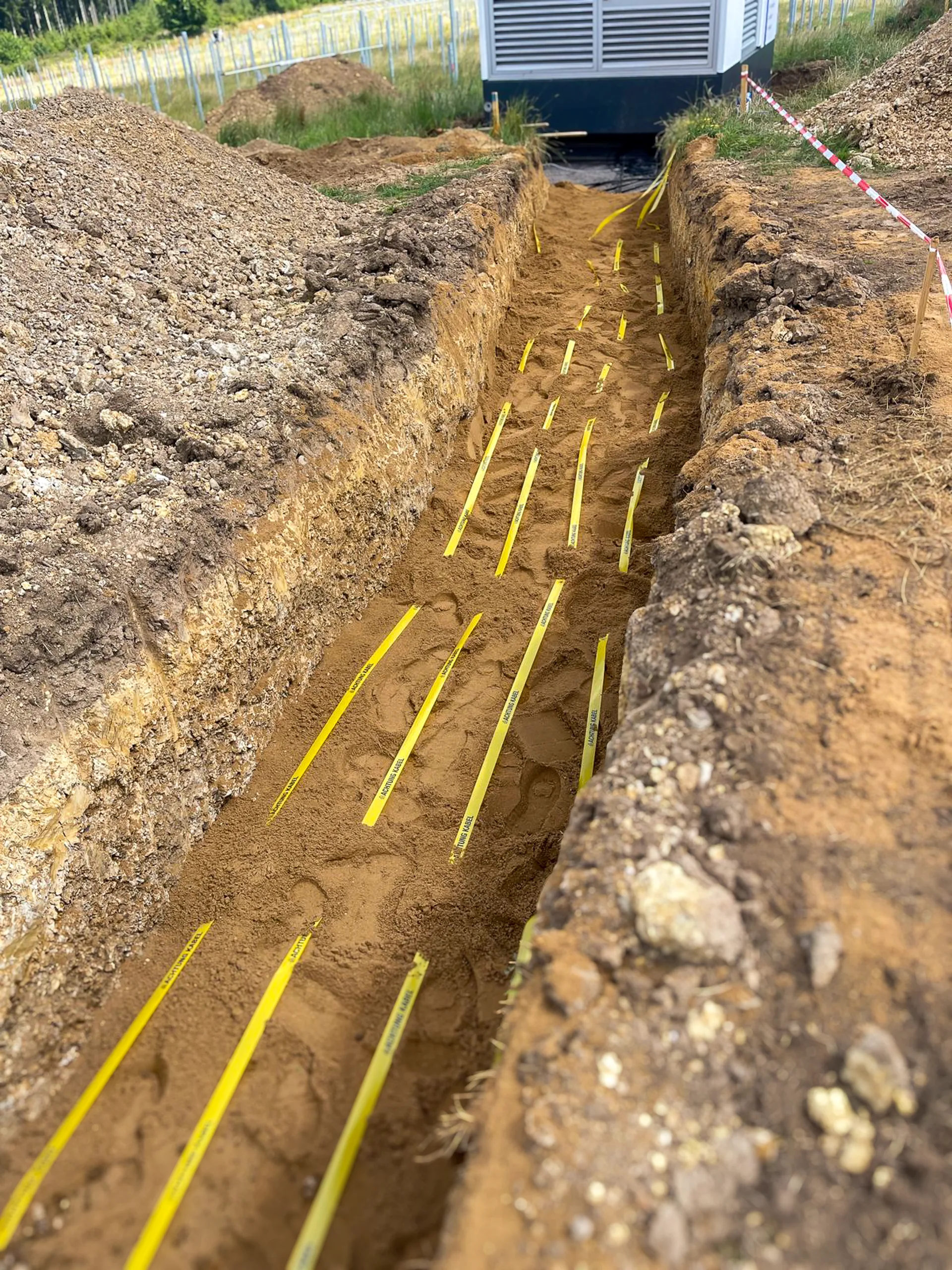

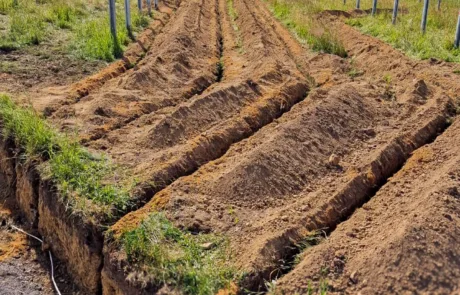

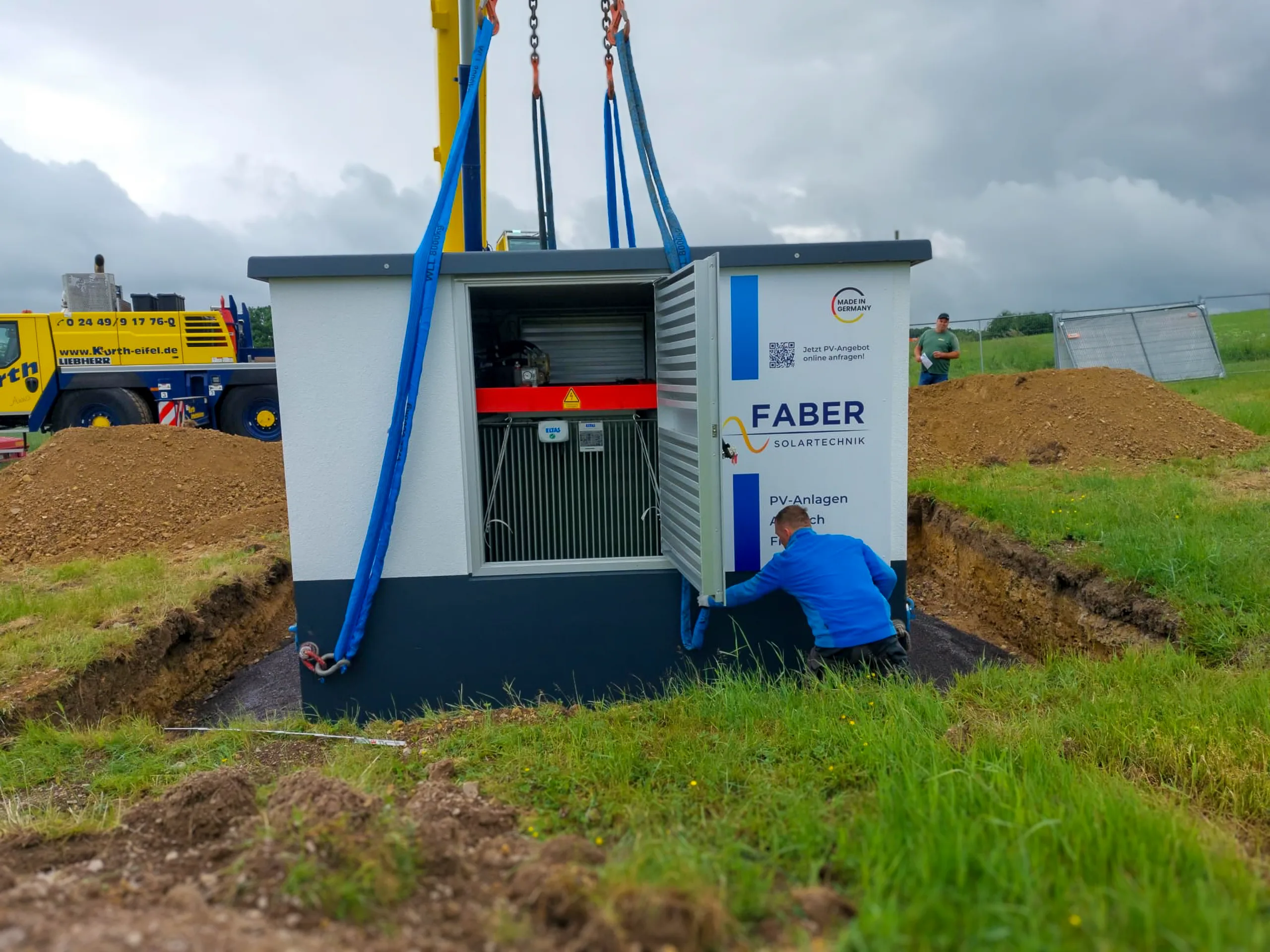

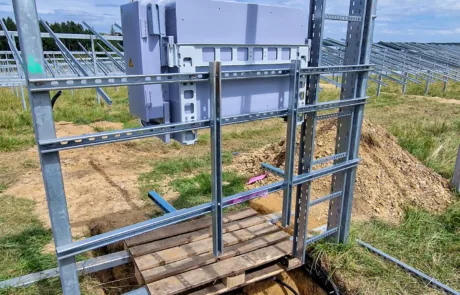

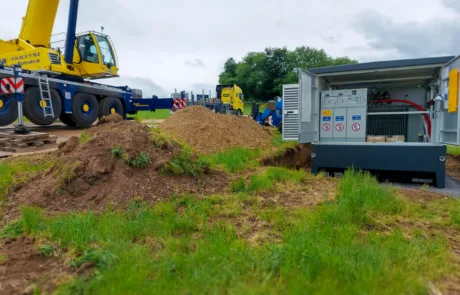

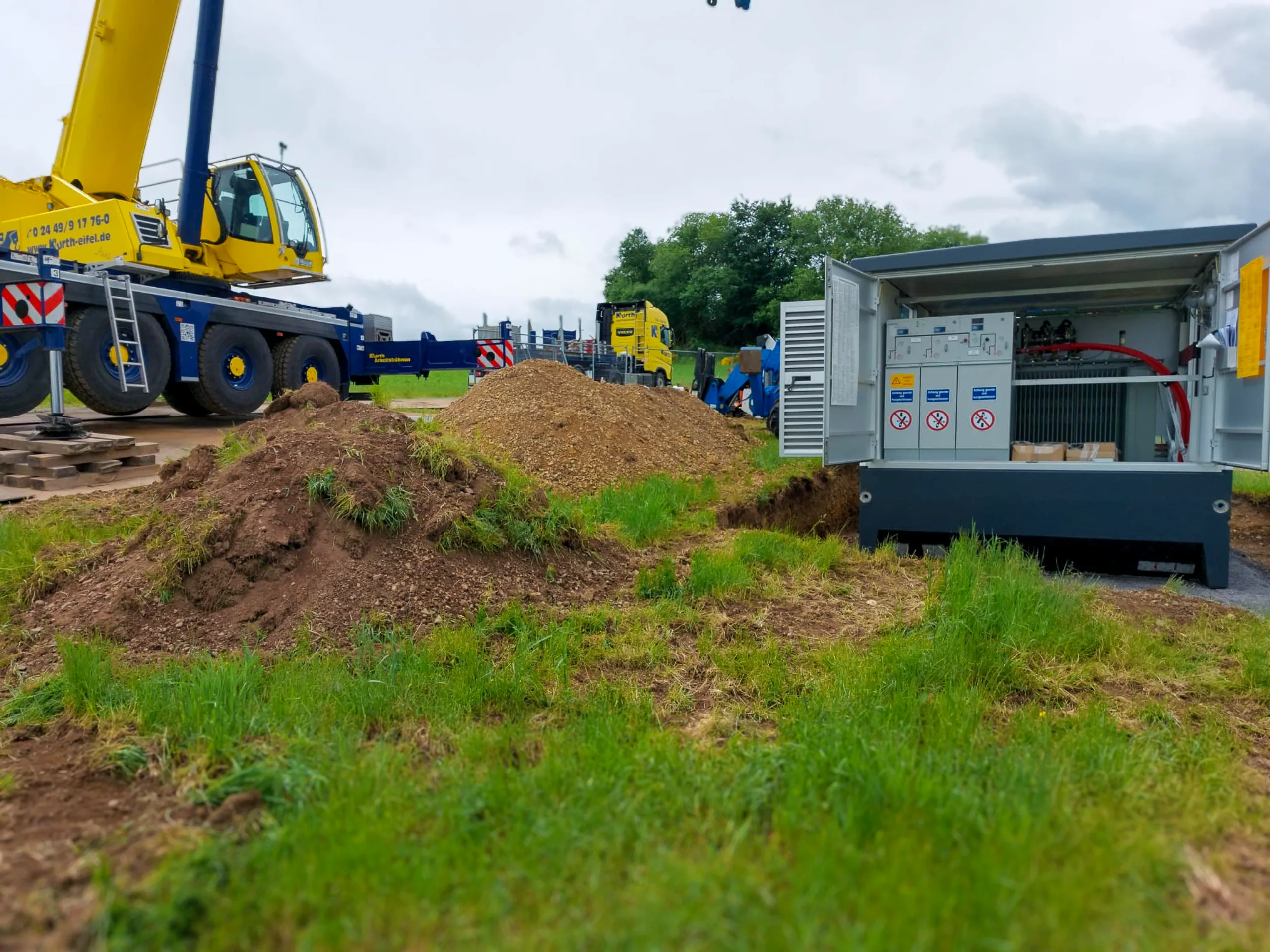

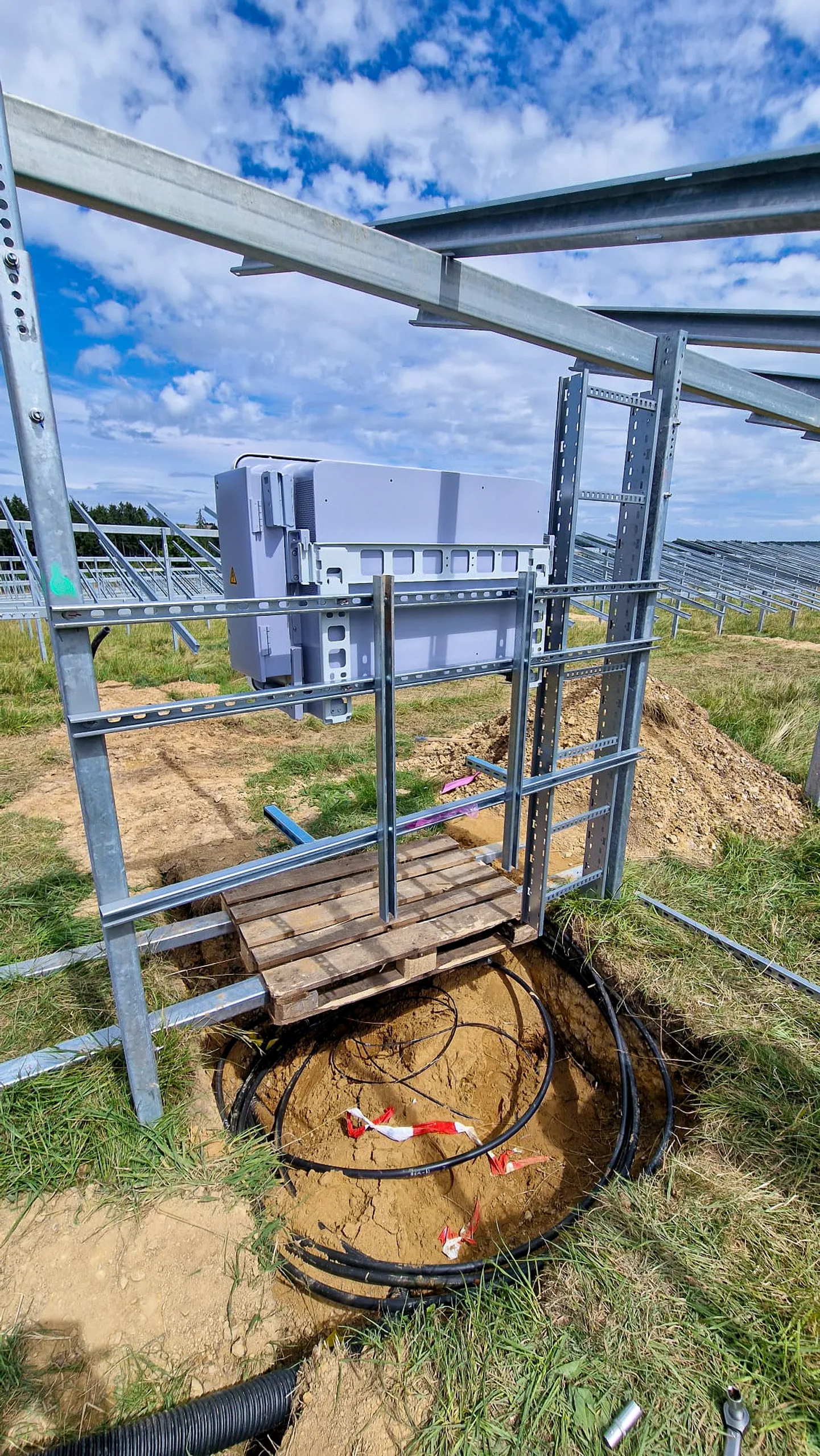

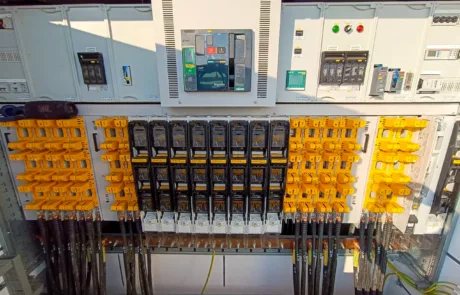

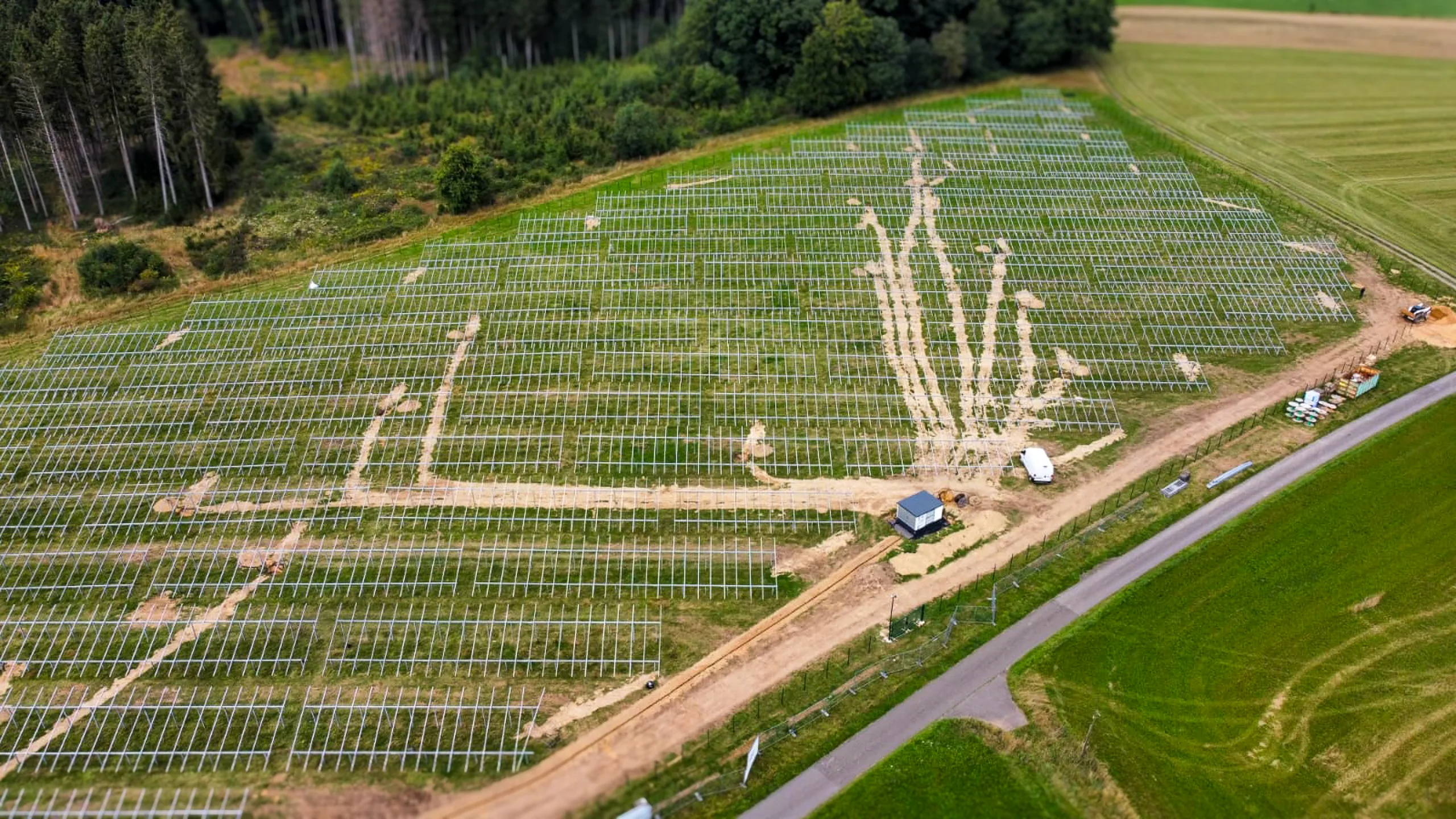

Anlieferung, Versetzen und Anschluss der Trafostationen sowie vorgezogene Verlegung der Kabeltrassen.

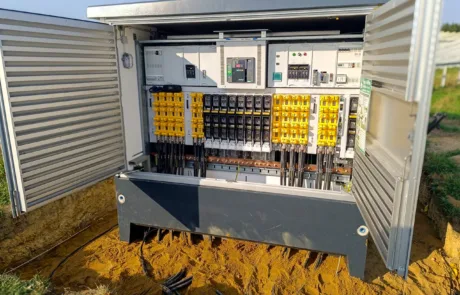

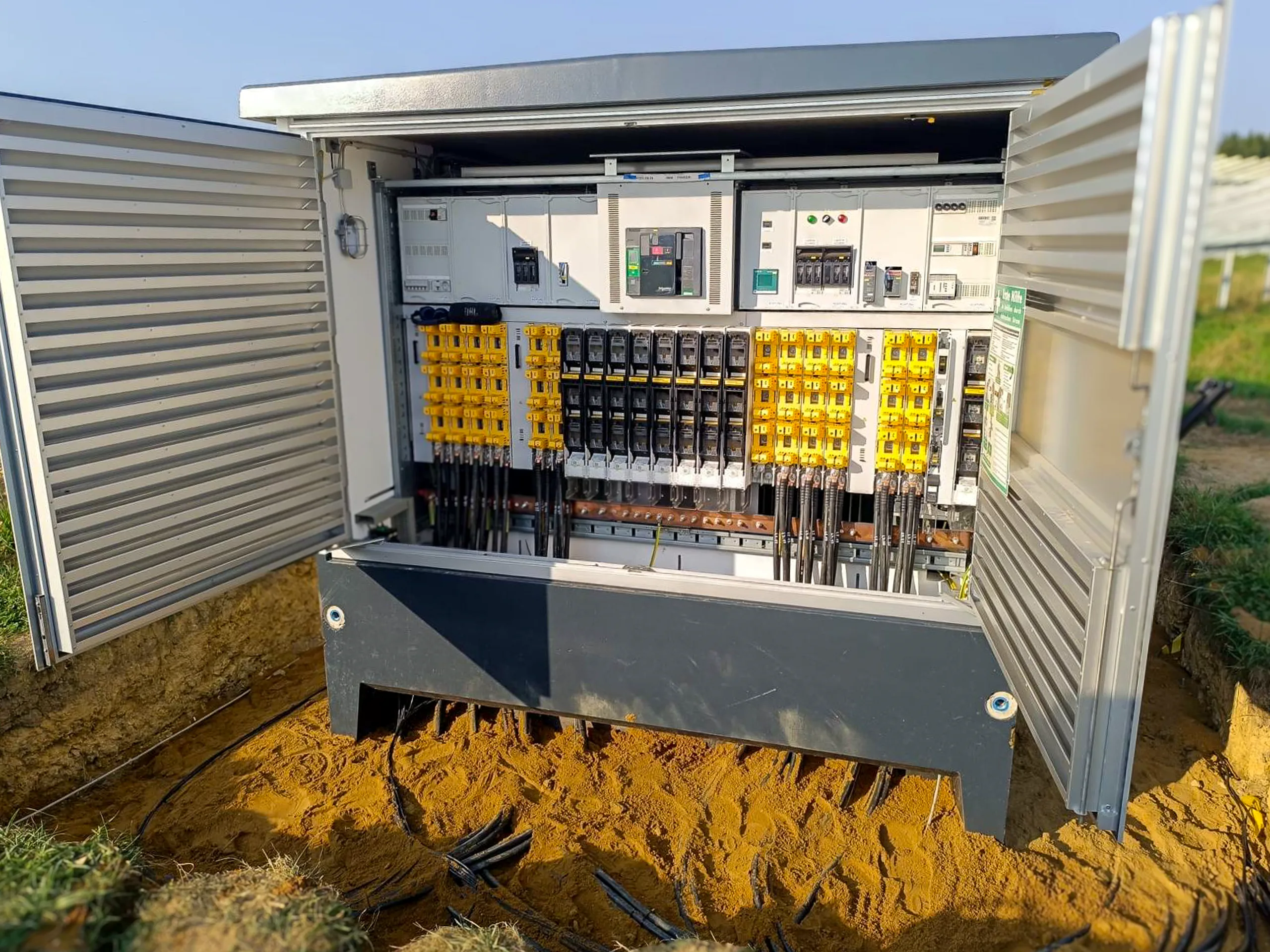

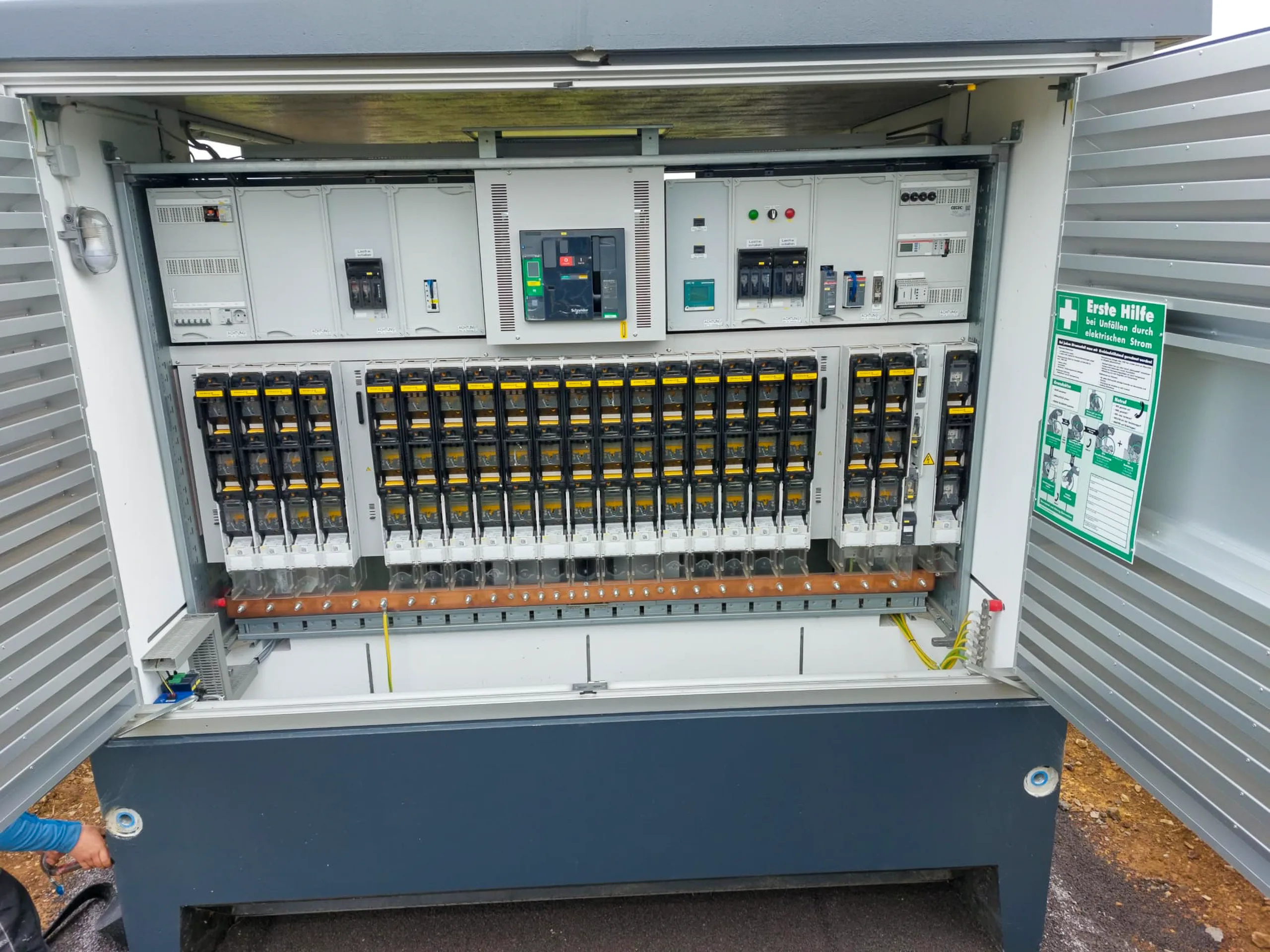

Schritt 4 von 9, Schutzprüfung & Anlagenzertifikat
Erfolgreiche Schutzprüfung im Frühsommer; das Anlagenzertifikat (Typ A) wurde am 06.08.2025 von der Zertifizierungsstelle ausgestellt.

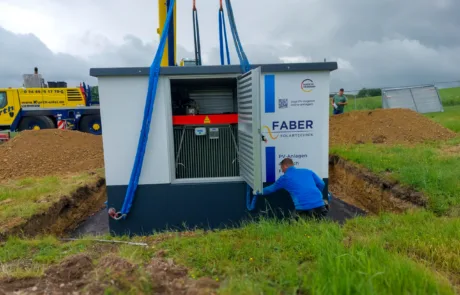

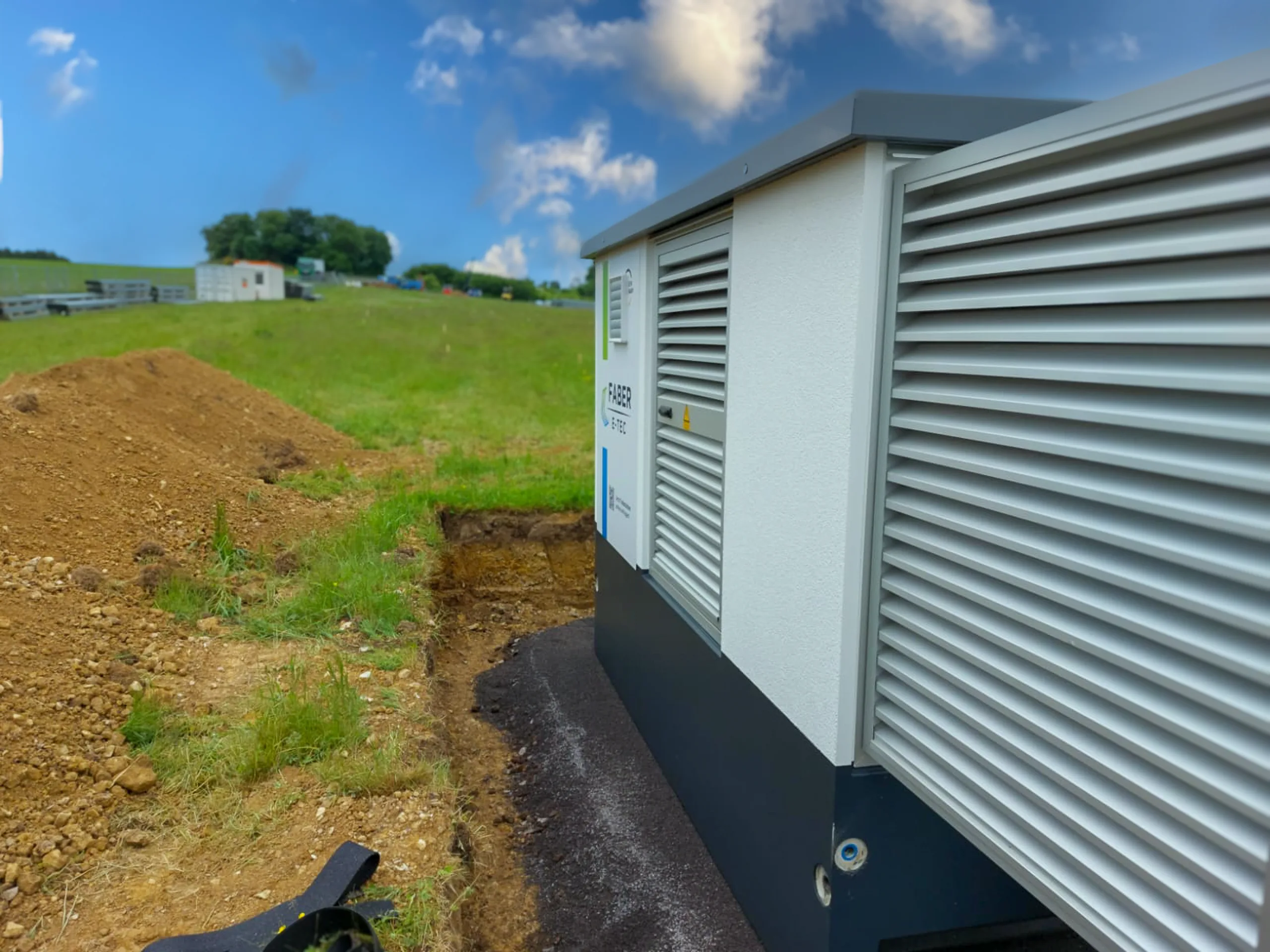

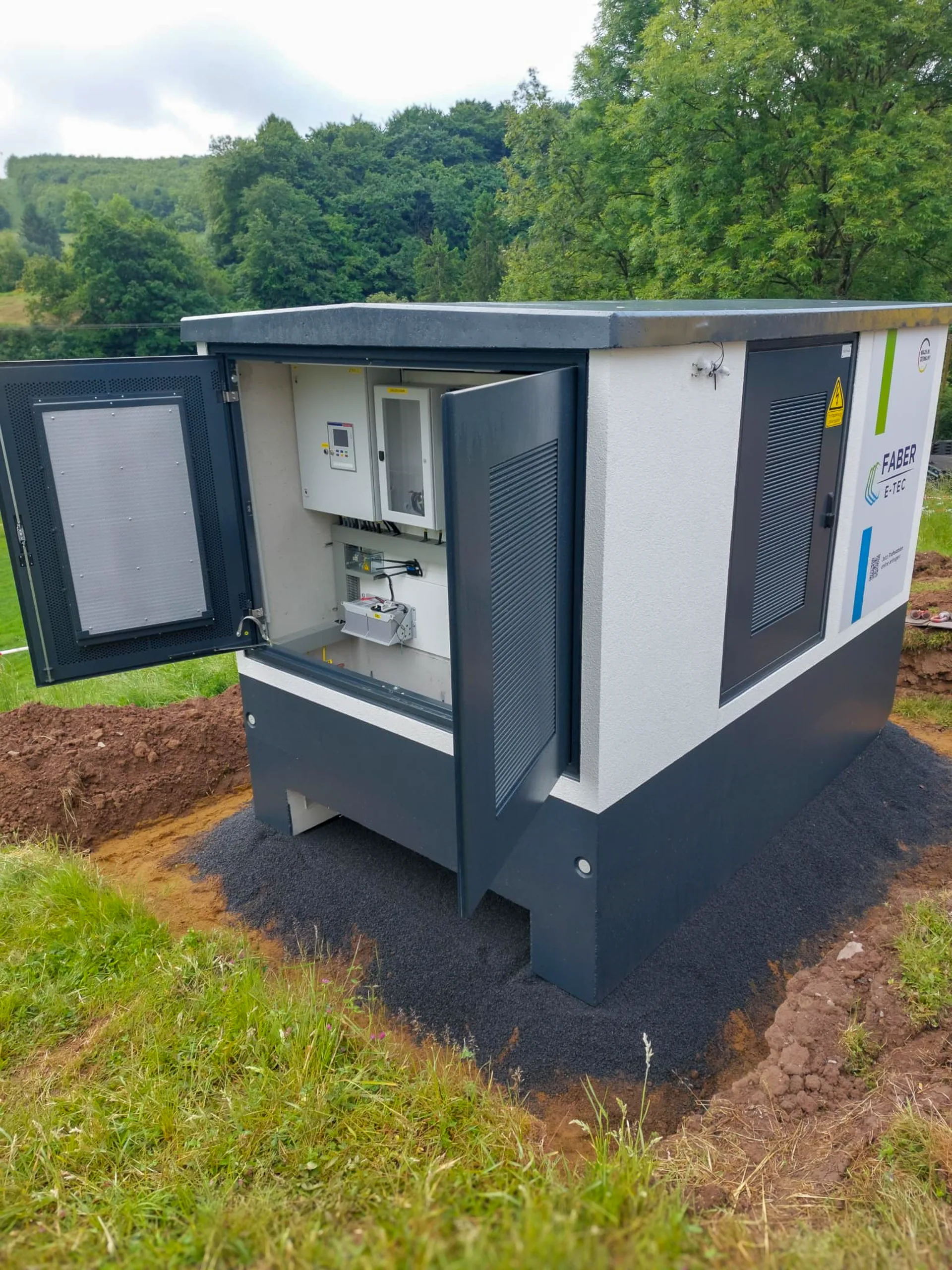

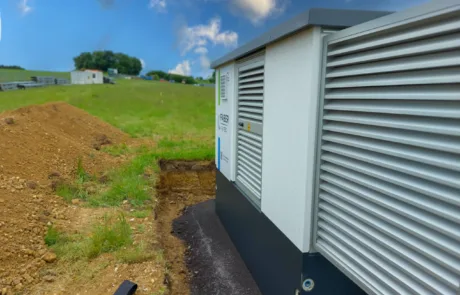

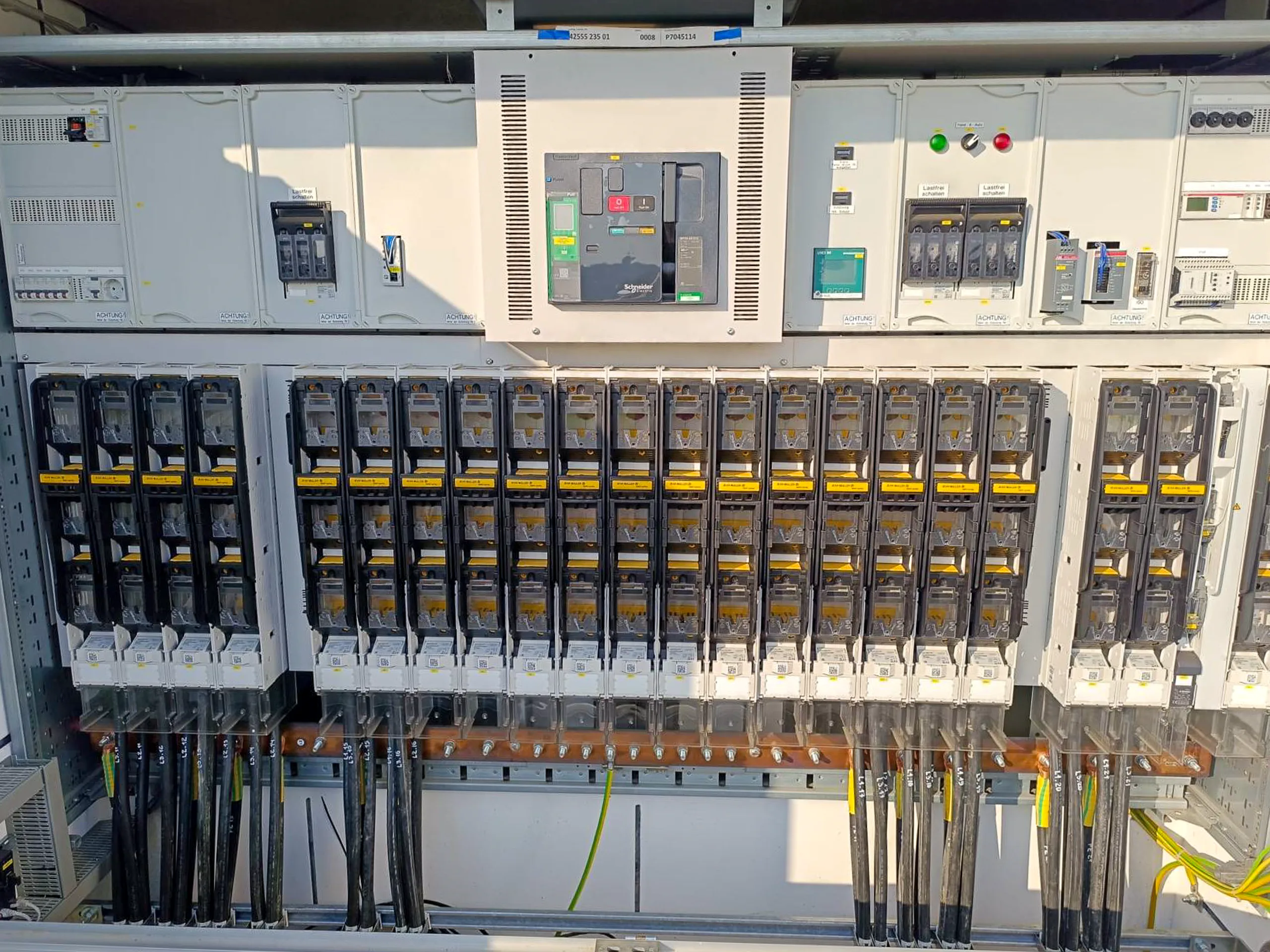

Schritt 5 von 9, Netzanschluss der Übergabestation

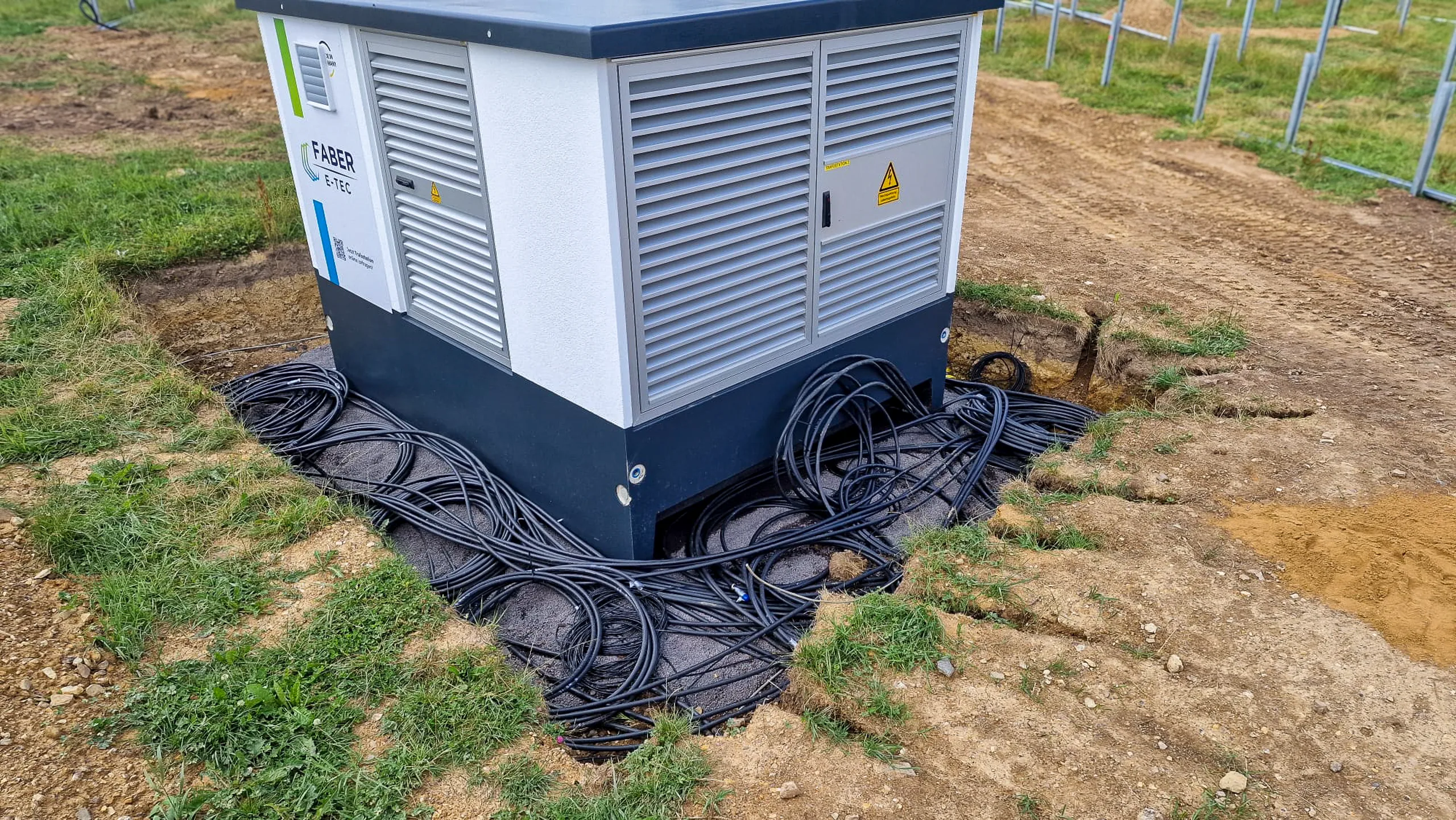

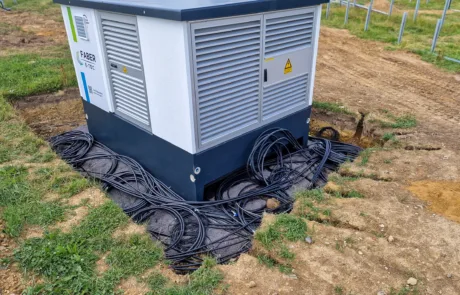

Grid-First: Die Übergabestation wurde vorab an das Netz der Westnetz angebunden, während die Anlage noch im Bau war — der kritische Engpass Netzanschluss war damit früh gesichert.

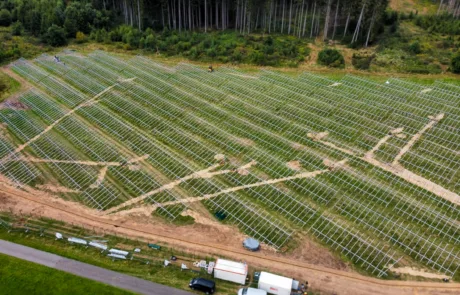

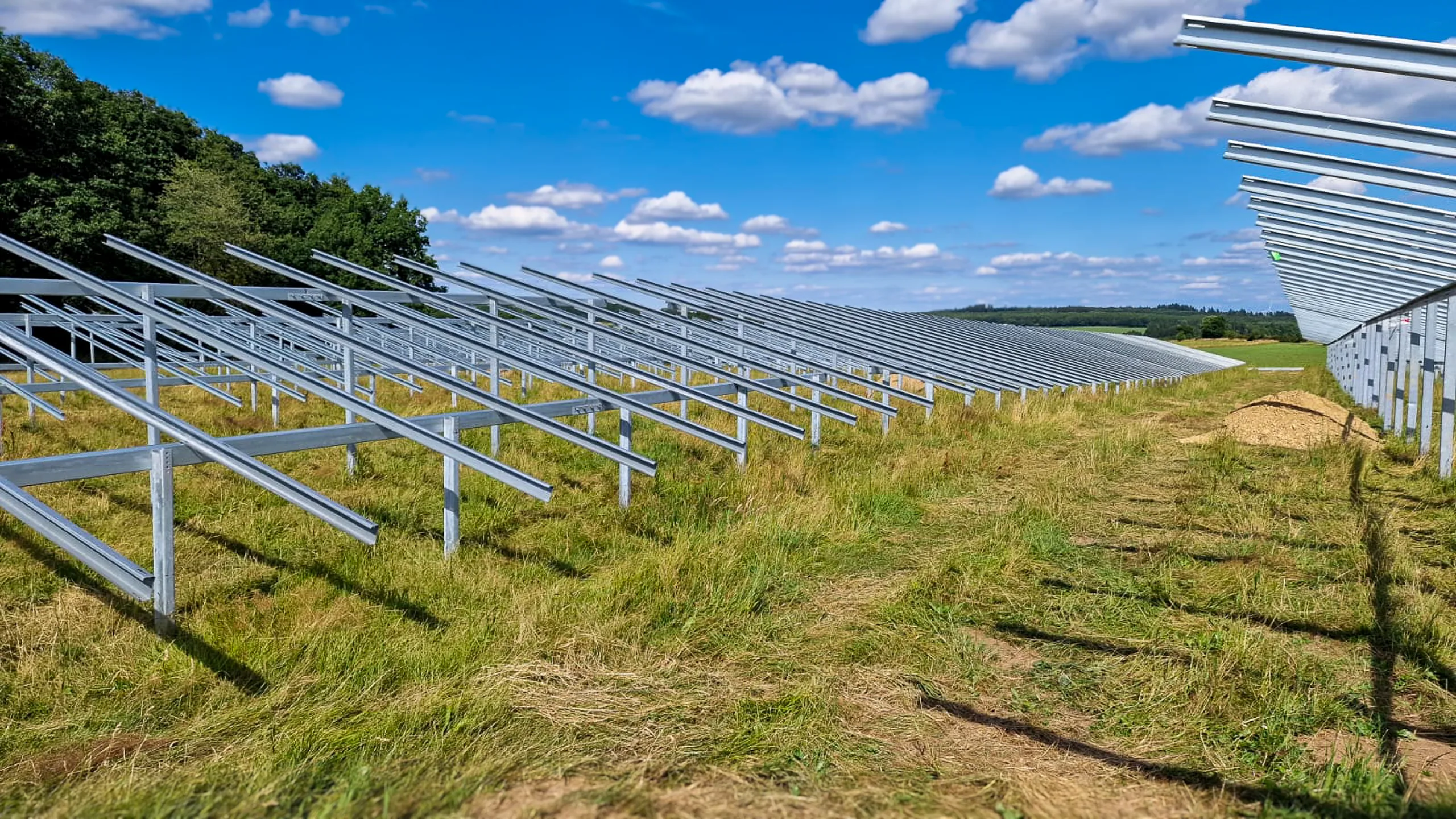

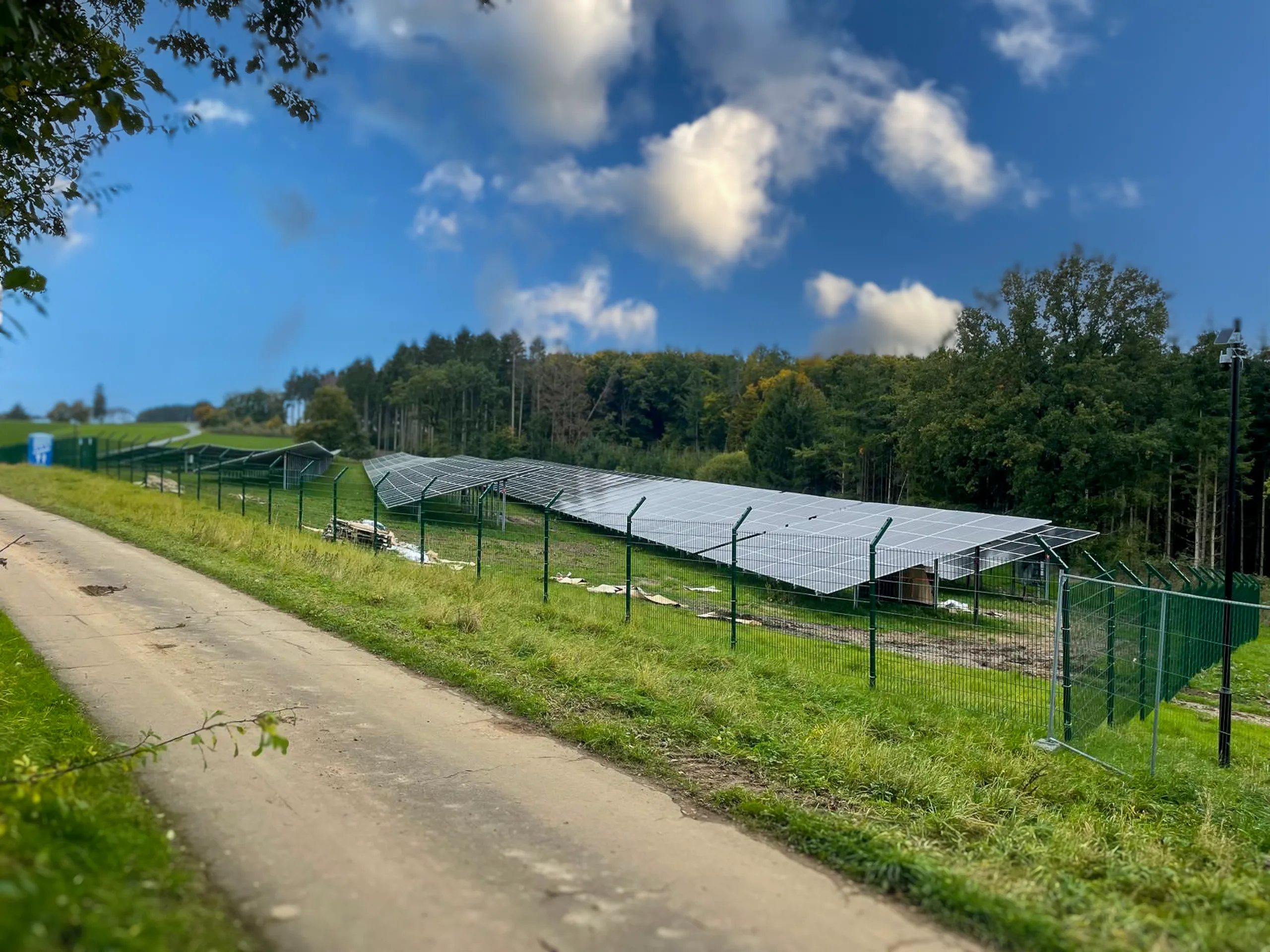

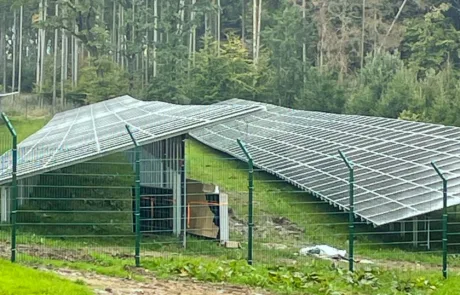

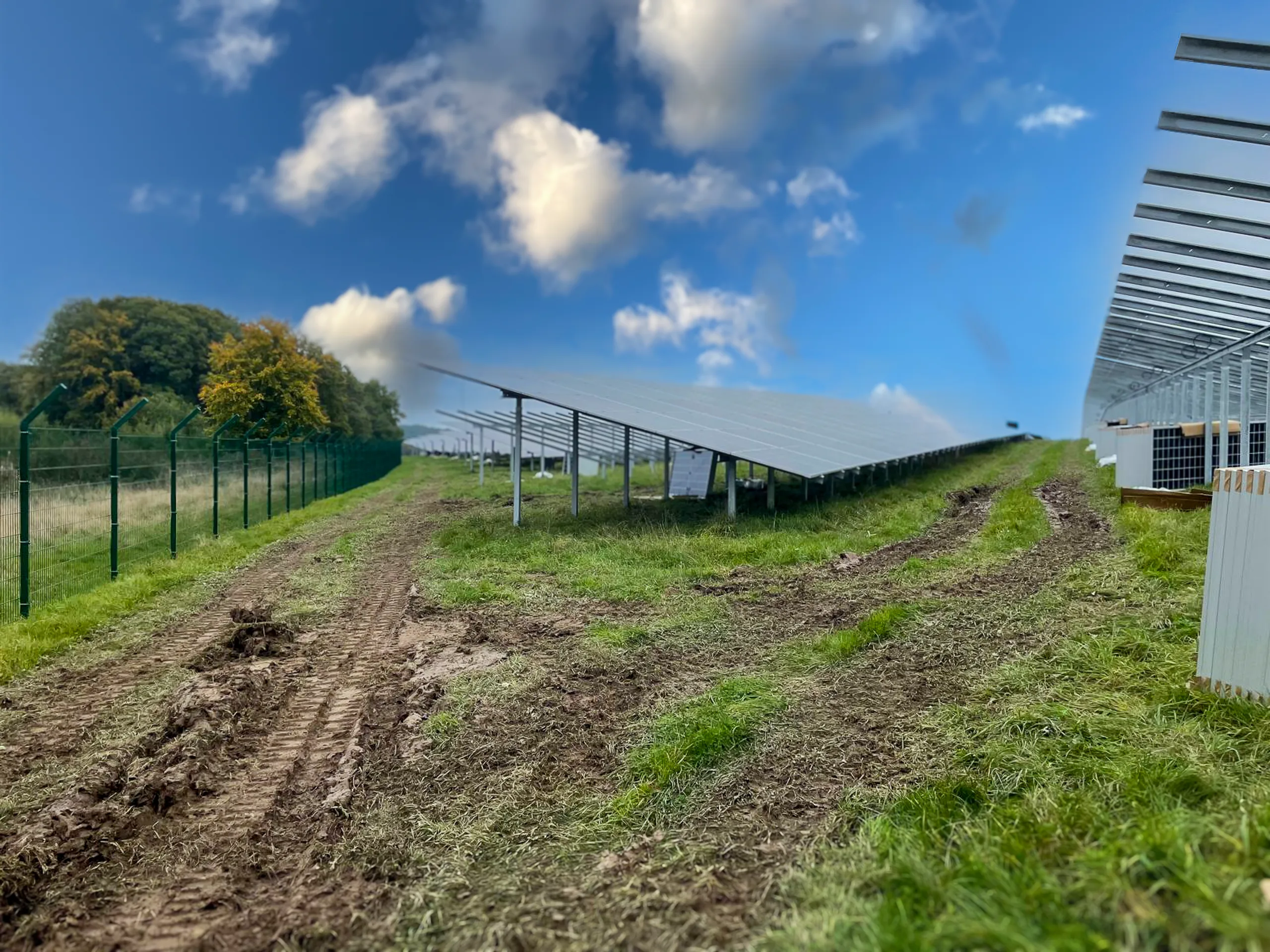

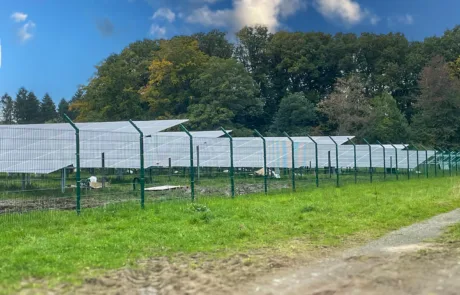

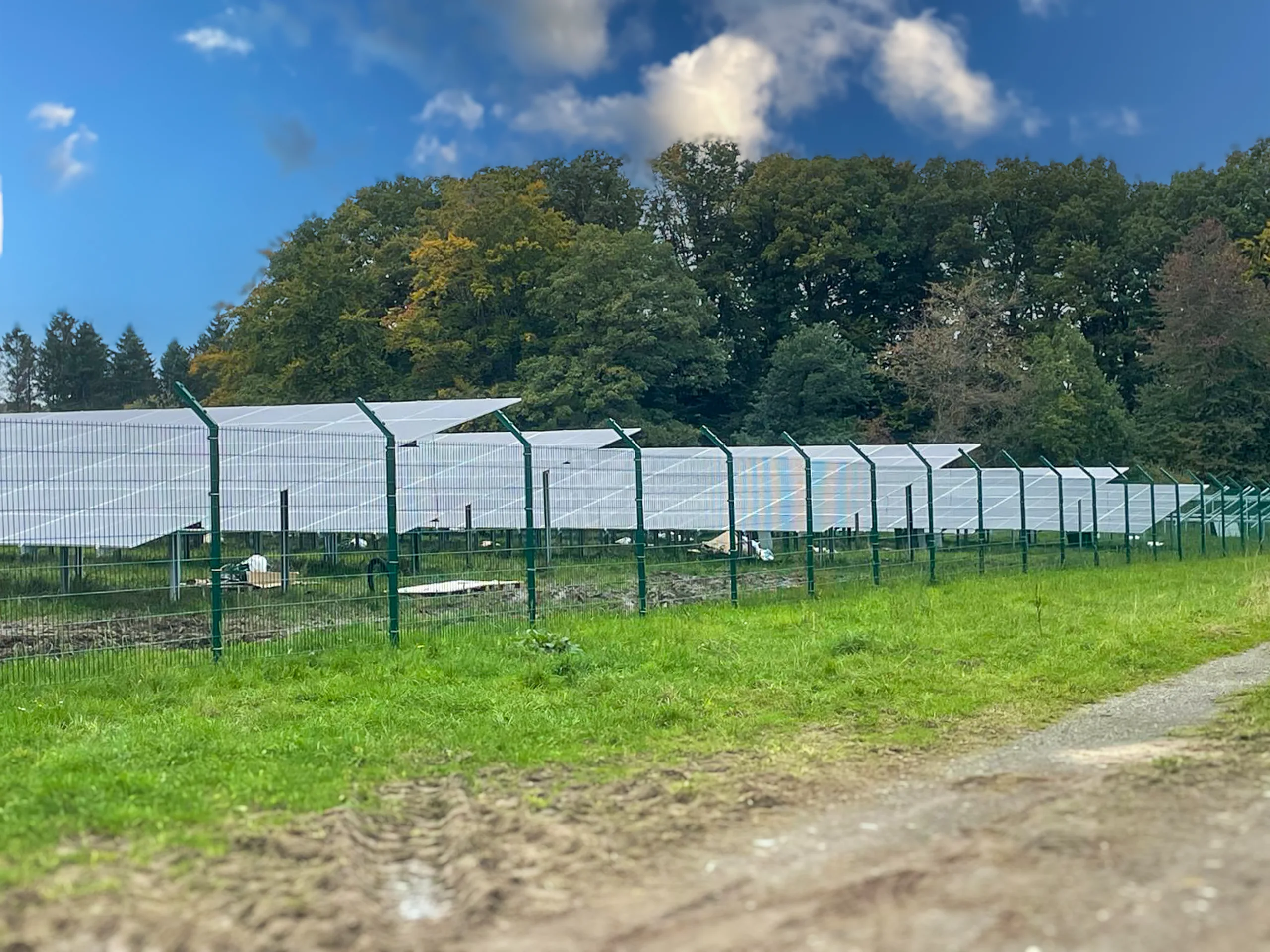

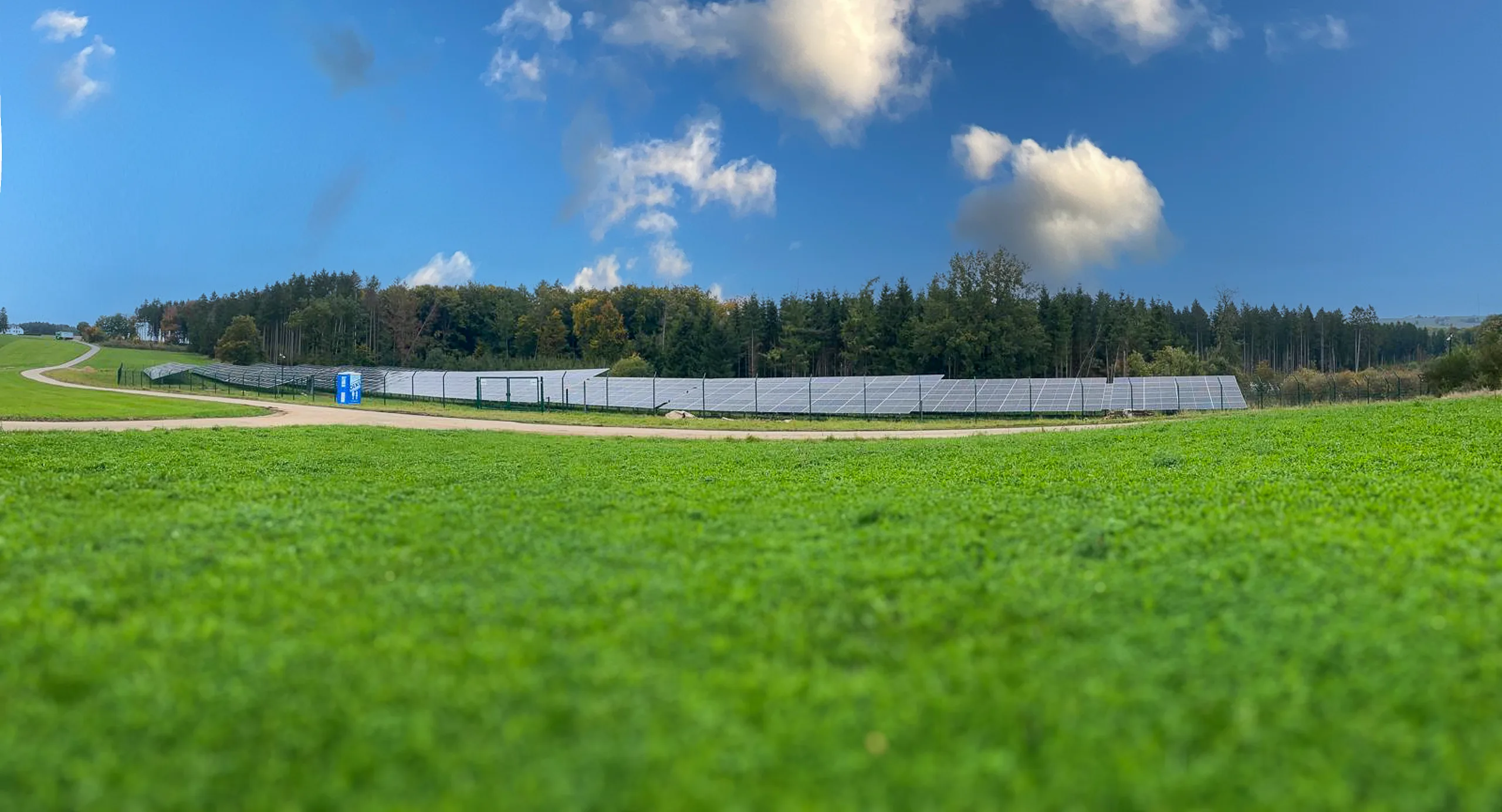

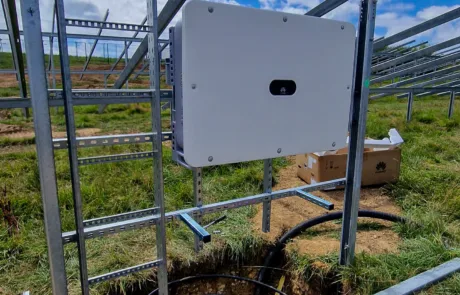

Schritt 6 von 9, Modulmontage

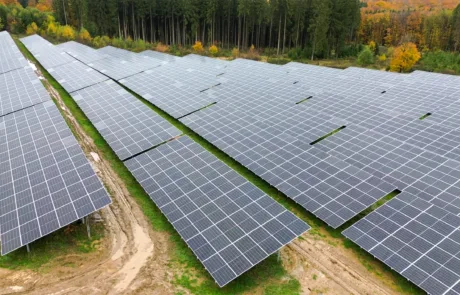

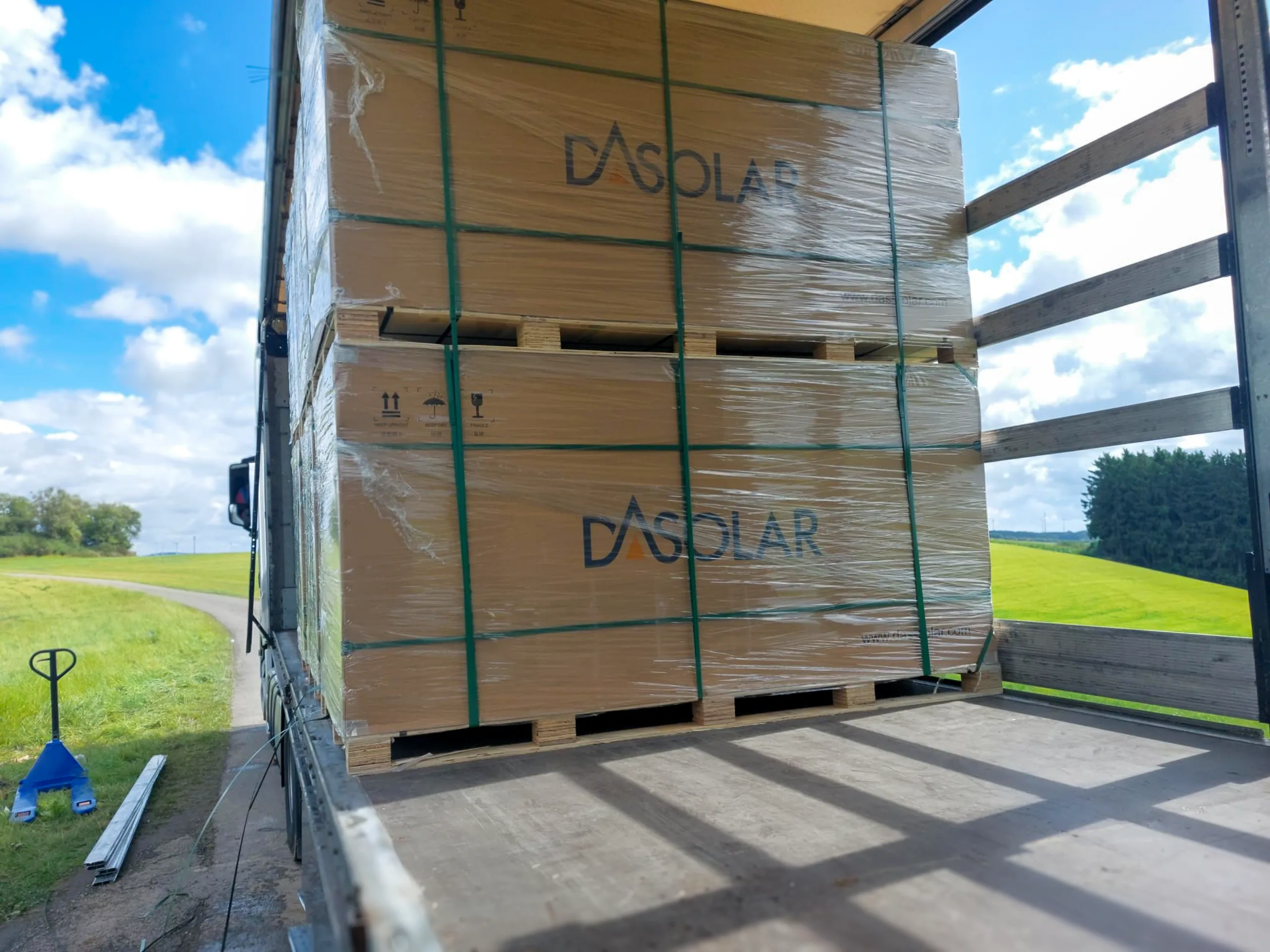

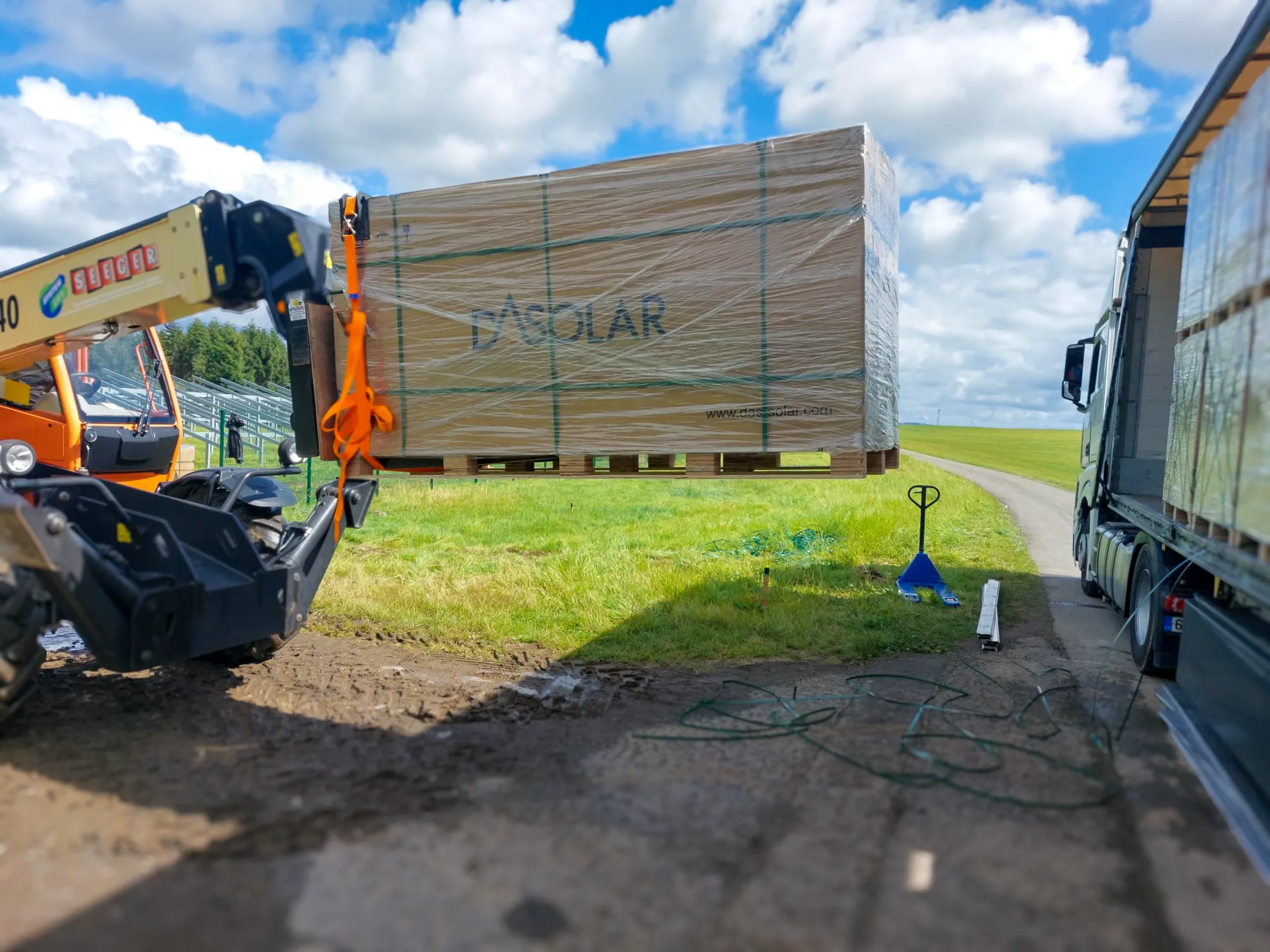

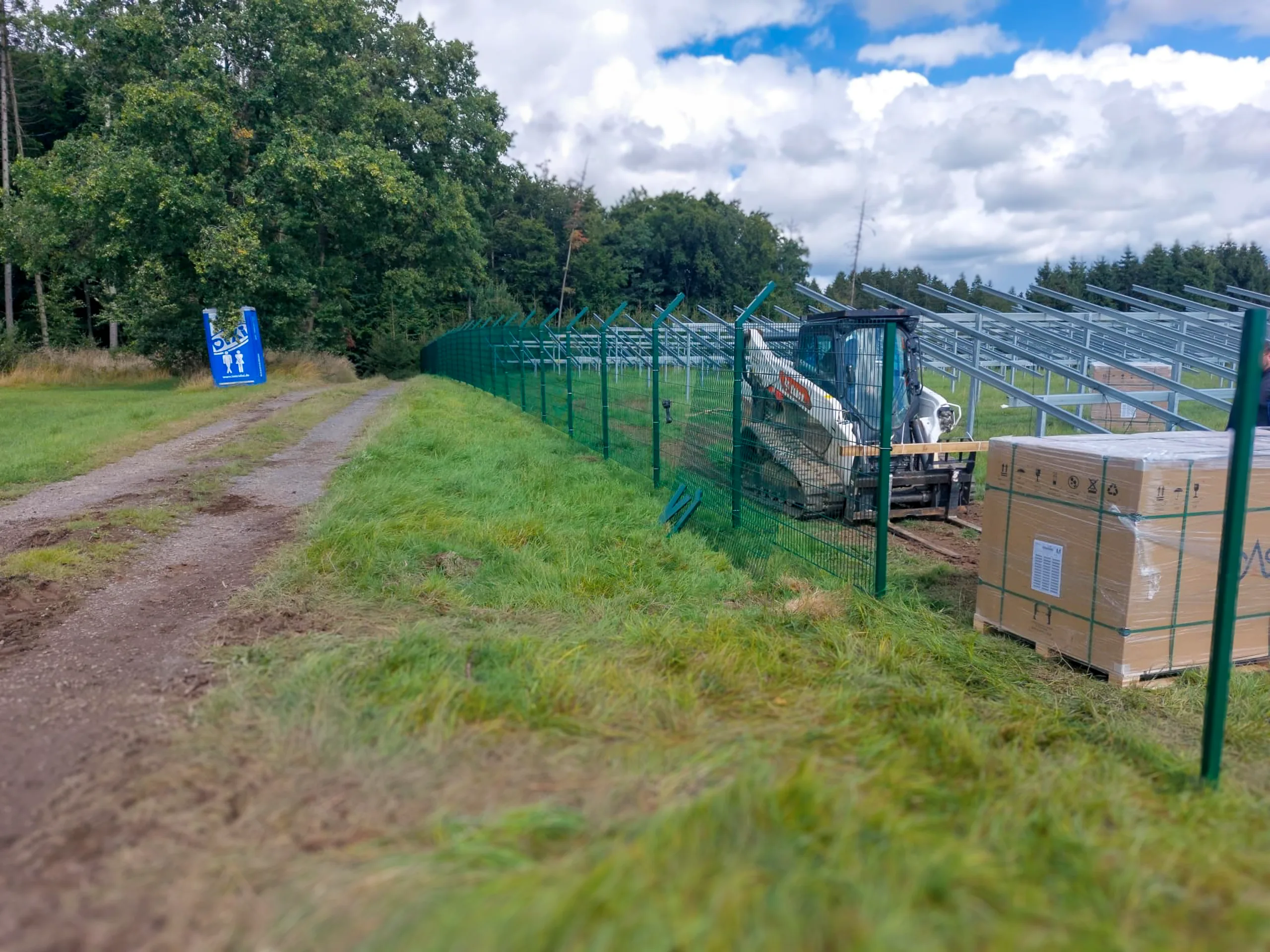

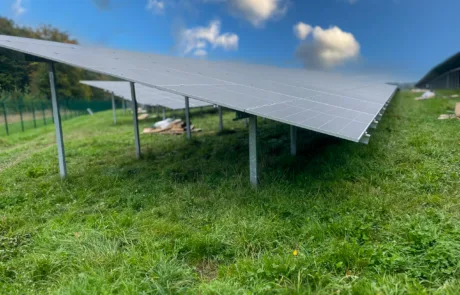

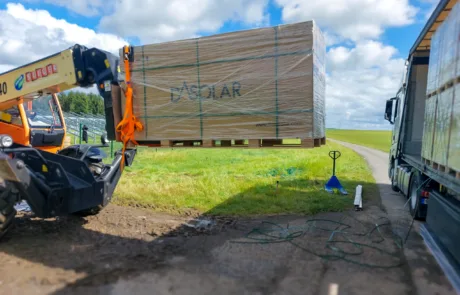

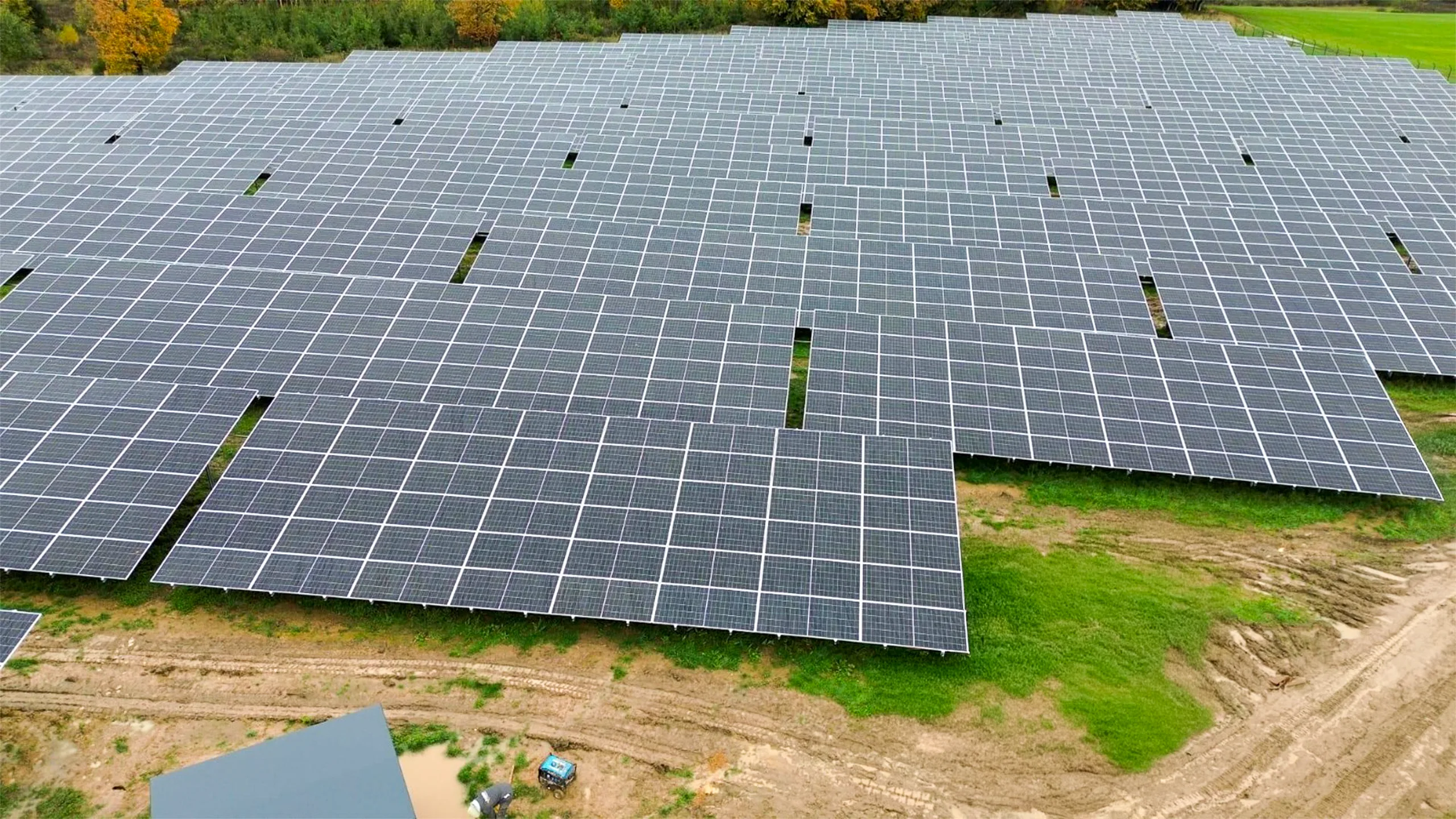

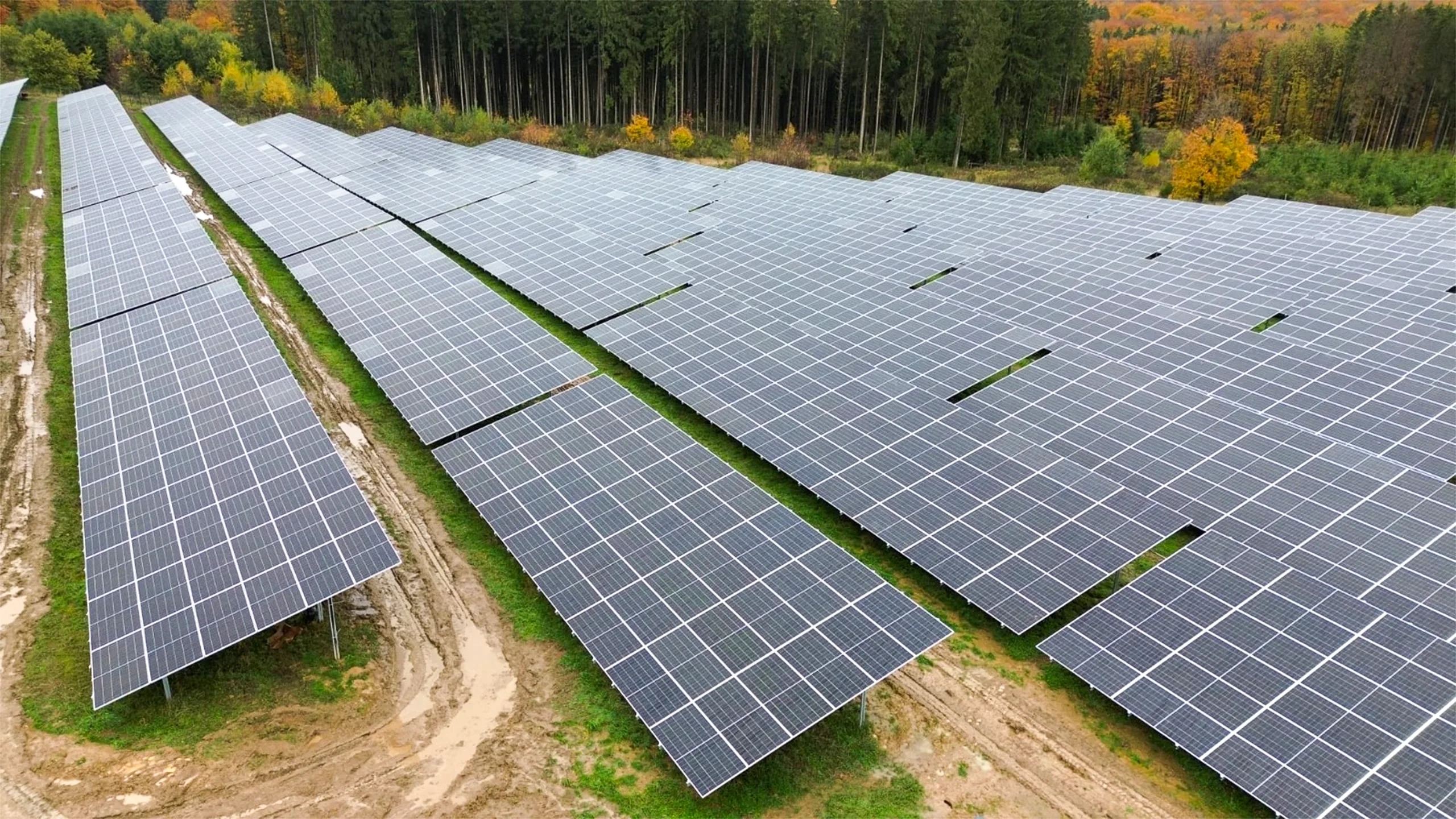

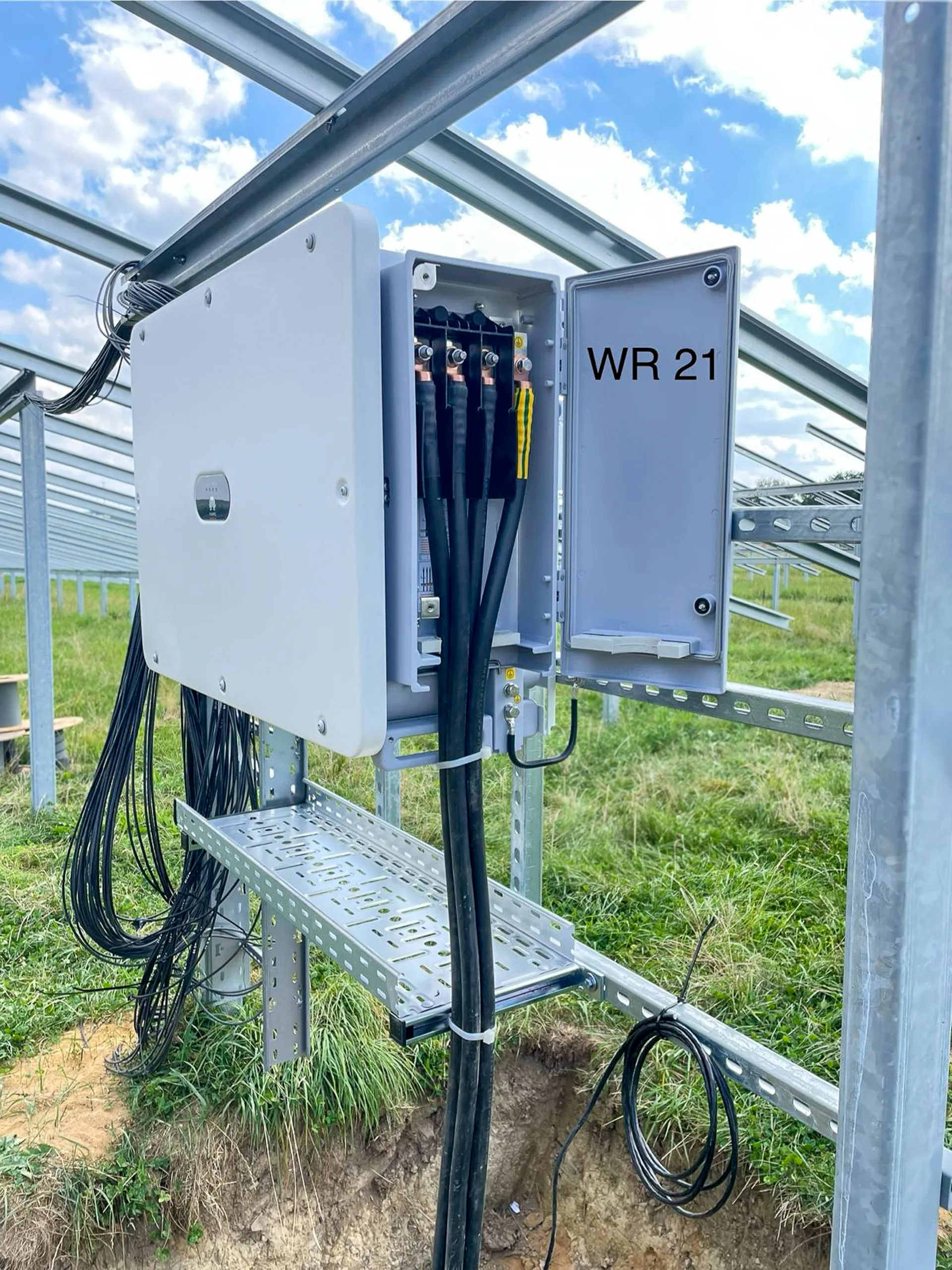

Anlieferung der Module ab Ende August, Belegung und String-Verkabelung mit verstärkten Montageteams; DC-seitige Fertigstellung Ende Oktober 2025.

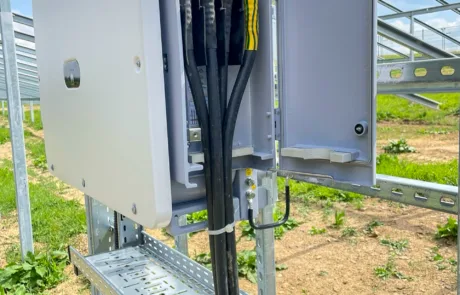

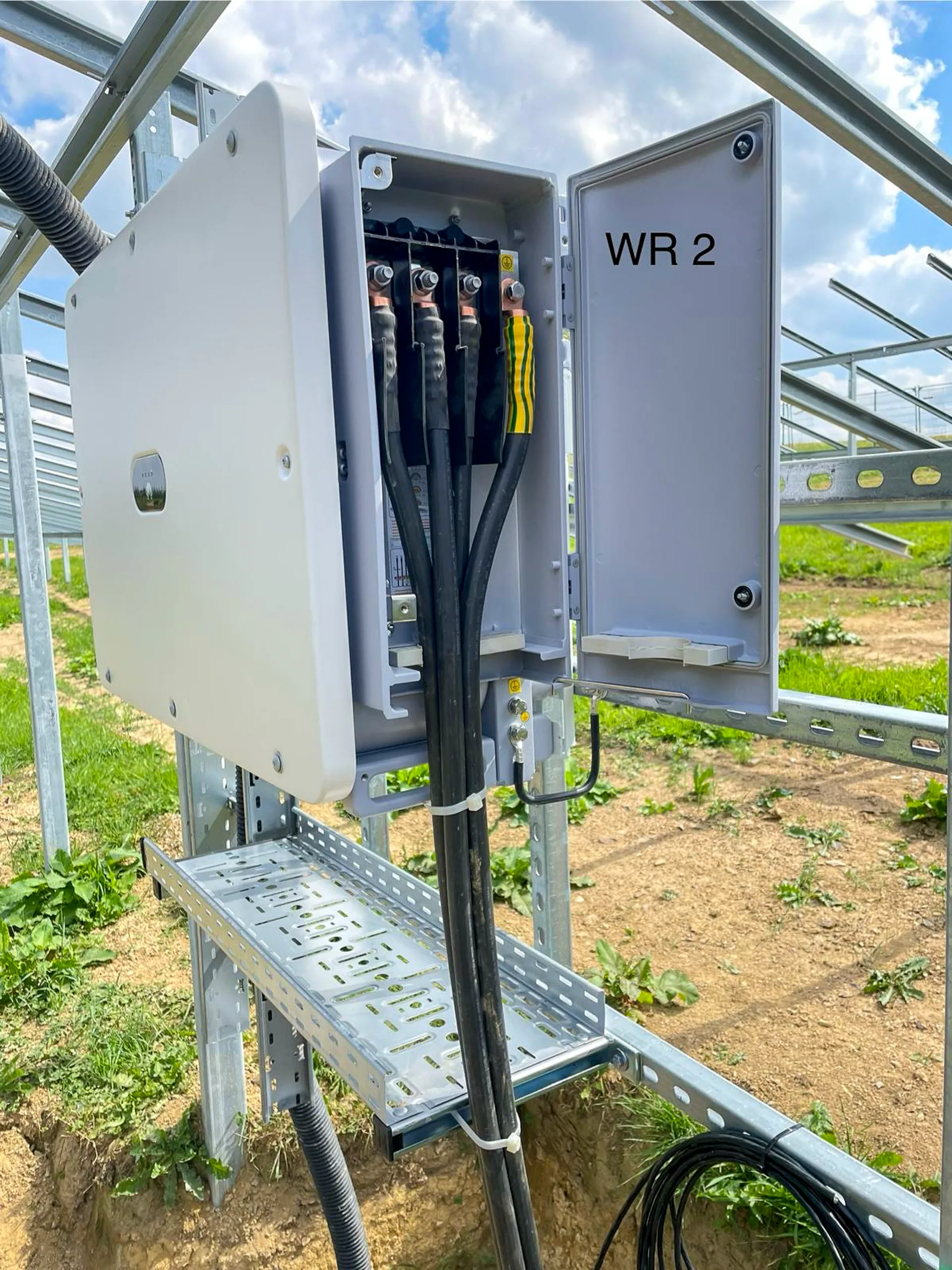

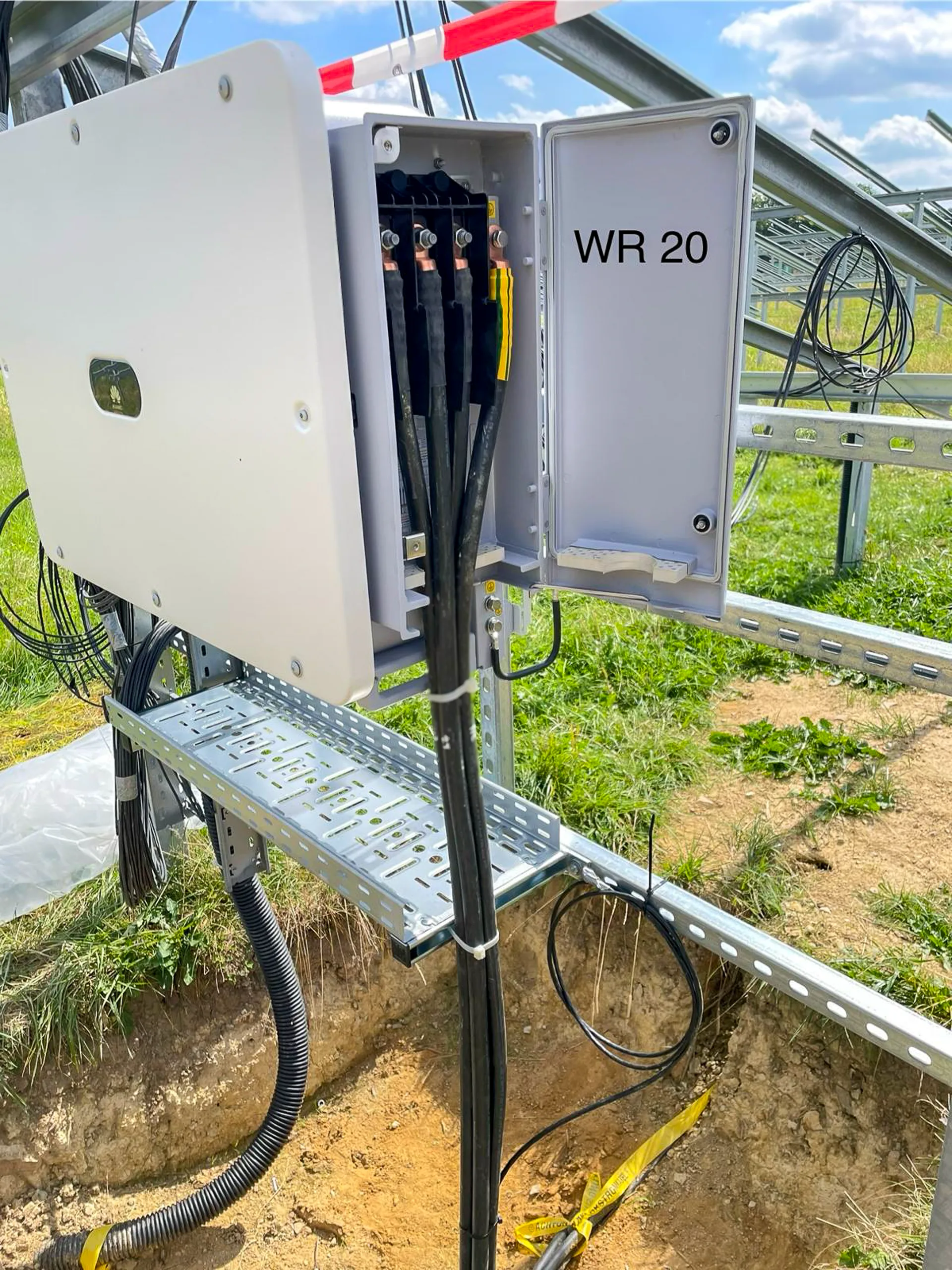

Schritt 7 von 9, Inbetriebnahme-Vorbereitung

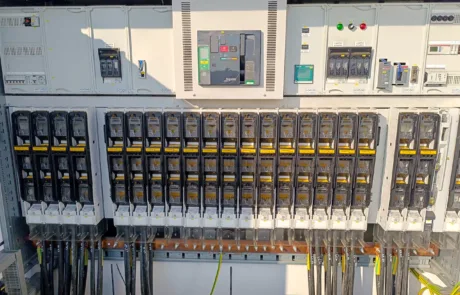

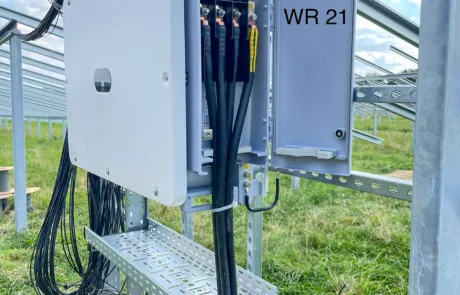

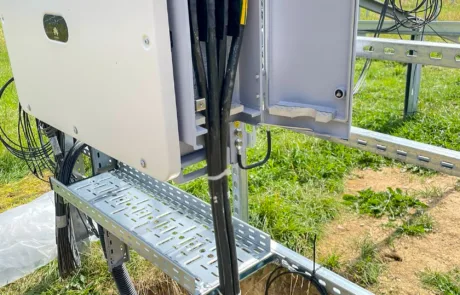

Kabelprüfung, Zählersetzung gemeinsam mit Westnetz am 05.11.2025 sowie finale Arbeiten an den Wechselrichtern und technische Inbetriebnahme.
Schritt 8 von 9, Netzgang & Einspeisestart
Endgültige Zuschaltung an das öffentliche Netz zum vom Netzbetreiber bestätigten Termin; ab 25.11.2025 schrittweiser Hochlauf. Die Bundesnetzagentur bestätigte die Registrierung im Marktstammdatenregister am 30.12.2025.
Schritt 9 von 9, aktueller Schritt, Speicherzubau & laufende Abrechnung
Batteriespeicher (Cospowers) im Mai 2026 geliefert und positioniert; Parametrierung und Freigabe durch den Netzbetreiber laufen. Aufgelaufene Vergütungen seit November 2025 werden nachträglich abgerechnet und vergütet.
Key-Facts
„Grid-First“ – mit uns kommen Sie schneller – ans Netz!

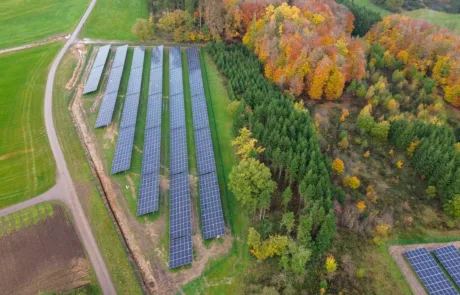

Die Freiflächenanlage speist über Westnetz ins öffentliche Stromnetz ein und erreicht laut PV*SOL eine Jahresproduktion von rund 5,79 GWh – genug, um über 1.600 Haushalte mit Strom zu versorgen.
Von der ersten Planung bis zur Netzfreigabe wurde auf effiziente Abstimmung, technisches Qualitätsmanagement und eine schnelle Zertifizierung gesetzt.

Projektdaten auf einen Blick
Die Anlage ist auf hohe Verfügbarkeit ausgelegt: Tier-1-Komponenten, robuste Unterkonstruktion und zentralisiertes Monitoring schaffen planbare Erträge – mit klarer O&M-Struktur ab Netzgang.
Wirtschaftliche Highlights
-
Schneller Cashflow: Finaler Netzgang am 24.11.2025, der schrittweise Hochlauf der Anlage startete bereits ab 25.11.2025. Die erste Einspeiseabrechnung erfolgt durch den Direktvermarkter; sie wurde für den Abrechnungsmonat April 2026 angekündigt.
-
Ertragsstark: Laut PV-SOL rund 5,79 GWh Jahresproduktion, das entspricht ca. 1 072 kWh/kWp.
-
Sichere Vergütung: Einspeisung im EEG-Rahmen, optional ergänzbar durch Direktvermarktung.
-
Kosten im Blick: Wartung, Versicherung und Reinigung sind entlang klarer Betriebsführungsmodelle kalkuliert.
-
Transparente Überwachung: Zugang zur AmpereCloud – die laufende Stromproduktion der Anlage kann in Echtzeit verfolgt werden.
- Speicher: Zubau bewilligt – Speicherzubau Q1 2026
Umsetzung & Zeitplan
einfach & greifbar
Projektstart: Mai 2025
DC-seitiger Baubeginn: Juni 2025
AC-seitiger Baubeginn: Juni 2025
Technische Prüfungen: August 2025
erfolgreiche Schutzprüfung, Anlagenzertifikat in Bearbeitung.

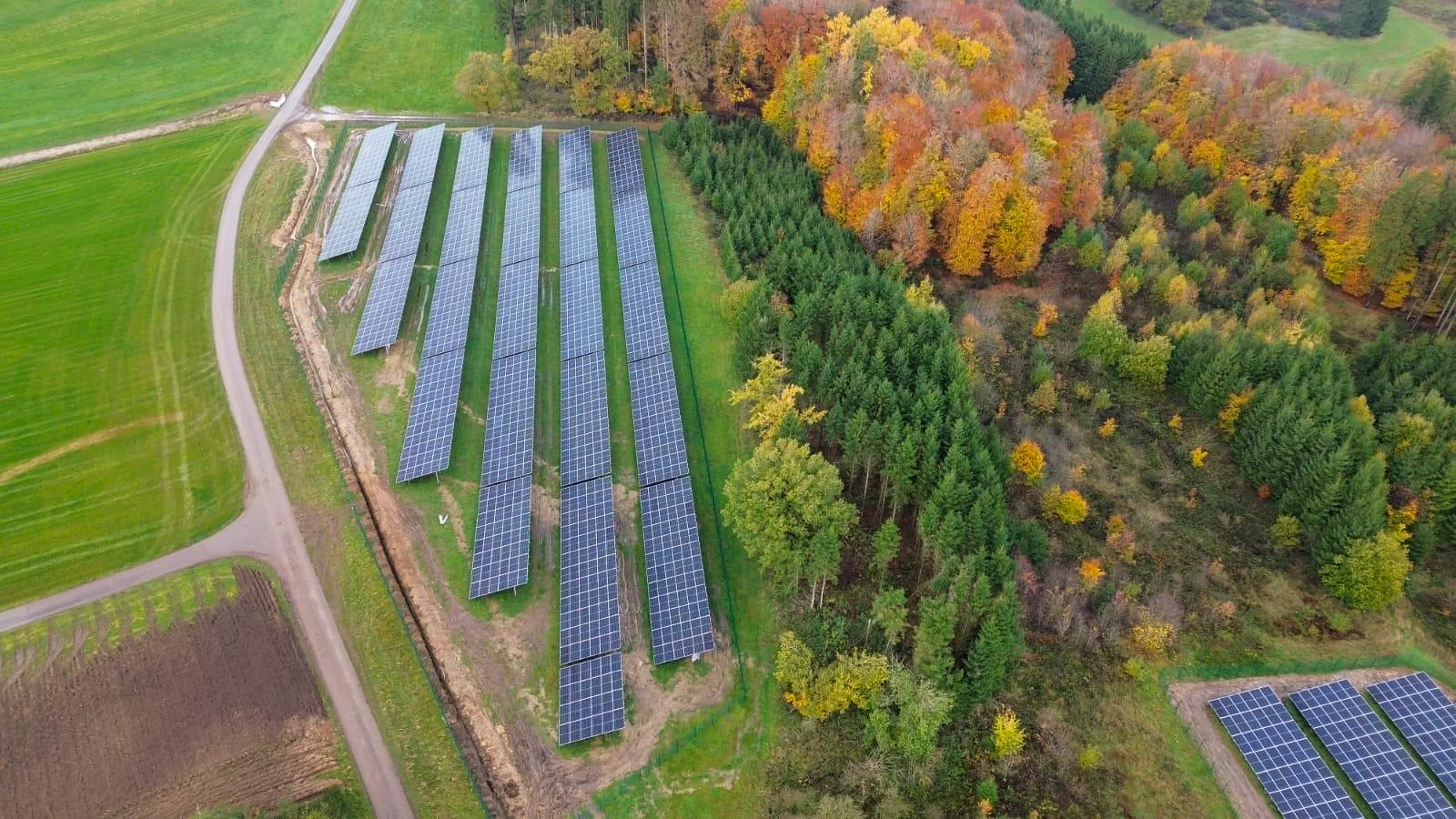

Anlage betriebsbereit: Herbst 2025 – Üttfeld steht vollständig zur Einspeisung bereit, wartet auf finalen Netztermin.
Finaler Netzgang: 24.11.2025 endgültige Zuschaltung an das öffentliche Netz, Beginn der Einspeisung.
Hochlauf & Abrechnung: Ab 25.11.2025 schrittweiser Hochlauf auf Volllast, erste Einspeiseabrechnung nach ca. 3-5 Monaten.

Was passiert bei Problemen?
Wie wird Zeit gespart?
Qualität & Betrieb
Abnahmekette
BIT-Test, Stationsabnahme, Netzfreigabe dokumentiert
Monitoring
Fernüberwachung, thermografische Drohnenprüfung & Live-Monitoring
Dokumentation
Investoren-Infopaket zu Vergütung, Auszahlungen, Monitoring, Ansprechpartnern
Video-Einblicke in Heckhuscheid & unsere Arbeitsweise
Direkt von den Menschen, die tagtäglich an den Projekten arbeiten.
Mit Martin Grötsch:
Mit Anton Wurzinger:
