Photovoltaik-Projekt Heckhuscheid (17.767 kWp)
Vom ersten Planungsschritt bis zur Netzanbindung in Rekordzeit.
Vom ersten Planungsschritt bis zur Netzanbindung in Rekordzeit.
Der Solarpark Heckhuscheid mit rund 17,7 MWp gehört zu den größten realisierten Freiflächenanlagen in Rheinland-Pfalz.
Er zeigt sehr klar, was möglich ist, wenn Bauträger (Faber Solartechnik) und Grötsch & Partner als Projektsteuerer und Investorenbetreuer konsequent nach der
Grid-First-Strategie arbeiten:
- früher am Netz,
- früher im Cashflow,
- bei voller Transparenz für die Investoren.
PVA Heckhuscheid
Umsetzung & Zeitplan
In Betrieb≈ 17.767 kWp · Rheinland-Pfalz
7 von 8 Meilensteinen erledigt (88 %)
Aktueller Schritt: Speicherzubau & laufende Abrechnung

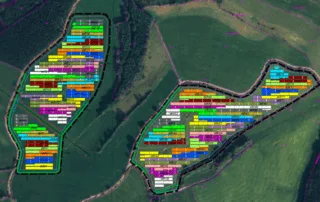

Schritt 1 von 8, Projektstart

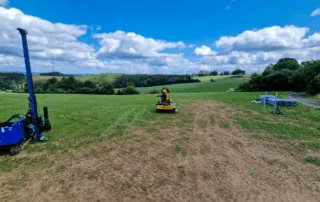

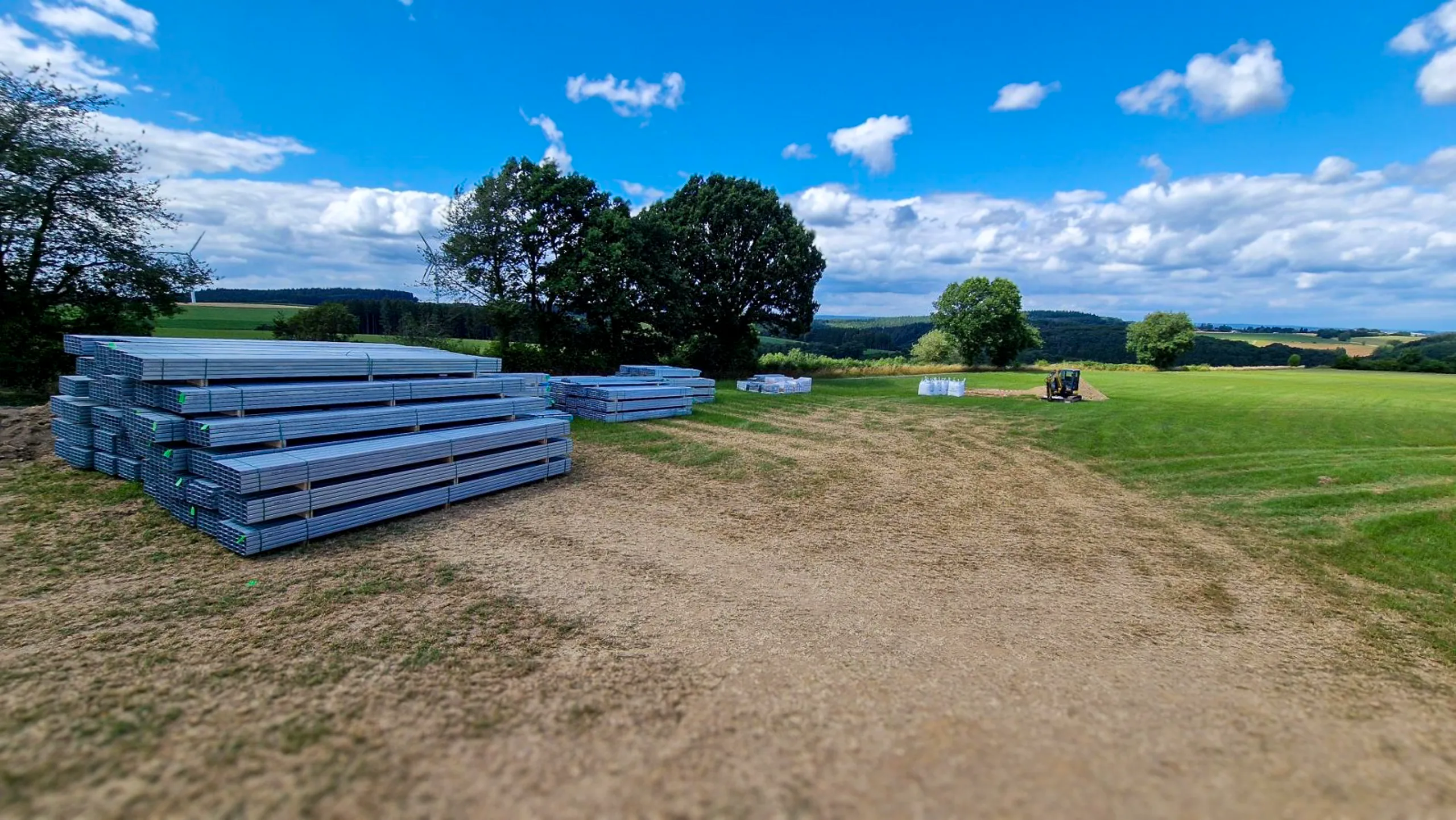

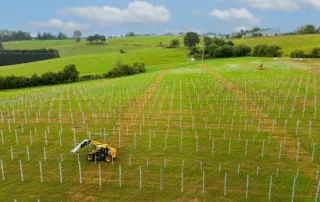

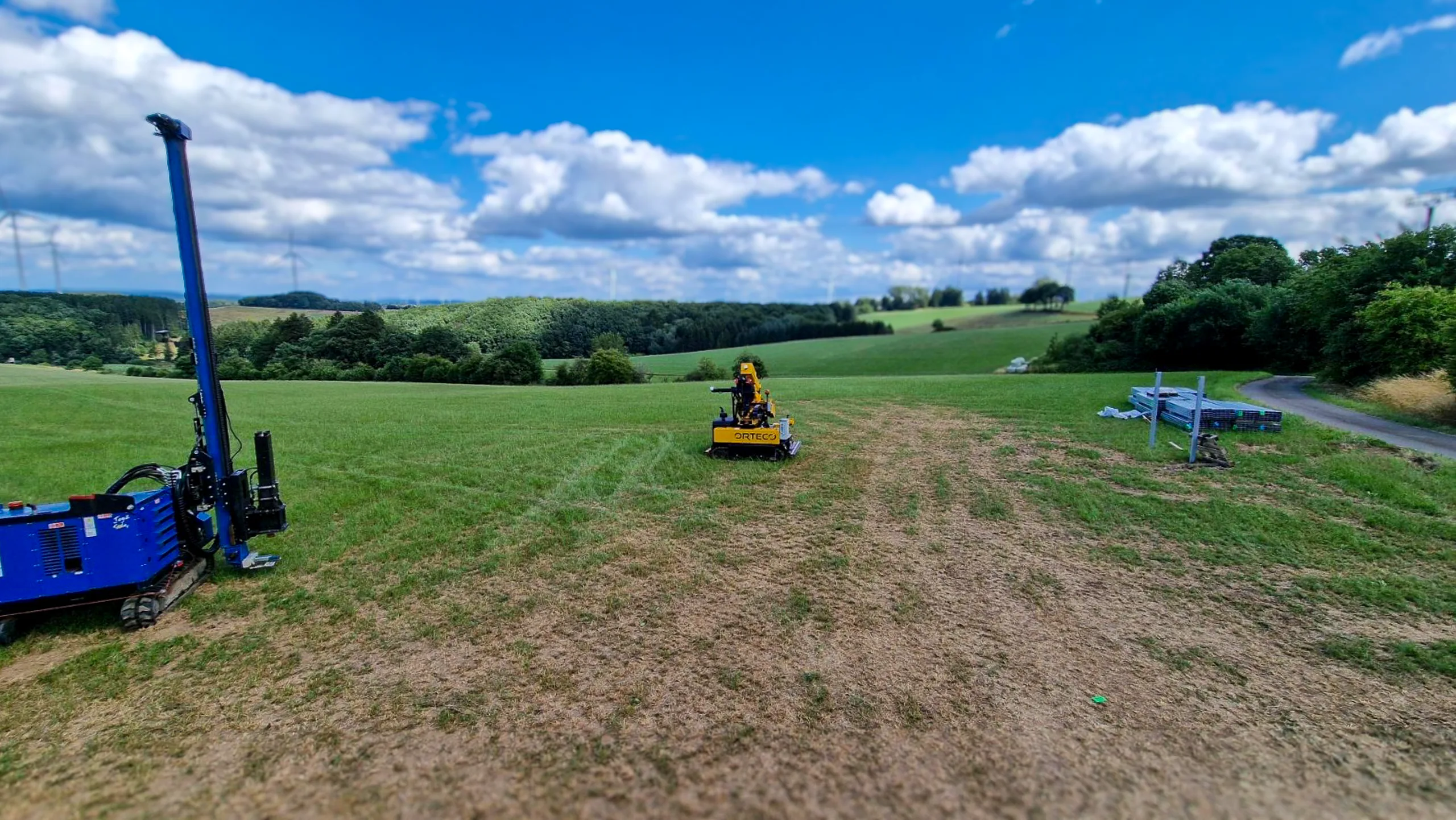

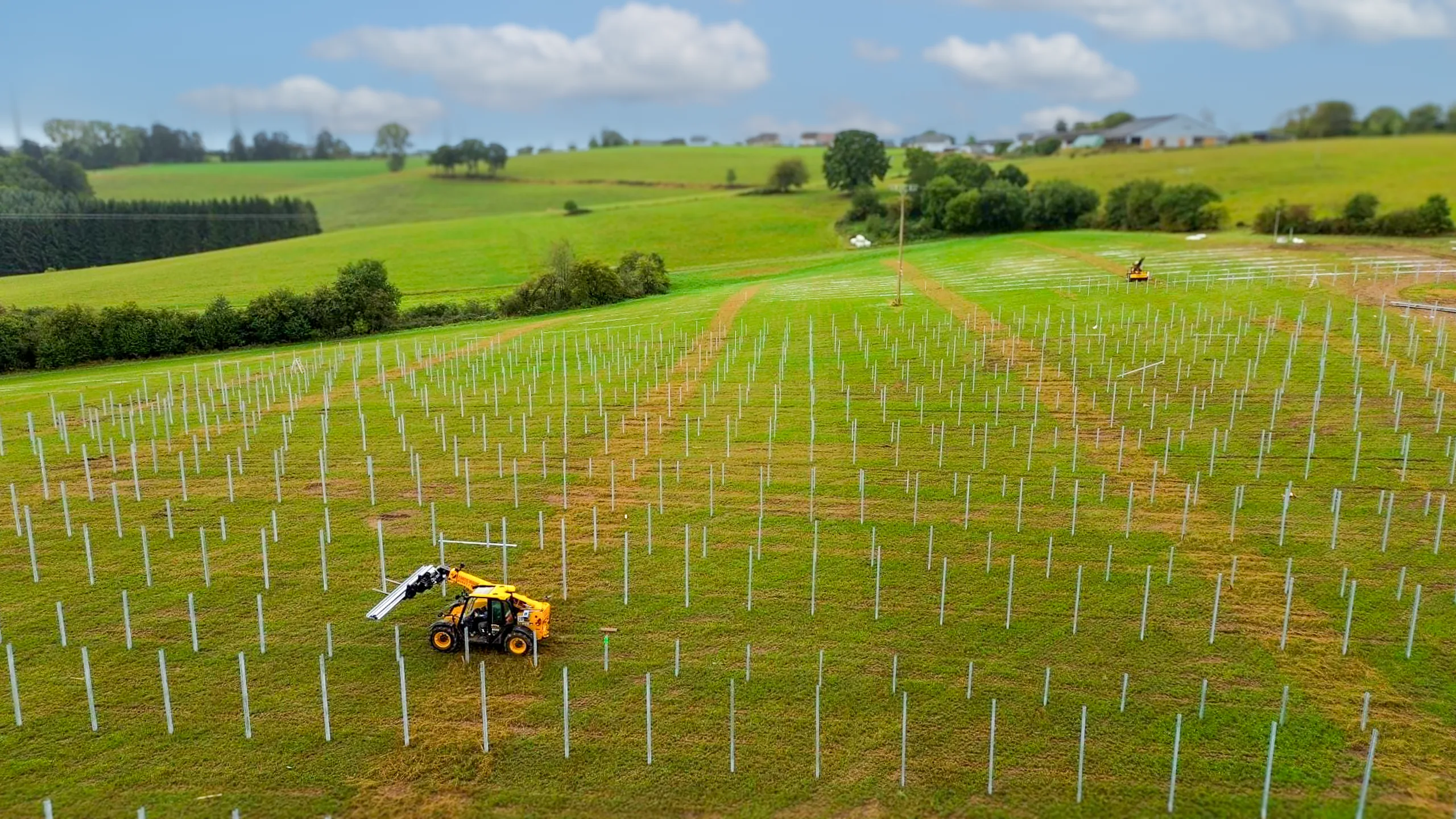

Einrichtung der Baustelle auf den beiden Teilflächen West und Ost sowie Anlieferung der Unterkonstruktion und der Rammgeräte.
Schritt 2 von 8, DC-seitiger Baubeginn

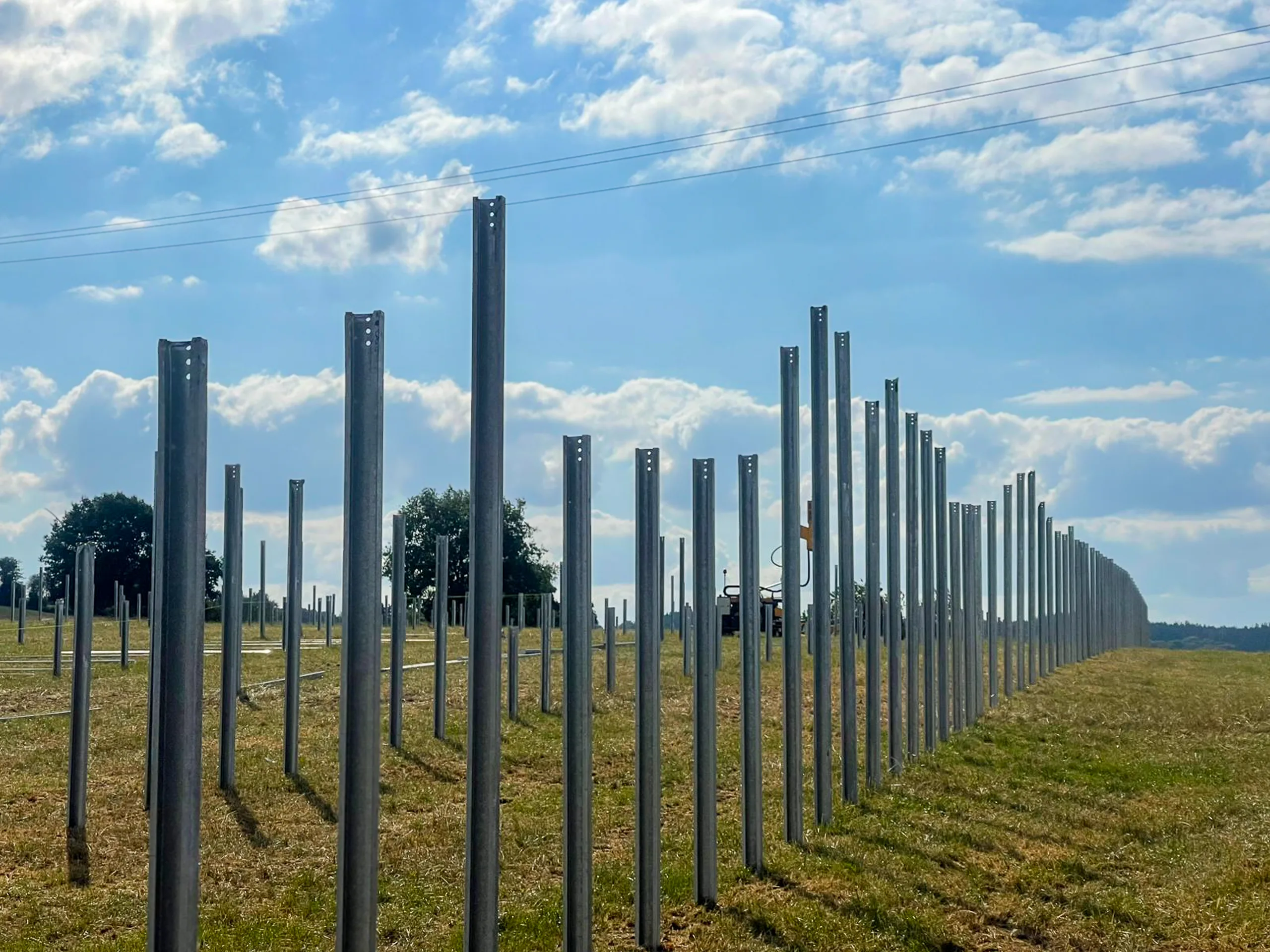

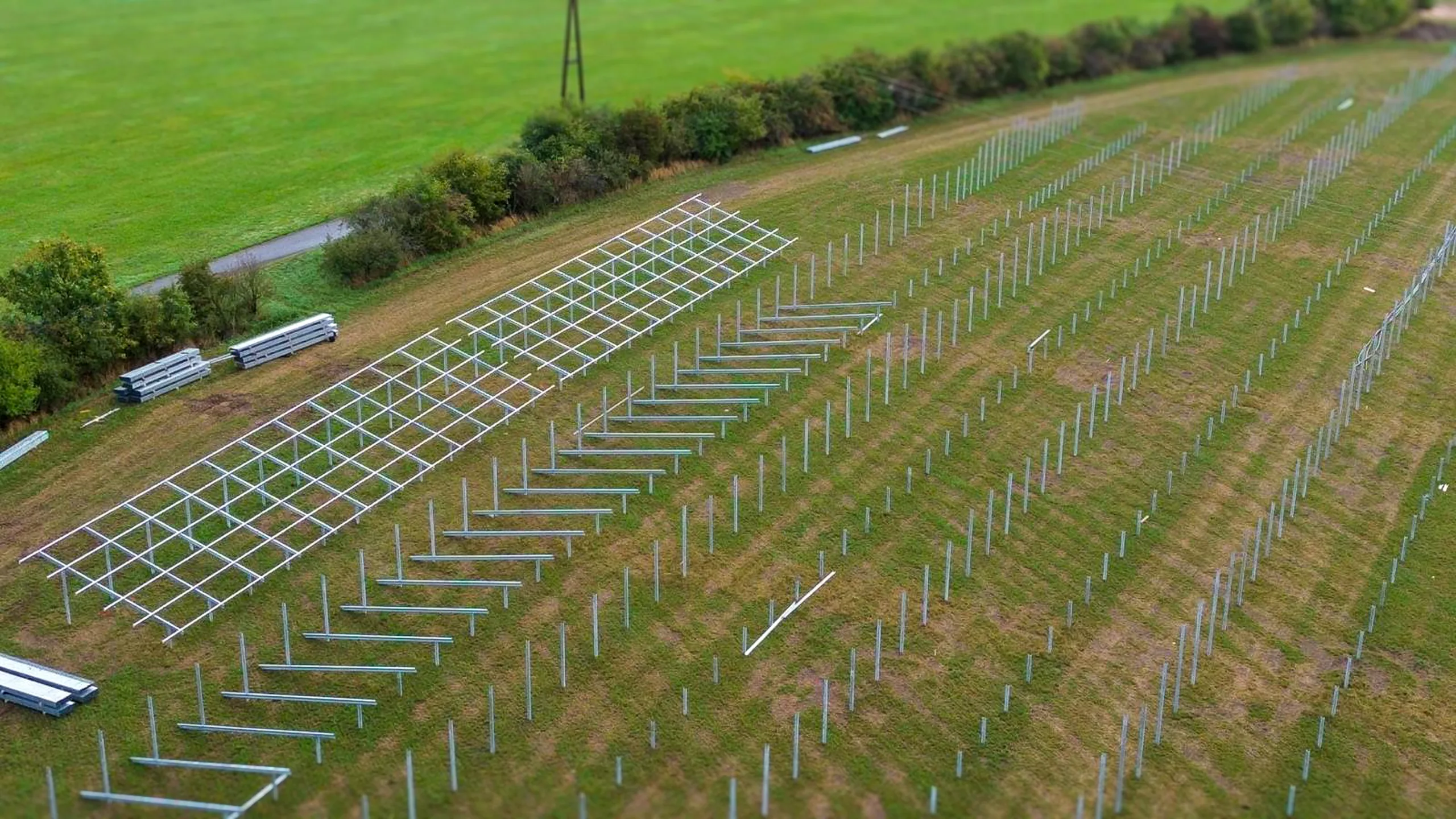

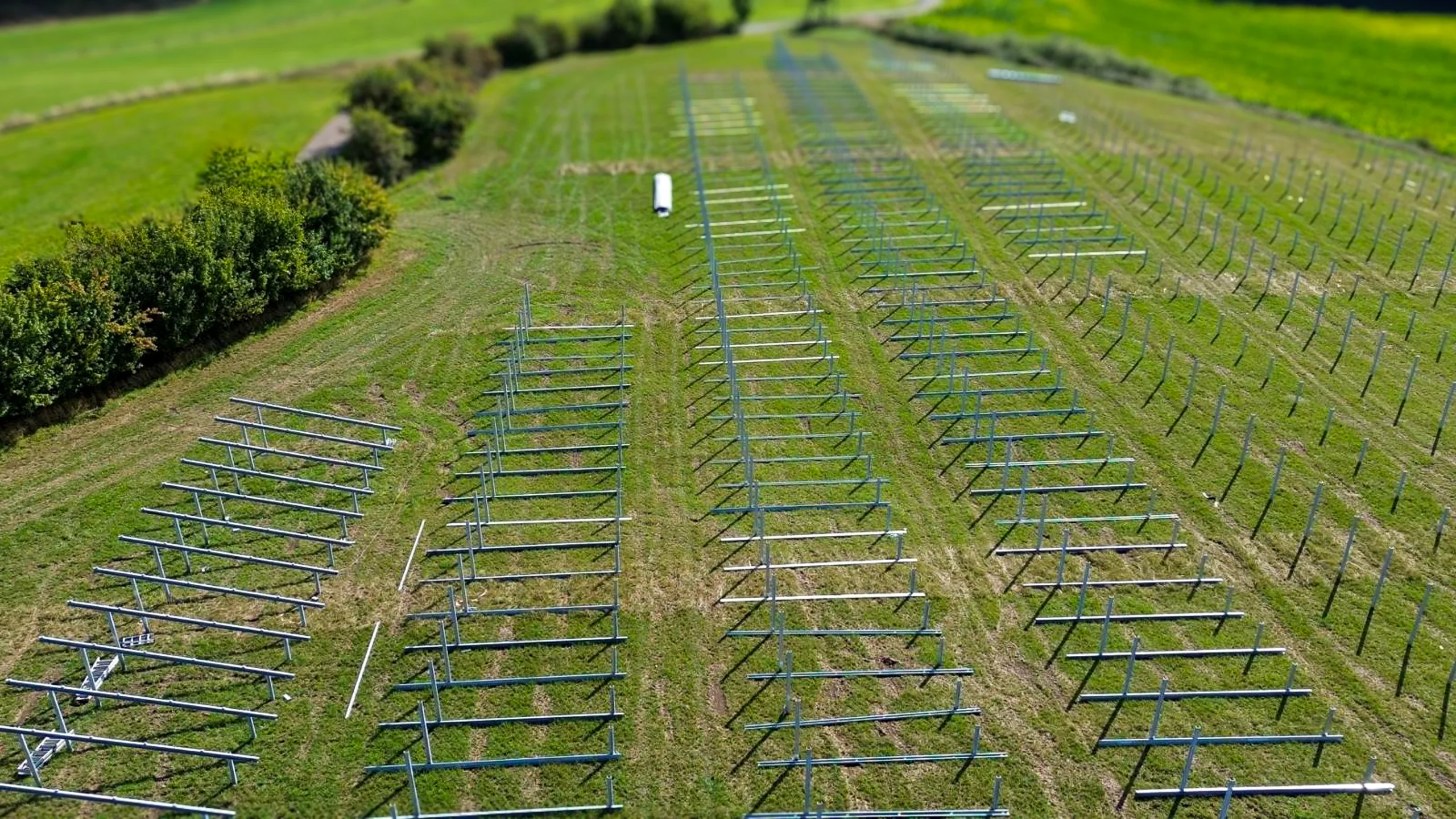

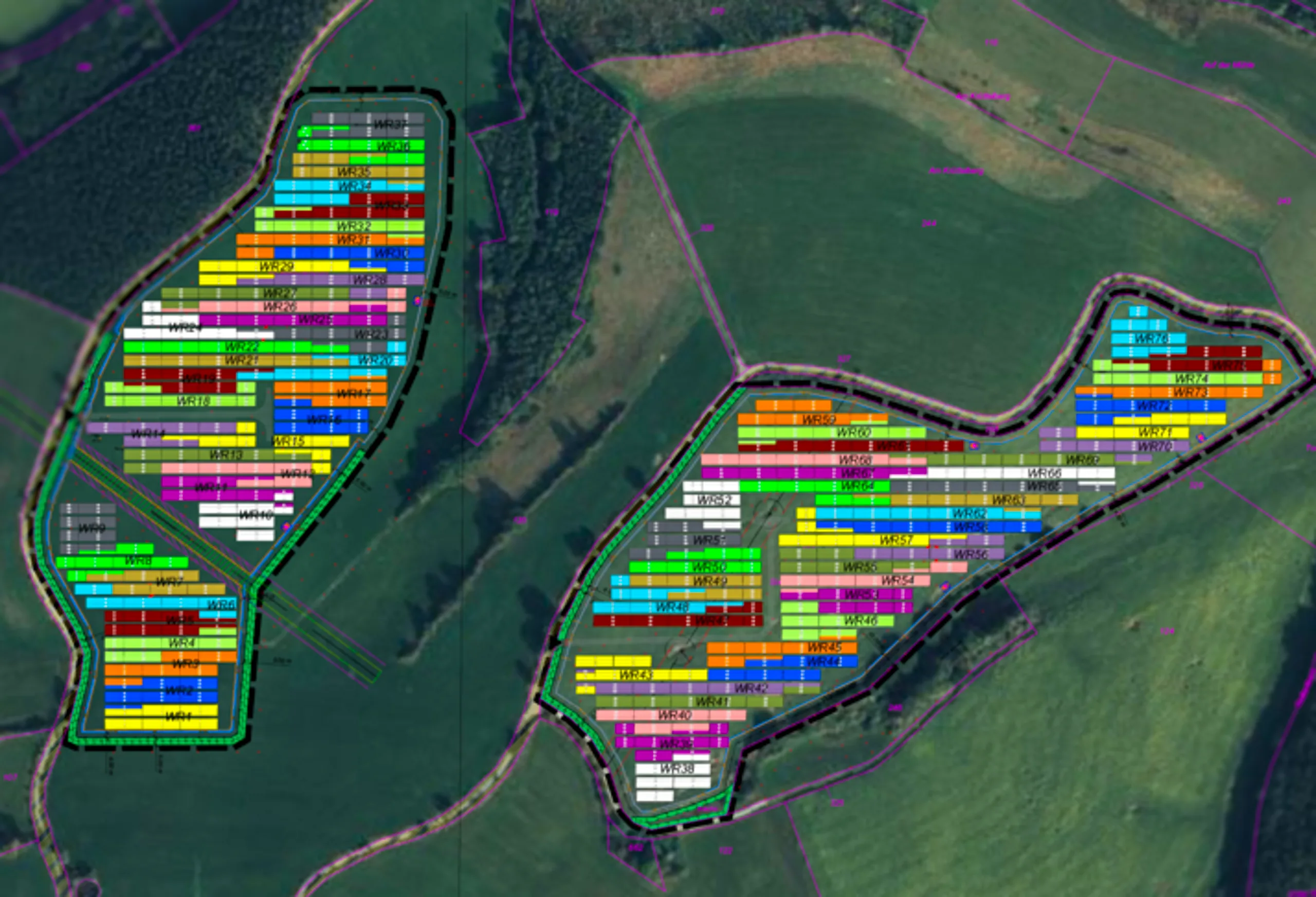

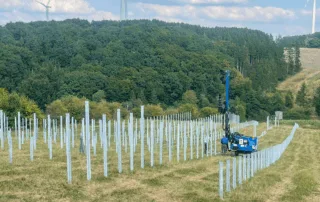

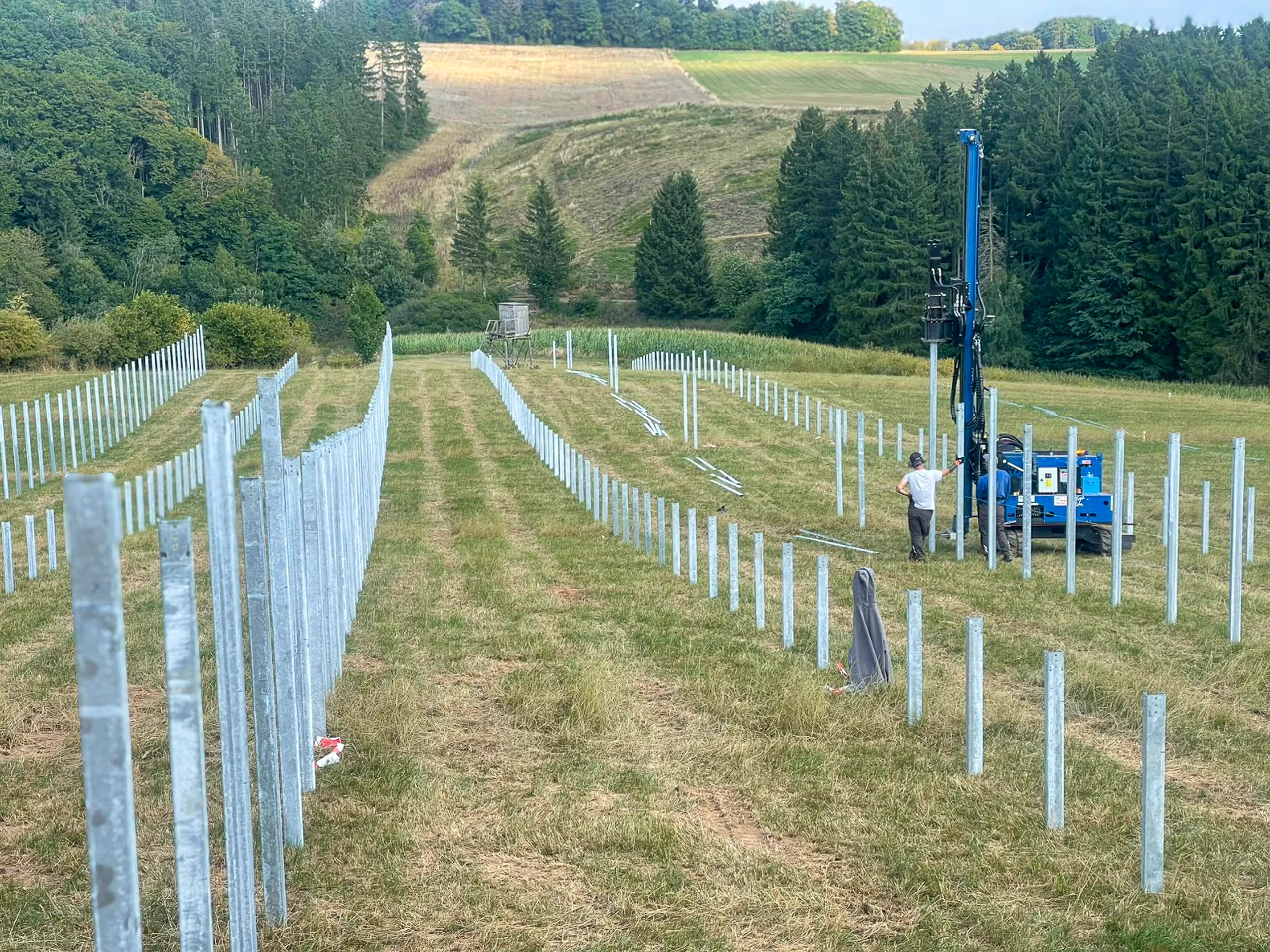

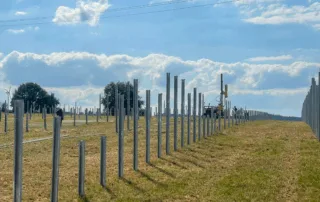

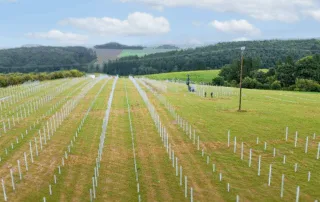

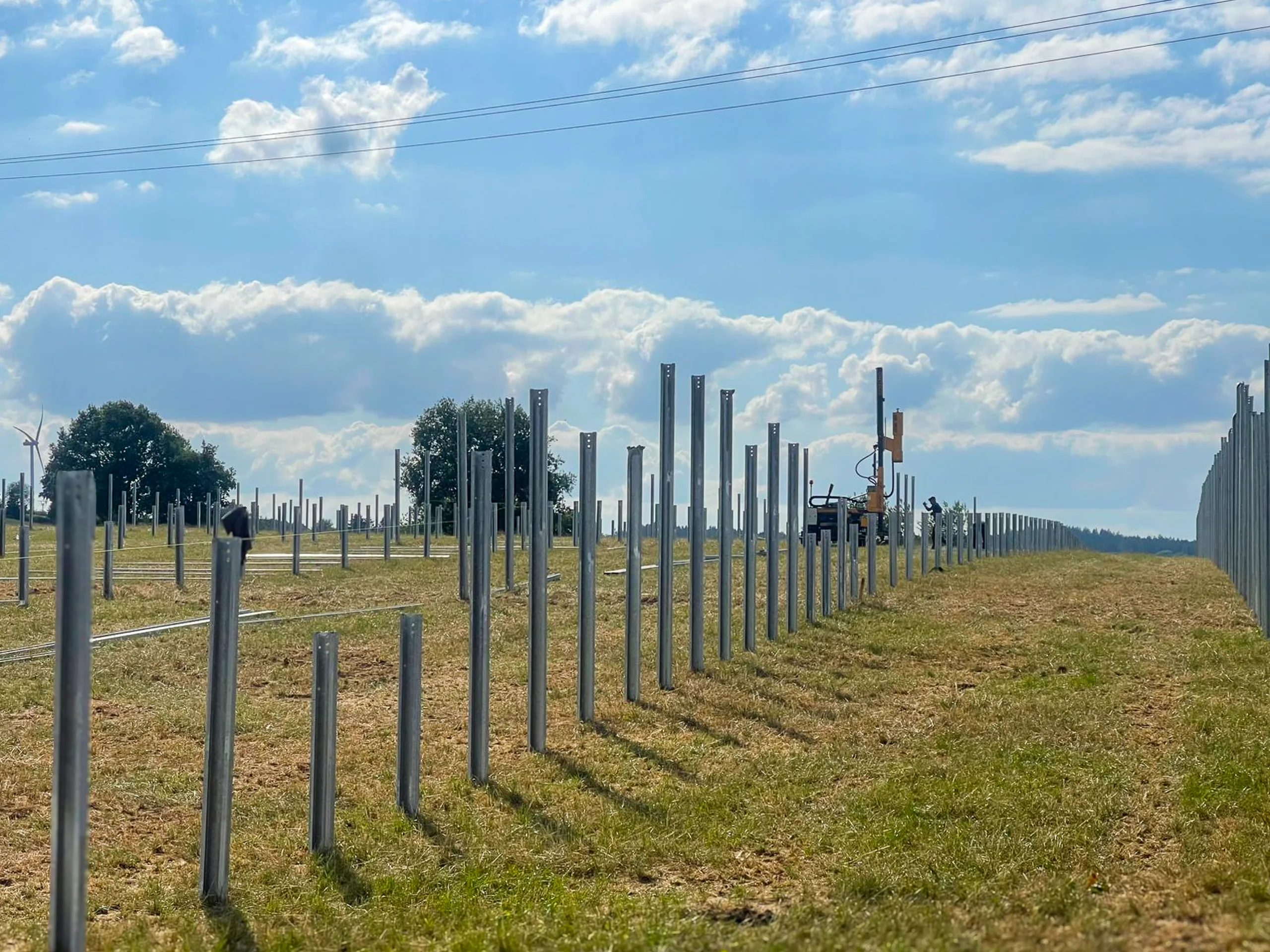

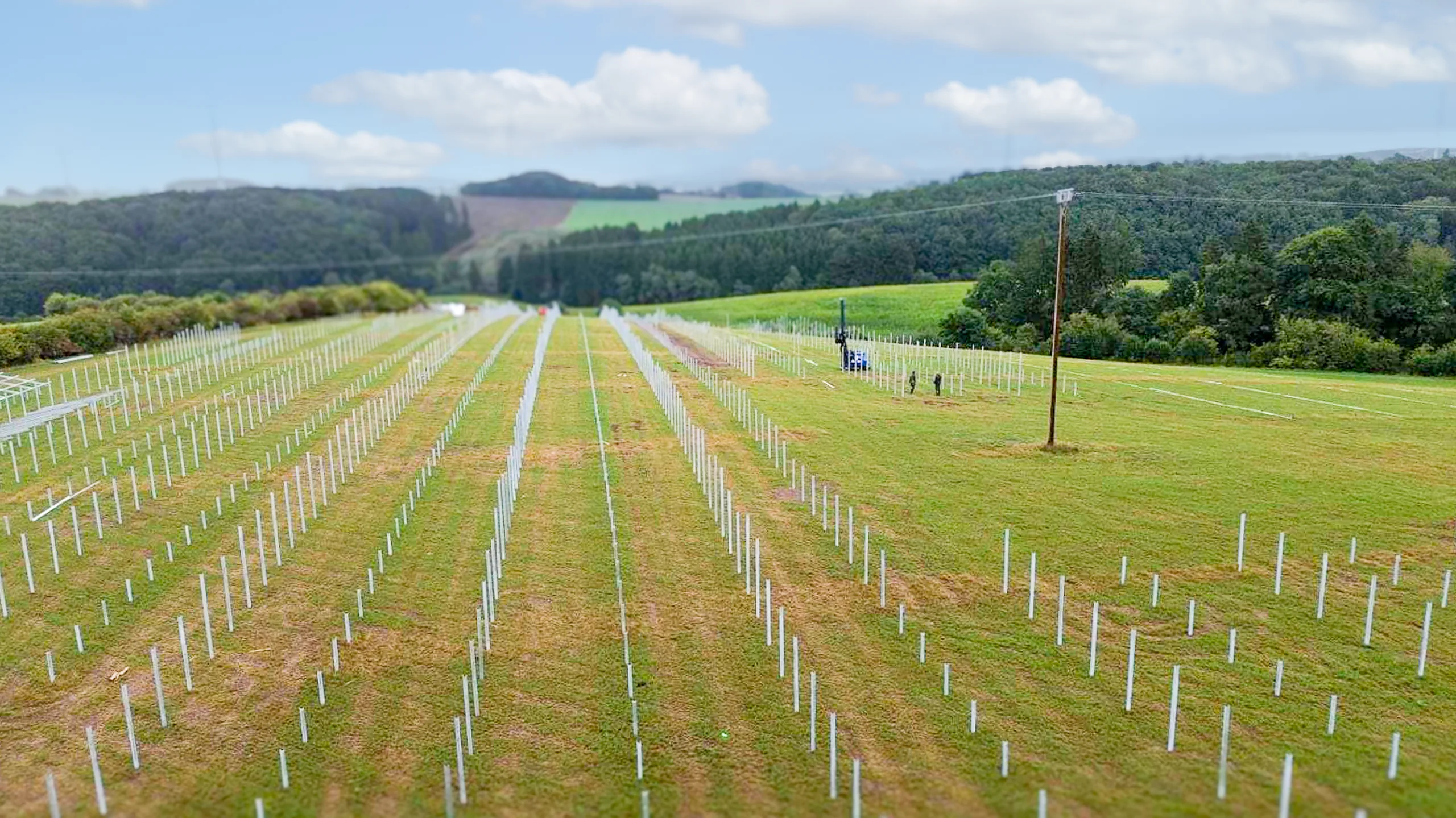

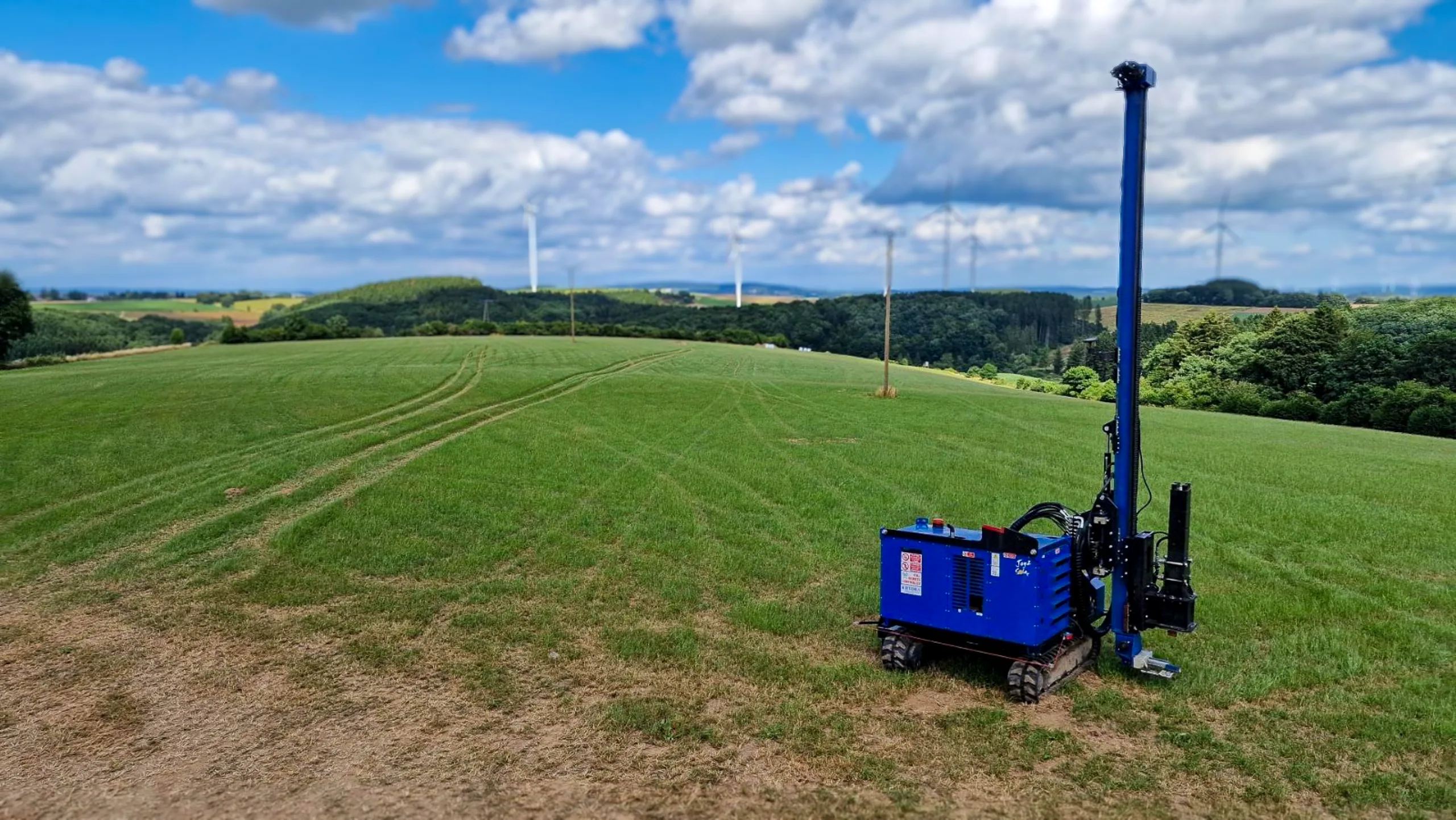

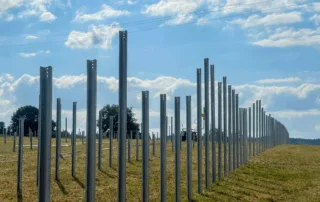

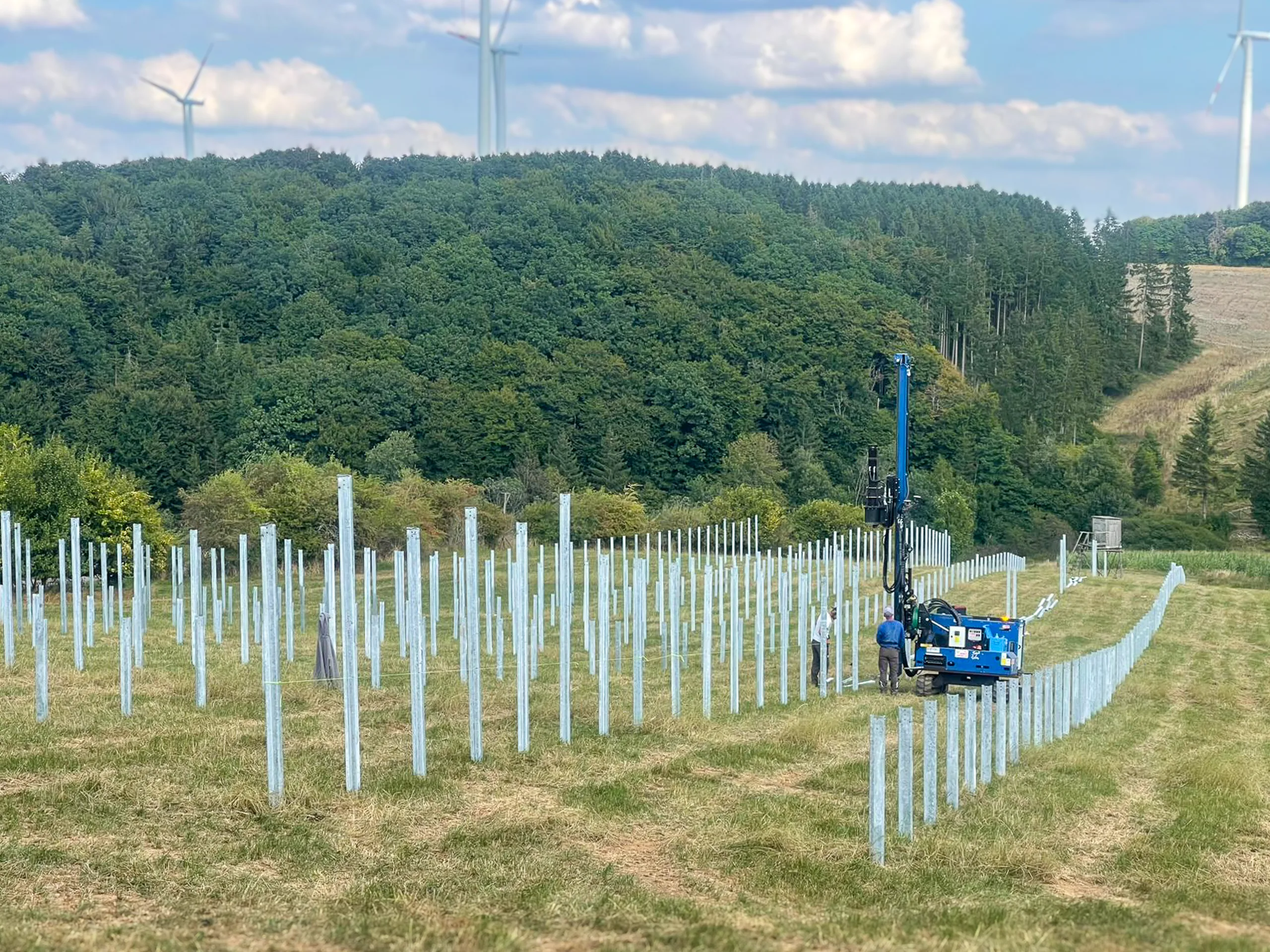

Start der Rammarbeiten und Montage der Unterkonstruktion — über 5.600 Rammpfosten für die spätere Belegung mit 28.428 Modulen.
Schritt 3 von 8, AC-seitiger Baubeginn

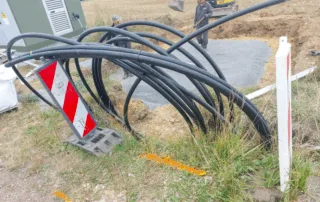

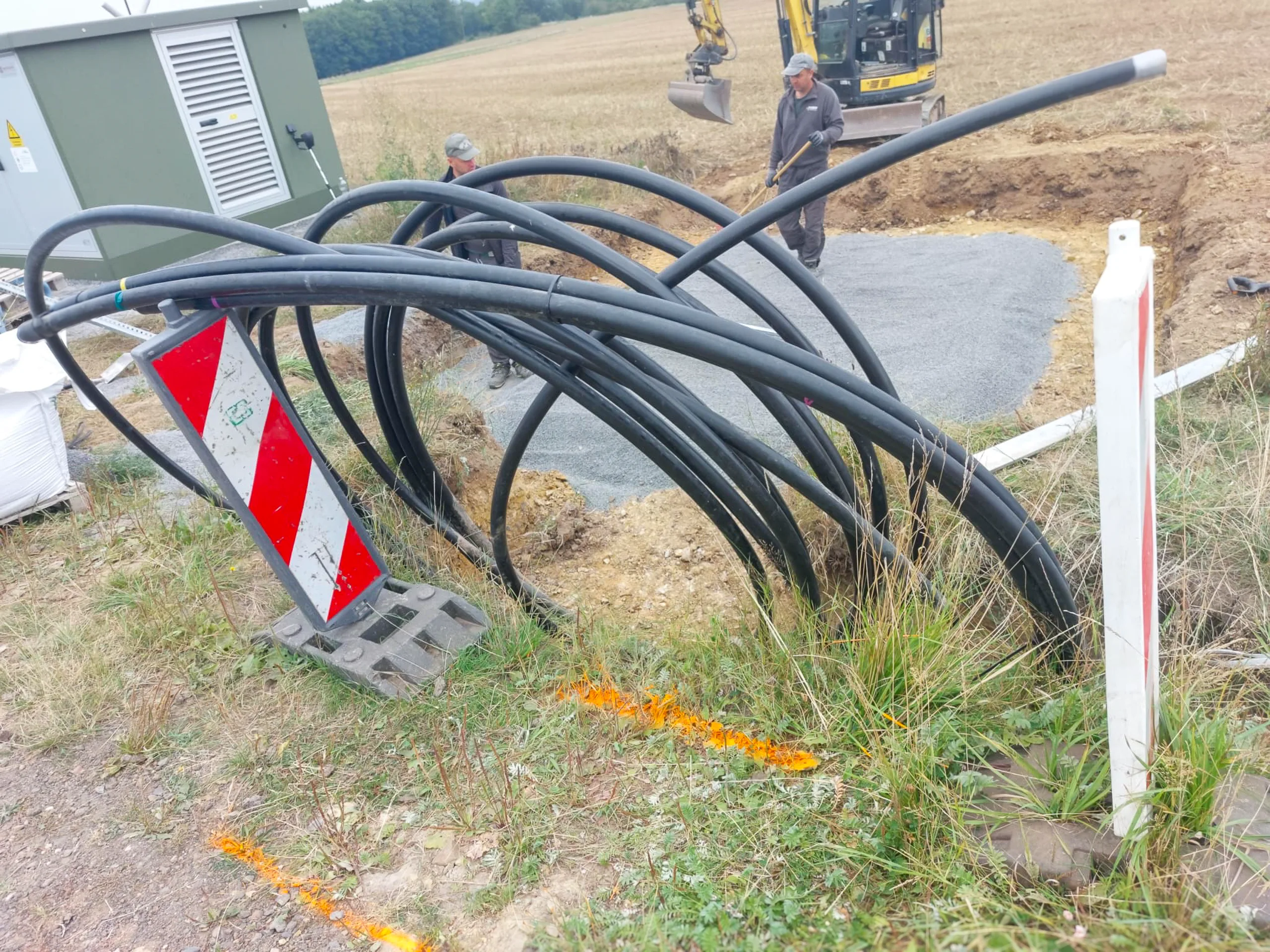

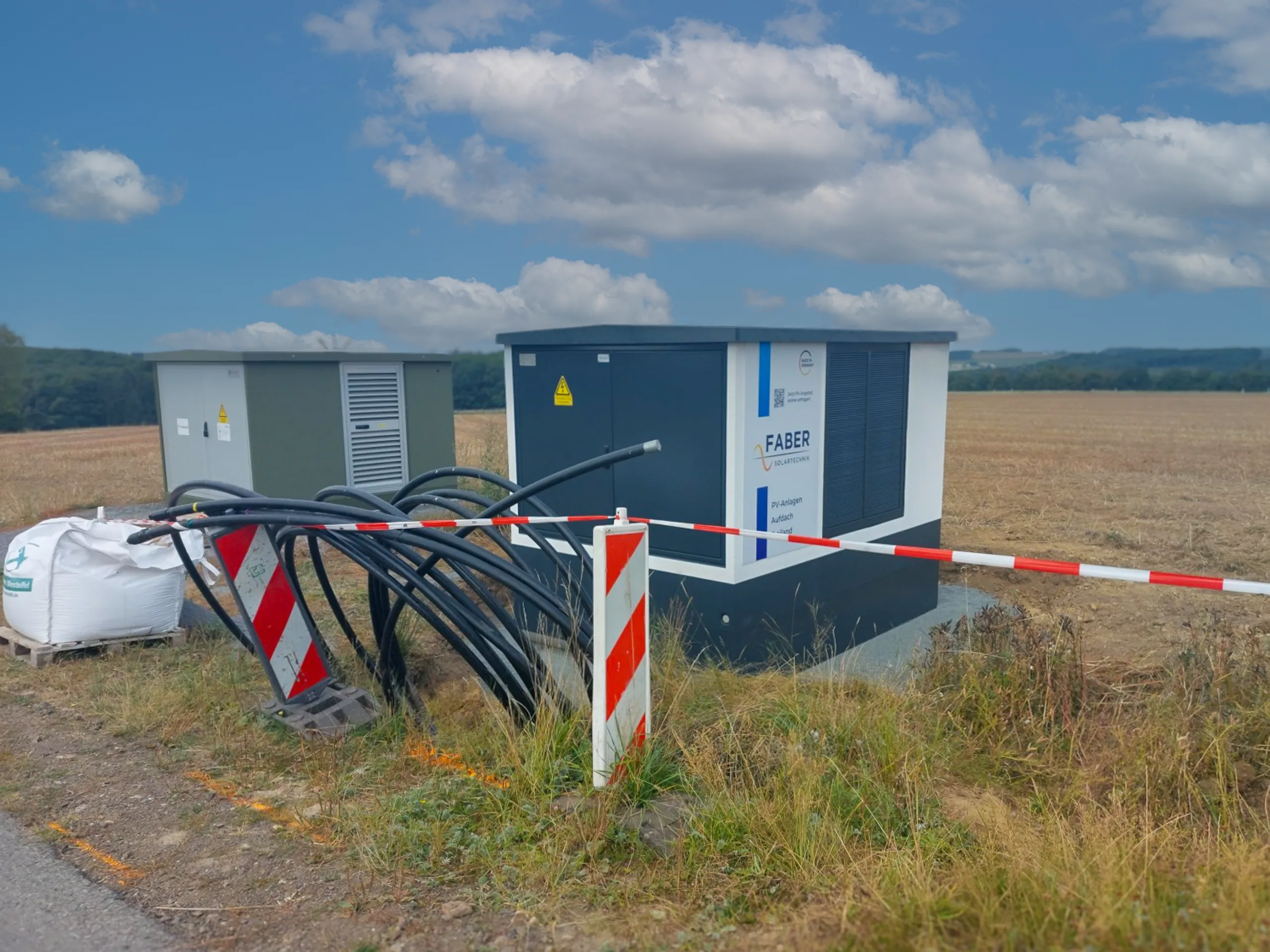

Verlegung der Kabeltrassen zu den fünf Trafostationen; die Übergabestation wurde am 22.08.2025 angeliefert und versetzt.

Schritt 4 von 8, Modulmontage

Anlieferung und Montage der 28.428 Module (je 625 Wp) sowie der 76 Wechselrichter — mit zusätzlichen Montageteams zur Beschleunigung der Bauzeit.
Schritt 5 von 8, Netzgang (AC)

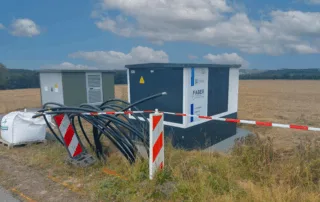

Einschleifen der Übergabestation in das Netz der Westnetz (Umspannanlage Arzfeld); anschließend wurden die Trafostationen unter Spannung gesetzt.
Schritt 6 von 8, Inbetriebnahme & Einspeisestart
Offizielle Inbetriebnahme mit Registrierung im Marktstammdatenregister der Bundesnetzagentur — seither speist die Anlage Strom ins Netz ein.
Schritt 7 von 8, Unabhängige Anlageninspektion
Technisches Gutachten der helioconsult GmbH mit Begehungen am 29.12.2025 und 25.02.2026 — Gesamtbewertung: geringes Risiko. Einzelne Punkte werden nachverfolgt.
Schritt 8 von 8, aktueller Schritt, Speicherzubau & laufende Abrechnung
Batteriespeicher Teil 1 (Cospowers Greencube) ist geliefert, positioniert und verkabelt; Parametrierung und Freigabe durch den Netzbetreiber laufen. Teil 2 befindet sich in Produktion. Die aufgelaufenen Vergütungen werden nachträglich abgerechnet und entsprechend vergütet.
Key-Facts
„Grid-First“ – mit uns kommen Sie schneller – ans Netz!
Durch die frühzeitige Grid-First-Strategie, die enge Abstimmung mit dem Netzbetreiber bereits zu Projektbeginn, konnte die Anlage deutlich schneller netzfertig gestellt werden als branchenüblich.
Das Ergebnis: Zeitvorsprung bis zu ~8 Monate zu Mitbewerbern und eine zügige Einspeisung ins öffentliche Netz.

Projektdaten auf einen Blick
Die Anlage ist auf hohe Verfügbarkeit ausgelegt: Tier-1-Komponenten, robuste Unterkonstruktion und zentrales Monitoring sichern planbare Erträge – mit klaren O&M-Strukturen ab Netzgang.
Netzgang & Grid-First – schneller am Netz, schneller im Ertrag
Die Einbindung der Übergabestation in das Netz der Westnetz GmbH wurde plangemäß abgeschlossen. Einer der wichtigsten und technisch anspruchsvollsten Meilensteine des gesamten Projekts.
- Die Übergabestation wurde erfolgreich ins öffentliche Netz eingeschleift – inklusive Trafoanbindung.
- Die Transformatoren stehen unter Spannung, die AC-seitige Leistung der Anlage ist vollständig hergestellt.
- Parallel dazu laufen die DC-seitigen Arbeiten (Modulbelegung, Stringverkabelung, Wechselrichter-Montage) im Plan.
Umsetzung & Zeitplan
einfach & greifbar
Projektstart: März 2025
DC-seitiger Baubeginn: Juli 2025 (KW 27)
AC-seitiger Baubeginn: August 2025
Technische Prüfungen: September 2025
Abschluss von Schutzprüfung, E9-Verfahren, Vorabnahme durch Prüfinstitut G.E.S. Energietechnik. Termingerecht umgesetzt.
Inbetriebsetzung: Oktober 2025 Vorbereitung auf Netzfreigabe.
Netzgang: 31.10.2025 durchgeführt.
Wie wird Zeit gespart?
Was passiert bei Problemen?
Qualität & Betrieb
Abnahmekette
BIT-Test, Stationsabnahme, Netzfreigabe dokumentiert
Monitoring
Fernüberwachung & thermografische Drohnenprüfung
Dokumentation
Investoren-Infopaket zu Vergütung, Auszahlungen, Monitoring, Ansprechpartnern
Video-Einblicke in Heckhuscheid & unsere Arbeitsweise
Direkt von den Menschen, die tagtäglich an den Projekten arbeiten.
Mit Martin Grötsch:
Mit Anton Wurzinger:
