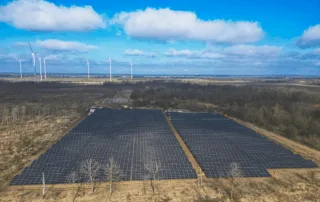

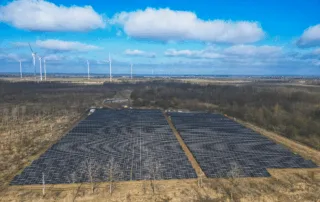

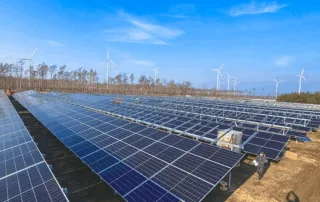

PV-Projekt Falkenberg (~7 MWp) schneller am Netz, früher im Ertrag

In Falkenberg zeigen wir, wie Photovoltaik schneller ins Geld kommt: Statt klassisch „erst bauen, dann Anschluss“, priorisieren wir Netzgang, Station & Prüfungen – in enger Abstimmung mit dem Netzbetreiber.
Ergebnis: bis zu 8 Monate schnellerer Netzgang gegenüber marktüblichen Abläufen (Erfahrungswert, projektabhängig).
Der BIT-Test und die Stationsabnahme wurden frühzeitig geplant und zügig abgenommen – der Netzgang erfolgte im Juli 2025. Damit startet die Vergütung schneller, und Sie kommen früher in planbare Cashflows.
Key-Facts
„Grid-First“ – warum Sie mit uns schneller ans Netz kommen
So verkürzen wir die kritische Zeit bis zur Einspeisung:
-
Frühe Netz-Koordination: feste Jour-fixe mit Netzbetreibern, Anlagenzertifizierung, E7-Protokoll, Fertigmeldung und BIT-Test früh terminiert.
-

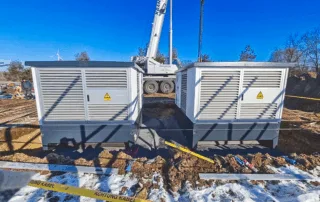

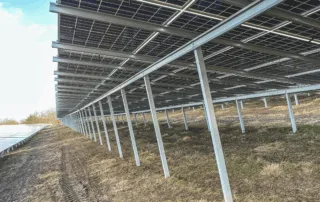

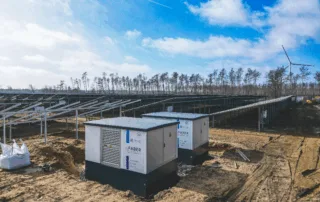

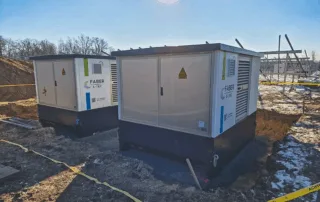

Station zuerst: Trafostation/Übergabestation technisch vorgezogen und Stationsabnahme fixiert – die Baukette richtet sich am Gateway aus.
-
Parallele Bauphasen: DC-Bau und Kabeltrasse laufen synchron; Kabel-/Schutzprüfungen bündelt unser Team.
-
Proaktive Behördenarbeit: Kampfmittelsondierung, Naturschutz & Waldwege wurden in 6 Wochen gelöst – statt monatelanger Wartezeiten.

Projektdaten auf einen Blick

Die Anlage ist auf hohe Verfügbarkeit ausgelegt: Tier-1-Komponenten, robuste Unterkonstruktion und zentralisiertes Monitoring schaffen planbare Erträge – mit klarer O&M-Struktur ab Netzgang.
Wirtschaftliche Highlights
-
Schneller Cashflow: Netzgang 31.07.2025, anschließend Ramp-Up (ca. 14 Tage) & thermografischer Qualitätscheck; erste offizielle Abrechnung i. d. R. nach 2–3 Monaten (netzbetreiberabhängig).
-
Vergütung: Teilnahme EEG-Auktion/PPA/DM – Zuschlag erhalten.
-
Kosten im Blick: transparente Kosten für Wartung, Versicherung & Reinigung.
Hinweis: Prognosen basieren auf PV-SOL; reale Erträge können wetter-/marktbedingt abweichen.
Umsetzung & Zeitplan – einfach & greifbar
Umsetzung & Zeitplan
einfach & greifbar
Projektstart: Januar 2025

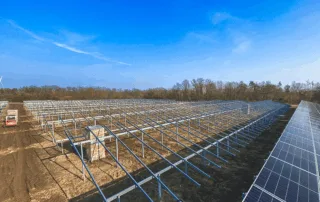

DC-seitige Fertigstellung: 31.03.2025
AC-seitiger Baubeginn: 14.04.2025 (KW16)
AC seitige Fertigstellung: 23.06.2025 mit Stationsabnahme (MITNETZ).

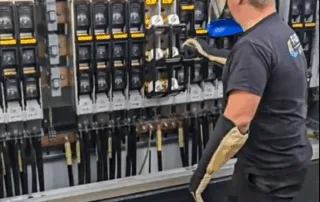

Technische Prüfungen: Schutzprüfung, Spülbohrung/Trasse, Kabel- & Schutzprüfungen, BIT-Test Termingerecht umgesetzt.
Inbetriebsetzung: direkt im Anschluss.
Netzgang: 31.07.2025 – Einspeisung aktiv.

Qualität & Betrieb
Abnahmekette
BIT-Test, Stationsabnahme, Netzfreigabe dokumentiert
Monitoring
Fernüberwachung & thermografische Drohnenprüfung
Dokumentation
Investoren-Infopaket zu Vergütung, Auszahlungen, Monitoring, Ansprechpartnern
